- Sikkerhed
- Høj
- Egen indsats
- Kun planlægning
- Proces
- 8 konkrete trin
- Hjælp
- 1 interaktivt værktøj
- Visualer
- 5 guidebilleder

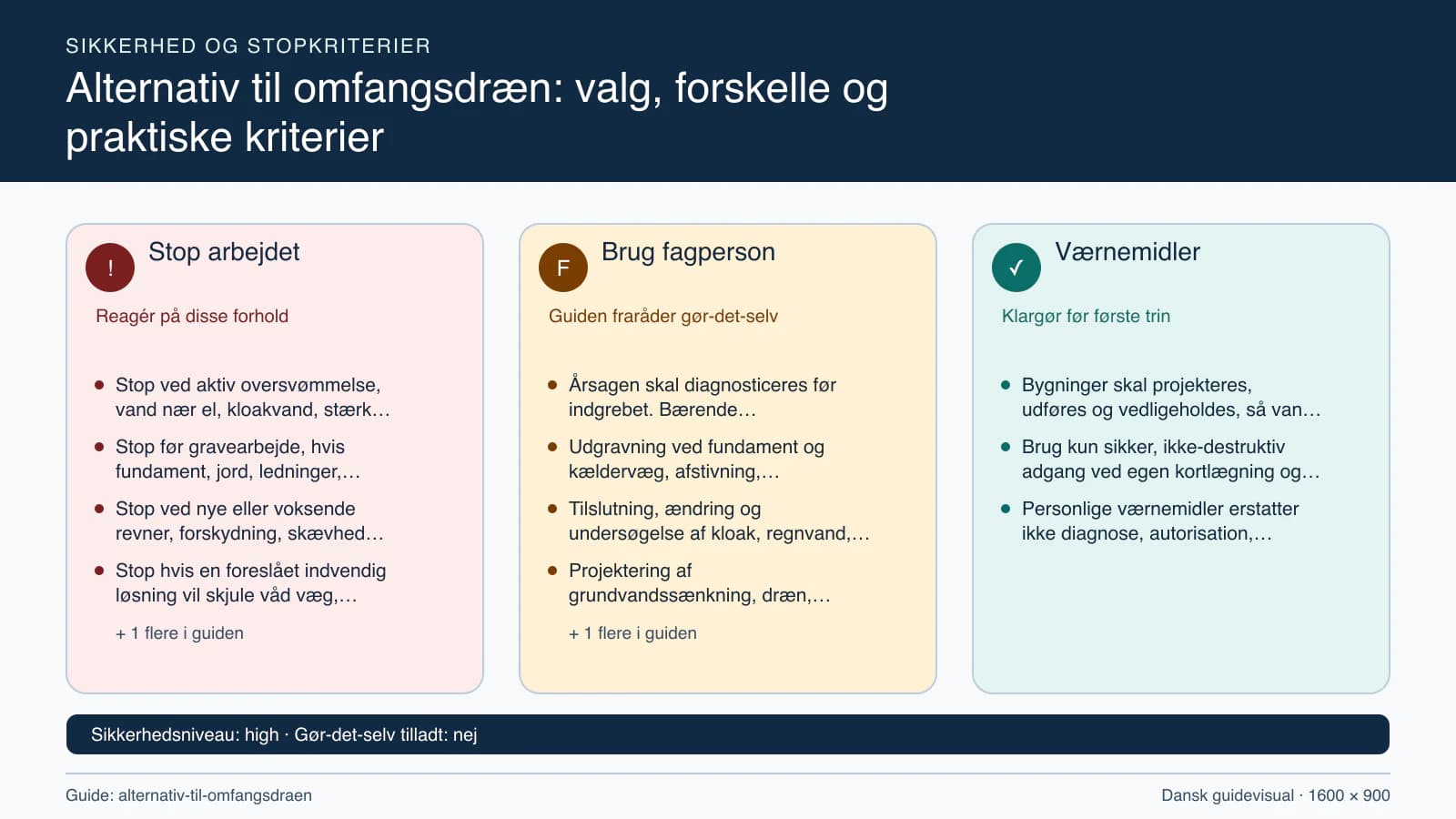

Opgavens regulerede eller risikofyldte dele må ikke udføres som gør-det-selv-arbejde.
- Årsagen skal diagnosticeres før indgrebet. Bærende konstruktioner, sætningsskader, skimmel i større omfang og tilslutning til kloak eller dræn kræver relevante fagfolk.
- Udgravning ved fundament og kældervæg, afstivning, understøbning, ændring af bærende konstruktion og arbejde i dyb eller ustabil udgravning
- Tilslutning, ændring og undersøgelse af kloak, regnvand, dræn, pumpebrønd og andre autorisations- eller myndighedskrævende installationer
- Projektering af grundvandssænkning, dræn, indvendig eller udvendig tætning, nyt kældergulv og ændret fugt- eller isoleringsstrategi
- Afgrænsning og sanering af større skimmel, kloakforurening, råd, svamp, asbest eller andre ukendte sundheds- og materialerisici
- Stop ved aktiv oversvømmelse, vand nær el, kloakvand, stærk kemi, omfattende skimmel eller mulig konstruktionsfare og brug relevant akut hjælp
- Stop før gravearbejde, hvis fundament, jord, ledninger, grundvand, afstivning og etapeplan ikke er fagligt projekteret og sikret
- Stop ved nye eller voksende revner, forskydning, skævhed eller tegn på sætning, indtil relevant konstruktionsfaglig vurdering foreligger
- Stop hvis en foreslået indvendig løsning vil skjule våd væg, skimmel eller ukendt materiale bag en tæt eller isoleret beklædning
- Stop hvis modtagepunkt, tilladelse, ejerforhold eller autorisationsgrænse for dræn-, regn- eller spildevand ikke er skriftligt afklaret
- Bygninger skal projekteres, udføres og vedligeholdes, så vand og fugt ikke medfører risiko for personers sundhed eller skader på bygningen.
- Brug kun sikker, ikke-destruktiv adgang ved egen kortlægning og hold afstand til vand, el, kloak, løs konstruktion, skimmel og udgravning
- Personlige værnemidler erstatter ikke diagnose, autorisation, afstivning, ledningsoplysninger, materialekortlægning eller professionel håndtering af forurening
Spørgsmålet om et billigere alternativ til omfangsdræn er forståeligt, men teknisk upræcist, indtil fugtkilden er kendt. Vand kan komme fra terræn og regn, højt grundvand, opstigende grundfugt, et utæt rør, kloak, kondens eller flere mekanismer samtidig. Et tiltag, der hjælper ét spor, kan være virkningsløst eller skadeligt ved et andet. Indvendig maling kan skjule en våd væg, kraftig sommerudluftning kan øge kondens, og et nyt dræn kan ikke reparere en kloakledning. Guiden sammenligner derfor funktion, forudsætninger, begrænsninger, drift og kontrol frem for at kåre ét universelt produkt. Den praktiske gevinst er en beslutning, hvor hvert indgreb kan kobles til dokumenteret vandvej og kontrollerbar effekt.
Start med den brede guide om fugt i kælder og brug guiden om kælderventilation til luftsporet. Hvis udvendigt dræn fortsat er relevant, forklarer guiden om omfangsdræn selve systemet, mens budgetguiden til omfangsdræn holder priser og risikoposter adskilt. Revner og bevægelse følger guiden om sætningsskader. Bevar alle spor og bestil årsagsdiagnose, før løsningslisten forkortes.
Definér problemet og den ønskede kælderbrug
En rå opbevaringskælder og et ønsket opholdsrum har forskellige tolerancer, krav og investeringslogik. Skriv målet i briefen, så tilbudsgiverne beregner samme forventede funktion og brug.
Beskriv rum, areal, alder, opvarmning, ventilation, overflader og faktisk anvendelse. Notér om målet er at stoppe frit vand, reducere lugt, bevare materialer, beskytte installationer eller opnå en ny brug. Skeln mellem sundhed og bygningssikkerhed, som ikke er til forhandling, og et komfortønske, som kan have flere niveauer. Kælderens lovlige anvendelse skal afklares særskilt; en fugtløsning gør ikke automatisk et rum godkendt til beboelse. Fastlæg målbare acceptkriterier og hvad der må ændres. Hvis du accepterer synlig diffusionsåben væg og begrænset opbevaring, kan løsningsrummet være andet end ved følsomme materialer og skjulte beklædninger.
Triagér akut vand-, el-, kloak- og konstruktionsfare
Akut skadebegrænsning og sikkerhed kommer før sammenligning af permanente løsninger. Angiv hvem der må genåbne rummet, og efter hvilke kontroller.
Ved aktivt vand stoppes unødvendig brug af berørte installationer uden at nærme sig el eller ukendt forurening. Hold personer ude af rum med kloakvand, kraftig muglugt, løse materialer eller mulig kollapsfare, og brug relevant akut faglig hjælp. Flyt ikke påvirkede porøse genstande gennem rene områder. Dokumentér vandstand, retning, tidspunkt, vejr og drift fra sikker position. Bygninger skal projekteres, udføres og vedligeholdes, så vand og fugt ikke medfører risiko for personers sundhed eller skader på bygningen. Et diagnoseværktøj og et tilbudsflow må aldrig forsinke afspærring, elektrisk sikkerhed, skadebegrænsning eller nødvendig kontakt til forsikring og beredskab.
Opret et symptomkort uden at navngive årsagen
Vand, salt, lugt og afskalning er observationer; de er ikke i sig selv en fugtdiagnose. Gentag altid kameravinkel, lys, målestok og referencepunkter.
Nummerér vægge, gulvzoner, hjørner, åbninger og installationer på plan og snit. Fotografér faste punkter med målestok, retning og dato. Beskriv frit vand, mørke felter, salt, afskalning, muglugt, kondens og påvirkede materialer uden at kalde det grundvand eller kondens på forhånd. Markér højde, udbredelse og om sporet ligger på ydervæg, indervæg eller gulv. Registrér sunde referencezoner. En overflademåler eller hånd på væggen kan ikke bestemme kilde og dybde alene. Gem rå målinger, instrument, metode og reference. Kortet skal kunne læses af rådgiver, kloakmester, entreprenør og forsikring uden at arve boligejerens første forklaring.
Før en tids-, vejr- og driftslog
Sammenhæng med regn, tørke, temperatur, brug og installationer hjælper med at skelne mekanismer. Notér også relevante ændringer hos naboer, på vej og byggeplads.
Notér nedbør, længere tørke, frost, ude- og indetemperatur, relativ fugtighed, vinduesbrug, opvarmning, affugter, vandforbrug og hændelser i afløb. Brug faste tidspunkter og kendte datakilder. Et spor efter skybrud kan pege mod overflade- eller kloakvand, mens høj sommerfugt ved kolde flader kan passe med kondens; ingen af delene er bevist af én hændelse. Undgå belastningstests med haveslange, gentagne skyl eller kunstig opvarmning uden faglig plan. De kan øge skaden og udviske mønstret. Versionsmærk loggen og registrér alle midlertidige tiltag. Først når forhold kan sammenlignes, giver en før-og-efter-kontrol reel information.
Kortlæg fundament, kælderlag og bygningshistorik
Ældre fundamenter, senere gulve og skjulte forsatsvægge kan have helt forskellige fugtveje. Tegn et snit med terræn, fundament, gulv og kendte lag, og markér tydeligt hvor oplysninger mangler eller bygger på antagelser.
Saml byggesag, tegninger, renoveringsår, dræn- og kloakplan, forsikringsskader og fotos fra tidligere åbninger. Registrér fundamenttype, vægmateriale, gulv, fugtspærre, hulrum, puds, maling, isolering og samlinger uden at åbne ukendte lag. En vandret grundfugtspærre blev først almindelig i ældre byggeri relativt sent, så husets alder påvirker de realistiske hypoteser. En ny betonplade kan møde en gammel væg uden sammenhængende spærring. Marker etaper og materialeskift. Hvis der er forsatsvæg eller organisk materiale mod kælderydervæg, undersøges risikoen professionelt. Et generisk kældersnit må ikke erstatte dokumentation af det konkrete hus.
Skeln mellem regn, grundvand, grundfugt, rør og kondens
Alternativer kan kun sammenlignes mod den funktion og vandretning, de faktisk skal håndtere. Notér observationen, der konkret kan afkræfte hvert aktivt kildespor.
Opstil mindst disse kildespor: overfladevand ved sokkel, vandtryk mod ydervæg, vand under gulv, kapillær opstigning, utæt vand- eller afløbsledning, indvendig fugtproduktion og kondens på kolde flader. Tilføj tag, facade og oversvømmelse, hvis mønstret kræver det. Skriv observationer for og imod hver mekanisme og hvilken faglig test der kan skelne dem. Et omfangsdræn alene kan ikke afhjælpe opstigende grundfugt. Ventilation stopper ikke vandtryk, og indvendig tætning reparerer ikke et utæt rør. Bevar kombinationer; flere kilder kan være aktive samtidig. Luk først et spor, når en relevant fagperson har dokumenteret begrundelsen og metodens begrænsning.
Undersøg tagvand, brønde, belægning og terrænfald
Kontrollerbar vandtilførsel ved overfladen bør afklares, før større underjordiske systemer projekteres. Kontrollér samtidig, om ændringen flytter vand til andre facader, lyskasser, adgangsveje eller naboskel.
Gennemgå tagrender, nedløb, brønde, udløb, belægninger, bede, lyskasser og terræn langs hele huset. Registrér opstuvning, sætning, utætte samlinger og fald fra faste referencekoter. Hvis vandtilgangen til jorden skyldes en revnet regnvandsbrønd eller fald mod huset, kan målrettet reparation og overfladeafvanding i nogle tilfælde være relevant. Det er ikke et løfte om, at kælderen dermed bliver tør; grundvand og grundfugt kan bestå. Ændr ikke terræn, så vand sendes til nabo eller skjuler sokkel og ventilationsåbninger. Få afløbsvej, kapacitet, tilladelser og frostforhold vurderet. Dokumentér funktion ved naturlig regn og relevante sæsoner efter arbejdet.
Afklar regn-, spildevand, dræn og skjulte ledninger
Et ledningsproblem kræver autoriseret eller relevant installationsdiagnose, ikke en facadebehandling. Adskil private ledninger, fællesledninger og offentlig kloak, fordi ansvar og beslutningsvej ofte varierer.
Find godkendte ledningsplaner, dæksler, pumpe, højvandslukke og kendte reparationer. Notér lugt, gentagne stop, rotter, sætning og sammenhæng med brug, men start ikke skylning eller farvetest selv. Få en relevant fagvirksomhed til at beskrive undersøgt ledningsafsnit, metode, driftstilstand og fund. Tilslutning til kloak eller dræn kræver relevante fagfolk og kan kræve kommunal afklaring. Et defekt regnvandsrør tæt ved væggen kan gøre terrænindsats mere relevant end et fuldt omfangsdræn; omvendt kan en tæt ledning eksistere sammen med højt grundvand. Gem video, koter og konklusion, så installation og bygningsfugt ikke blandes i samme løse antagelse.
Vurder grundvand, jord og geoteknisk usikkerhed
Grundvand varierer over tid, og en enkelt våd prøvegravning fastlægger hverken normalniveau eller sikker løsning. Beskriv hvem der ejer målerne, og hvordan data kvalitetssikres gennem perioden.
Saml terrænkoter, jordbundsoplysninger, nærliggende vand, historiske hændelser og eventuelle boringer. Grundvandsspejlet kan variere efter langvarig nedbør og sæson. Få geotekniker eller byggesagkyndig til at definere målepunkter, periode og konsekvens for dræn, pumpe, gulv og fundament. Grav ikke langs huset for selv at se vandstanden; en udgravning kan påvirke jord, ledninger og stabilitet. Et dræn skal have sikkert modtagepunkt og må ikke skabe uafklaret sænkning omkring fundament eller nabo. Hvis vandtrykket ligger under gulvet, kan en løsning kun ved vægoverfladen være utilstrækkelig. Dokumentér usikkerhed og dimensionsgivende forhold før alternativer prissættes.
Afklar revner, sætning og bærende tegn før indgreb
Vand og bevægelse kan følges ad, men de må ikke reduceres til samme diagnose eller entreprisepost. Sæt dato for næste revnekontrol og navngiv rådgiveren, som vurderer ændringen.
Registrér revner med start, retning, bredde, forskydning, udvikling og fortsættelse gennem sokkel, væg, gulv og indvendige flader. Markér bulede vægge, fastklemte døre, skæve gulve og løse partier. Nye eller voksende tegn kræver konstruktionsfaglig vurdering, før tætning, gravearbejde eller dræn besluttes. Brug guiden til reparation af sætningsskader til at strukturere det særskilte spor. En tæt overflade kan skjule udviklingen, og en udgravning kan ændre fundamentets støtte. Lad rådgiveren beskrive overvågning, afstivning, etaper og stop. Bevar målepunkterne gennem projektet, så en fugtreduktion ikke fejlagtigt tolkes som konstruktiv stabilitet.
Screen skimmel, organisk materiale og sundhedsmæssig påvirkning
En løsning vælges først, når påvirkede lag og sikker håndtering er afgrænset. Aftal hvordan lukkede hulrum undersøges uden unødig spredning eller ødelæggelse.
Notér synlig vækst, muglugt, løs beklædning, træ, gips, tapet, isolering og opbevaring uden at forstyrre materialerne. Ved større omfang eller helbredssymptomer begrænses ophold, og relevante fagfolk inddrages. En affugter eller ventilator må ikke bruges til ukontrolleret spredning fra skjult vækst. Få fugtkilde, omfang, saneringszone, affald og frigivelseskriterier beskrevet separat. En ny diffusionsåben puds kan være en senere overflade, men bevarer ikke skadet organisk materiale. Hvis kælderen fortsat bruges under diagnosen, aftales sikker midlertidig drift. Gem fotos og prøveresultater, men undlad uvedkommende helbredsdata i tilbudsbriefen. Sikker frigivelse kommer før finish og møblering.
Fastlæg måleplan og metodegrænser
Målinger skal kunne skelne hypoteser; flere tilfældige tal giver ikke automatisk bedre diagnose. Skriv beslutningsreglen før måleserien starter, så udsving ikke overfortolkes.
Aftal hvilke spørgsmål temperatur, relativ fugtighed, overfladetemperatur, materialefugt, vandstand, salt eller termografi skal belyse. Angiv instrument, kalibrering, materiale, dybde, placering, reference, tidspunkt og vejr. En elektrisk fugtindikator kan ikke uden videre sammenligne forskellige materialer eller bevise kilden. Et lavt lufttal efter affugtning dokumenterer ikke en tør væg. Placer målepunkter både i skadet og sund zone og bevar rå data. Undgå at bore i ukendte lag, installationer eller muligt farligt materiale. Få fagpersonen til at beskrive usikkerhed og beslutningsgrænser. Måleplanen skal være fastlagt før løsningen, så resultatet ikke vælges bagefter til at bekræfte et produkt.
Byg en sammenligningsmatrix for funktion og begrænsning
Hvert alternativ vurderes mod dokumenteret kilde, ikke mod omfangsdræn som et abstrakt produkt. Tilføj dokumentationsstyrke som kolonne, så et visuelt gæt ikke vægtes som en fagligt udført prøve eller længere måleserie.
Lav kolonner for vandkilde, påvirket bygningsdel, forventet funktion, forudsætninger, indgreb, autorisation, drift, energiforbrug, levetidsusikkerhed, kontrol og fejlkonsekvens. Rækker kan omfatte reparation af tagvand eller rør, terrænregulering, ventilation, affugtning, diffusionsåben overflade, gulvopbygning, lokal udvendig tætning og fuldt drænsystem. Sæt ikke grøn markering uden dokumenteret årsagsmatch. Et tiltag kan være skadebegrænsning uden at fjerne kilden; skriv det tydeligt. Indregn kælderens ønskede brug og restfugt. Matrixen skal vise kombinationer og rækkefølge, ikke kun vindere. Værktøjet hjælper med denne triage, men beregner ikke fugttransport, drænmængde, bæreevne eller økonomisk facit.
Vurder reparation af overfladevand som målrettet spor
Nedløb, brønd, lyskasse og terræn kan være højværdipunkter, når deres bidrag faktisk er dokumenteret. Notér alle resterende usikkerheder.
Hvis log og undersøgelse viser vand fra et defekt nedløb, en utæt brønd, lyskasse eller lokalt fald mod huset, projekteres denne fejl først. Beskriv koter, kapacitet, modtagepunkt, samlinger, adgang og kontrol ved regn. Terræn må ikke hæves over fugtspærre, ventil eller facadeafslutning. En lokal reparation kan reducere belastningen markant, men den afskærer ikke nødvendigvis grundvand eller kapillær fugt. Aftal en observationsperiode, før større lag lukkes. Hvis symptomet består under andre vejrforhold, genåbnes matrixen uden at kalde første tiltag mislykket per automatik; det kan have løst én af flere kilder. Gem førdata og faktiske koter i afleveringen.
Vurder ventilation og moderat opvarmning ved dokumenteret luftspor
Lufttiltag håndterer rumluft og overfladeforhold, men stopper ikke vand gennem væg, gulv eller rør. Planen skal angive, hvem der justerer anlægget, og hvordan ændringer spores efter afleveringen.
Hvis målinger viser kondens eller utilstrækkelig luftvej uden stærkere vandspor, projekteres tilførsel, overstrømning, udsugning, afkast, styring og energiforbrug samlet. Sommerluft kan tilføre meget vanddamp og kondensere på kolde kælderflader, så døgnåbne vinduer er ikke en sikker standardregel. Fast ventilation kræver målt funktion og relevante faggrænser. Opvarmning kan hæve overfladetemperaturen, men kan også øge fordampning fra en våd konstruktion. Brug et tidsbegrænset scenarie med stopkriterier og førdata. Hvis væggen forbliver våd, saltene udvikler sig eller lugten vokser, afsluttes forsøget og kildeundersøgelsen prioriteres. Dokumentér driftstimer og sæson.
Vurder affugtning som styret drift eller skadebegrænsning
En affugter flytter vand fra luft til beholder eller afløb, men reparerer ikke den byggetekniske kilde. Fastlæg en evalueringsdato.
Definér om affugteren bruges midlertidigt efter en hændelse, til kontrolleret udtørring eller som permanent accepteret drift. Få kapacitet, temperaturinterval, placering, kondensvandsvej, el, støj og service vurderet. Mål materialer og luft på faste punkter; liter i beholderen er ikke bevis for tør konstruktion. Permanent drift kræver energibudget, alarm, vedligehold og en tærskel for ny undersøgelse. Skjul ikke fortsat indtrængning ved at øge kapaciteten. Ved skimmel og forurening afklares luftstrøm og zone professionelt. En affugter kan være et ærligt alternativ til høj komfortinvestering i en lavt prioriteret kælder, men kun hvis restfugt, brug og driftsafhængighed accepteres skriftligt.
Vurder diffusionsåben puds og overflade som tolerancespor
En åben overflade kan gøre restfugt synlig og reparerbar, men den sænker ikke vandtryk og tørrer ikke skjulte materialer.
Efter sanering og årsagsafklaring kan en mineralsk, kompatibel og diffusionsåben opbygning være relevant, hvis kælderen accepteres med restfugt og synlig vedligehold. Fjern ikke gammel puds eller maling før materialerisiko, salt, underlag og støvmetode er vurderet. Et tæt plastmalingslag eller en forsatsvæg kan skjule påvirkning og hæmme udtørring. Få prøvefelt med underlag, lag, vedhæftning, farve og saltreaktion. Beskriv forventet vedligehold og at afskalning kan vende tilbage, hvis kilden består. Overfladesporet er ikke en billig kopi af udvendig tætning; det er en anden funktionsaftale. Brug ikke løsningen til følsom opbevaring eller ophold uden særskilt vurdering af indeklima og anvendelse.
Vurder kældergulv og kapillarbrydning ved fugt nedefra
Når fugten kommer gennem gulv eller vægfod, løser en indsats kun på ydervæggen ikke nødvendigvis hele vandvejen. Skriv hvilke gulvvalg der stadig er mulige, hvis vandtrykket ændrer sig.
Kortlæg eksisterende gulvlag, fundamentdybde, rør, loftshøjde, radon, afløb og overgangen til vægge. Et nyt gulv med kapillarbrydende lag, isolering og tæthedsstrategi er et selvstændigt konstruktionsprojekt, ikke en lille indvendig behandling. Udgravning inde kan påvirke fundament og installationer og kræver projektering, etaper og kontrol. Få fugttransport, radon, energi, bæreevne og vandtryk vurderet samlet. Hvis et omfangsdræn ikke kan afhjælpe opstigende grundfugt, kan gulvsporet være nødvendigt eller kælderbrugen må begrænses. Sammenlign total højde, adgang, genhusning, affald og retablering. Dokumentér skjulte lag før lukning og aftal målinger over relevant driftstid.
Vurder en lokal udvendig indsats uden at skabe nyt svagt punkt
Et enkelt vægfelt kan behandles målrettet, men afslutninger, vandets omvej og graveetaper skal projekteres.
Hvis én dokumenteret detalje eller facadezone modtager vand, kan lokal udvendig reparation, tætning eller drænende lag være relevant. Afgrænsningen skal vise top, bund, sider, overgang til fundament, isolering, regnvand og modtagepunkt. Vand kan løbe rundt om et kort tæt felt eller samles ved afslutningen. Gravning ved kældervæg må aldrig ske uden faglig vurdering af stabilitet, jord, ledninger og etape. Få genopbygning af terræn, belægning og sokkel med i løsningen. En lokal entreprise skal have samme skjulte kontrol som en stor: underlag, revner, membran, drænlag og fotos. Aftal effektkriterier ved passende regn og grundvandsforhold, ikke kun på afleveringsdagen.
Erkend hvornår omfangsdræn eller fuld udvendig løsning stadig er relevant
Et ærligt alternativtjek skal også kunne konkludere, at mindre tiltag ikke leverer den nødvendige funktion.
Hvis diagnosen viser vedvarende vandbelastning fra jord mod kælderydervæg, utilstrækkelig naturlig dræning og behov for tørre, varmere vægge, kan et projekteret omfangsdræn kombineret med udvendig tætning og isolering være relevant. Det kræver ikke automatisk hele huset; zone, dybde og system afhænger af årsag og konstruktion. Omvendt må en lavere pris ikke vælge indvendig finish, hvis den ikke opfylder den aftalte brug og sundhedsgrænse. Sammenlign også at begrænse kælderens anvendelse som et reelt valg. Få fundament, grundvand, modtagepunkt, autorisation, pumpe, service og kontrol beskrevet. Beslutningen skal vise hvorfor alternativer blev fravalgt, ikke blot at de var billigere.
Sammenlign tilbud på funktion, restfugt og livscyklus
Anlægspris alene skjuler drift, genbehandling, energi, service og konsekvensen, hvis årsagen er forkert. Prisfør risiko særskilt, så en lav tilbudssum ikke skjuler uafklarede poster.
Send symptomkort, kildematrix, målinger, konstruktion, brugskrav og accepteret restfugt til alle. Bed om separate poster for diagnose, rådgivning, myndighed, installation, gravearbejde, materialer, sanering, retablering, drift, energi og kontrol. Angiv hvilket kilde- og funktionsspor hvert tilbud løser, og hvad det ikke løser. Sammenlign forventet vedligehold, serviceadgang, afhængighed af strøm og risiko ved svigt. Brug kun daterede priser fra leverandører; et generisk netbeløb er ikke et budget. Et billigt overfladesystem med gentagen behandling kan være rationelt ved beskeden brug, men ikke samme vare som en projekteret vandafskæring. Kræv ændringsprocedure ved nye fund.
Kontrollér effekt over vejr, sæson og normal drift
Ingen løsning frigives permanent på baggrund af én tør uge eller en nymalet overflade. Fastlæg et dokumenteret nulpunkt.
Bevar førdata og gentag aftalte fotos og målinger under sammenlignelige forhold. Følg mindst de hændelser, som tidligere udløste problemet: kraftig regn, høj grundvandssæson, varm sommerluft eller normal installationdrift. Registrér energiforbrug og service for ventilation, pumpe eller affugter. Se efter nye salte, lugt, afskalning, revner og påvirkning i nabozoner. Hvis resultatet kun holder ved konstant teknisk drift, skal det fremgå som en forudsætning. Afvigelser genåbner kilde- og løsningsmatrixen i stedet for at udløse endnu et overfladelag. Aftal ansvar, responstid og kriterier for godkendelse. Gem rå data og as-built, så næste vurdering begynder med viden frem for nul.
Kopiér diagnosebriefen og vælg aktivt næste kontakt
Partnerovergangen skal være gennemsigtig og må ikke låse projektet til et produkt før årsagen er dokumenteret. Arkivér briefen lokalt med dato og versionsnummer.
Saml kælderbrug, symptomkort, tidslog, konstruktion, vandveje, terræn, ledninger, grundvand, revner, materialer, målinger, matrix og sikkerhedsstop. Håndværkerklar sender ikke brief eller postnummer automatisk; materialet bliver lokalt i browseren på din enhed. Du kopierer selv teksten og åbner kun 3byggetilbud.dk, når du aktivt vælger at fortsætte, og kontaktdata indtastes hos partneren. Linket er kommercielt, og Håndværkerklar kan modtage provision uden ekstra pris for dig. Bed først om en årsagsdiagnose og skriftlig sammenligning, send samme revision til alle, og kontroller kompetencer og forsikring. En partnerkontakt er ikke dokumentation for tør kælder, stabil konstruktion eller lovlig tilslutning.
Fra fugtsignal til ærlig sammenligning og dokumenteret effekt
Forløbet beskytter sikkerhed og årsagsdiagnose, før mindre driftstiltag, konstruktive løsninger og omfangsdræn sammenlignes.

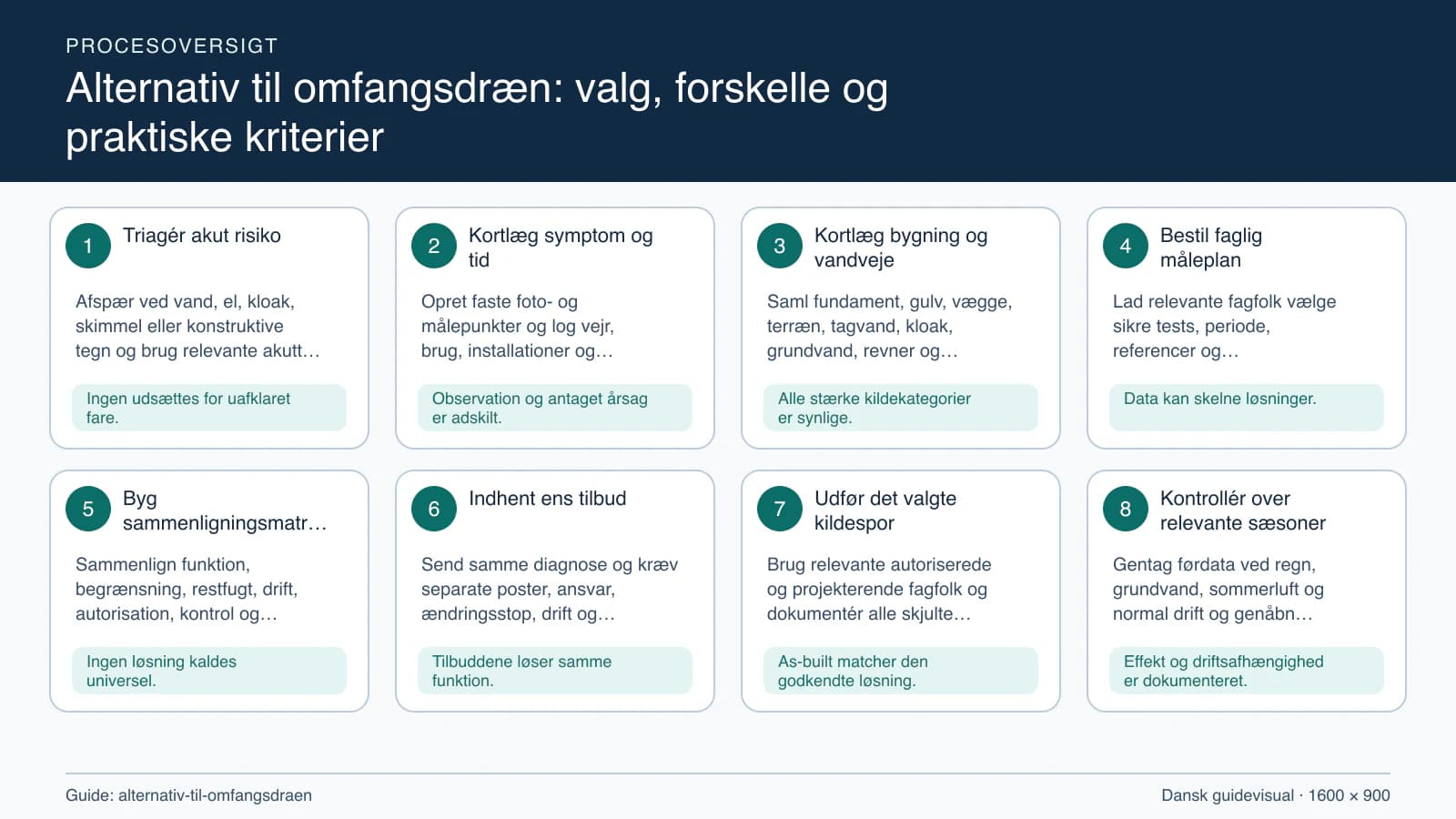

Triagér akut risiko
Afspær ved vand, el, kloak, skimmel eller konstruktive tegn og brug relevante akutte fagkontakter.
- Tid
- Straks
- Kontrolpunkt
- Ingen udsættes for uafklaret fare.
Kortlæg symptom og tid
Opret faste foto- og målepunkter og log vejr, brug, installationer og midlertidig drift.
- Tid
- Over relevante forhold
- Kontrolpunkt
- Observation og antaget årsag er adskilt.
Kortlæg bygning og vandveje
Saml fundament, gulv, vægge, terræn, tagvand, kloak, grundvand, revner og materialer i snit.
- Tid
- Diagnosefase
- Kontrolpunkt
- Alle stærke kildekategorier er synlige.
Bestil faglig måleplan
Lad relevante fagfolk vælge sikre tests, periode, referencer og beslutningsgrænser for hypoteserne.
- Tid
- Før produktvalg
- Kontrolpunkt
- Data kan skelne løsninger.
Byg sammenligningsmatrix
Sammenlign funktion, begrænsning, restfugt, drift, autorisation, kontrol og fejlkonsekvens for hvert spor.
- Tid
- Beslutningsfase
- Kontrolpunkt
- Ingen løsning kaldes universel.
Indhent ens tilbud
Send samme diagnose og kræv separate poster, ansvar, ændringsstop, drift og dokumentation.
- Tid
- Efter kildeafklaring
- Kontrolpunkt
- Tilbuddene løser samme funktion.
Udfør det valgte kildespor
Brug relevante autoriserede og projekterende fagfolk og dokumentér alle skjulte kontrolpunkter.
- Tid
- Udførelsesfase
- Kontrolpunkt
- As-built matcher den godkendte løsning.
Kontrollér over relevante sæsoner
Gentag førdata ved regn, grundvand, sommerluft og normal drift og genåbn matrixen ved afvigelse.
- Tid
- Efter aflevering
- Kontrolpunkt
- Effekt og driftsafhængighed er dokumenteret.
Kilde- og funktionsdiagnose før alternativer sammenlignes
Svar kun ud fra dokumenterede, ikke-destruktive observationer. Resultatet prioriterer næste undersøgelse og viser aldrig, at ventilation, maling, affugter, gulv eller dræn er en universel løsning.
Besvar alle 6 spørgsmål for at se en vejledende vurdering.
Vurderingen er vejledende, udføres lokalt i din browser og erstatter ikke en faglig undersøgelse.
Se detaljer, materialer og arbejdsgang
Billederne er udvalgt til denne konkrete opgave. Brug billedteksterne som kontrolpunkter—ikke som erstatning for produktets montagevejledning.





Spørgsmål og svar
Findes der ét billigt alternativ til omfangsdræn?
Nej. Alternativet afhænger af, om problemet skyldes overfladevand, vandtryk mod væg, opstigende grundfugt, gulv, rør eller kondens. Et mindre tiltag kan være rigtigt til én mekanisme og ubrugeligt til en anden. Bestil årsagsdiagnose og sammenlign funktion samt restfugt. Spørg hvorfor.
Kan ventilation erstatte omfangsdræn?
Kun hvis det dokumenterede problem primært ligger i rumluft, overfladetemperatur og luftvej. Ventilation stopper ikke vandtryk eller en utæt installation, og varm sommerluft kan øge kondens på kolde flader. Få systemet projekteret, indreguleret og kontrolleret under relevante sæsonforhold. Kontrollér sæsonen.
Kan jeg tætne kældervæggen indefra?
En indvendig løsning kan i særlige projekter håndtere en bestemt påvirkning, men den kan også flytte vand, skjule skade eller belaste samlinger og gulv. Den kræver dokumenteret kilde, underlag, vandtryk, afslutninger og kontrol. Tæt maling alene er ikke en universel kældertætning.
Er diffusionsåben maling en løsning på kælderfugt?
Den kan være en vedligeholdelig overflade, som tillader restfugt at blive synlig og tørre, når konstruktion og brug accepterer det. Den fjerner ikke vandkilden, grundvand eller kapillær opstigning. Brug kompatibelt prøvefelt efter sanering og årsagsafklaring, og forvent dokumenteret vedligehold. Dokumentér resultatet.
Hvornår er et omfangsdræn stadig det rigtige valg?
Når faglig diagnose viser vedvarende vandbelastning fra jord mod kælderydervæggen, og projektets brug kræver den funktion, kan udvendig tætning, isolering og dræn være relevant. Fundament, grundvand, modtagepunkt, autorisation, etaper, pumpe og vedligehold skal stadig projekteres konkret. Kræv altid en kontrolplan.
Hvordan sammenligner jeg tilbud på forskellige fugtløsninger?
Kræv at hvert tilbud navngiver dokumenteret kilde, leveret funktion, restfugt, forudsætninger, myndighed og autorisation, drift, energi, service, kontrol og konsekvens ved svigt. Priser kan først sammenlignes, når leverancerne løser samme problem og bygger på samme måle- og konstruktionsgrundlag. Sammenlign restusikkerheden.
Kilder og metode
Redaktionen bruger kilderne til regler, sikkerhed og produktuafhængige principper. Kontrollér altid aktuelle myndighedskrav og producentanvisninger.
- Fugt og vådrum, §§ 334-338Bygningsreglementet · tilgået 30. august 2026
- Konstruktioner, §§ 340-357Bygningsreglementet · tilgået 30. august 2026
- Information om bygningsbevaring: Fugt i bygningerSlots- og Kulturstyrelsen · tilgået 30. august 2026
- Spildevand og kloakeringborger.dk · tilgået 30. august 2026
- Hold huset tørt med et omfangsdrænVidencentret Bolius · tilgået 30. august 2026
- Fugt i kælderenVidencentret Bolius · tilgået 30. august 2026
