- Sikkerhed
- Lav
- Egen indsats
- Mulig med stopkriterier
- Proces
- 8 konkrete trin
- Hjælp
- 1 interaktivt værktøj
- Visualer
- 5 guidebilleder
Guidens gør-det-selv-trin kan udføres, når forudsætningerne og stopkriterierne er opfyldt.
- Guiden skal angive et tydeligt stop-punkt ved skjulte skader, bærende dele, myndighedskrav eller arbejde, der kræver autorisation, projektering eller specialudstyr.
- Arbejdstilsynet anbefaler, at risikoen for fald fra højden forebygges ved montage og reparation; udvendig kontrol over sikker rækkevidde kræver planlagt adgangsudstyr.
- Løst glas, rådden eller bevægelig karm, ukendt overligger, bærende ændring og skjult vand bag lysningen vurderes fagligt før tætning eller demontering.
- Mulig asbest, blyholdig maling, skimmel bag lister, skjulte kabler eller rør kræver sikker materiale- og arbejdsafklaring før slibning, boring eller åbning.
- Mekaniske eller motoriserede vinduer og indgreb i faste elektriske installationer håndteres af relevante kompetente eller autoriserede virksomheder.
- Stop tætning, hvis den pågældende åbning er en udeluftventil, drænvej eller anden projekteret funktion, som endnu ikke er identificeret.
- Stop arbejdet ved aktivt vand nær el, løst glas, fastklemt ramme, råddent træ, bevægelse, stærk muglugt eller fugt bag lysningen.
- Stop udvendigt arbejde, hvis adgang, faldsikring, vind, værktøj eller materialehåndtering ikke kan udføres sikkert fra et egnet arbejdssted.
- Stop produktvalget, hvis pakningsprofil, fugegeometri, materialekompatibilitet, ventilation eller fugtens årsag ikke er dokumenteret.
- Ved rengøring og sikker kontrol fra gulv bruges handsker og øjenbeskyttelse efter produktets sikkerhedsoplysninger; åben flamme og ukontrolleret røg bruges ikke til lækagesøgning.
- Slibning, fugeskæring, glasarbejde og udvendigt arbejde kræver faglig støvkontrol, skære- og øjenbeskyttelse samt egnet adgang og afspærring.
Et vindue kan føles utæt, fordi rammen ikke trykker jævnt mod pakningen, fordi pakningen er forkert, fordi montagefugen mellem karm og væg lækker, eller fordi kold luft kommer fra en planlagt ventil. Vand ved vinduet kan være kondens, slagregn, blokeret dræn eller en skade højere i facaden. De spor kræver forskellige løsninger. En ekstra tætningsliste kan derfor både være nyttig og gøre skade: Den kan vride rammen, blokere dræn eller fjerne nødvendig udeluft. Guiden begynder med sikker lokalisering og modprøver, før den beskriver små vedligeholdelsesopgaver, en faglig fugeudbedring eller beslutning om udskiftning.
Er der dug eller vand på glasset, brug først diagnosen af kondens på vinduer. Er der vækst i karm eller fals, se sikker afgrænsning af skimmelsvamp ved vinduer. Boligejerens sikre del er observation, skånsom rengøring og producentgodkendt brugerbetjening fra gulv. Skjulte fuger, tunge glas, arbejde i højden, råddent underlag og bærende forhold kræver den relevante faglige metode. Dokumentér altid symptom, sted, tidspunkt og vejr, før du ændrer noget.
Definér symptomet før du kalder vinduet utæt
Træk, kuldenedfald, fløjt, støj og vand kan opleves samme sted, men peger ikke på samme fejl.
Skriv hvad du oplever, hvornår og under hvilket vejr. En bevægelig luftstrøm ved vind kan være lækage, mens kold luft, der falder ned langs en kold rude, kan føles som træk uden hul. Fløjt kan komme fra ventil, pakning eller trykforskel. Støj kan passere glas, ventil eller montagefuge og kræver ikke nødvendigvis samme tætning som luft. Vand efter regn undersøges som klimaskærm, mens dug på rumside kobles til temperatur og fugt. Nummerér vinduet og markér punktet på foto eller skitse. Notér åbningsstilling, greb, gardiner, radiator, ventil og tidspunkt. Sammenlign med andre vinduer og med samme vindue i stille vejr. Brug ikke håndfladen alene som måler; hudens temperatur og lufthastighed giver en subjektiv oplevelse. Når symptomet har en præcis kategori, kan næste kontrol vælges. Hvis flere symptomer optræder samtidig, behold dem som parallelle spor i stedet for at presse dem ind i én samlet forklaring om en dårlig fuge.
Sikr vinduet og området før nærmere kontrol
Løst glas, fastklemt ramme, aktivt vand og arbejde over terræn har forrang for energitab og komfort.
Kontrollér på afstand om glas, ramme, hængsler og karm sidder stabilt. Brug ikke kraft på et greb, der binder, og understøt ikke en tung ramme improviseret. Tør frit vand op efter dokumentation, især nær træ, gulv og elektriske dele. Ved løst glas, bevægelse, råddent træ eller vand nær el afspærres området og relevant fagperson kontaktes. Udvendig kontrol begrænses til det, der kan ses fra terræn eller et lovligt sikkert sted. Arbejdstilsynet anbefaler, at risikoen for fald fra højden forebygges ved montage og reparation; udvendig kontrol over sikker rækkevidde kræver planlagt adgangsudstyr. Stå ikke i vinduesåbningen og læn dig ikke ud for at mærke en fuge. Registrer børn, dyr og forbipasserende i arbejdszonen. Hvis gammel maling, fugemasse eller plade skal bearbejdes, afklares materialet før slibning og skæring. En midlertidig afdækning mod regn må ikke blokere redningsfunktion eller ventilation uden en sikker plan. Først når sikkerheden er afgrænset, fortsætter den ikke-destruktive diagnose.
Lokaliser luftvejen med sammenlignende, sikre kontroller
Kortlæg hele omkredsen og gentag under kendt vind og ventilation uden flamme eller ukontrolleret røg.
Før en let papirstrimmel langs lukkekanten, samlingen mellem karm og lysning og eventuelle ventiler. Hold vinduet lukket på normal måde og notér bevægelsen pr. punkt. En papirstrimmel kan sammenligne steder, men måler ikke lufttæthed eller luftmængde. Brug aldrig stearinlys, lighter eller røgprodukter tæt ved gardiner, fugematerialer eller ukendte detektorer. Gentag ved forskellig vindretning og med mekanisk udsugning i normal drift, fordi trykforhold kan ændre sporet. Marker om luften kommer gennem lukkekant, hjørne, beslag, ventil eller vægsamling. Lyt efter fløjt og kontrollér synlige sprækker med lys, men stik ikke værktøj ind bag listen. En faglig tæthedstest eller termografi kræver kendte temperatur- og trykforhold; farver alene er ikke en diagnose. Hvis luftsporet ligger bag lysningen eller skifter med revner i murværket, stoppes privat udbedring. Den systematiske omkredsregistrering gør det muligt at bestille justering, pakning eller fugeundersøgelse på det rigtige sted.
Identificér ventiler og den tilsigtede luftvej
En kontrolleret udeluftåbning er ikke en fejl, selv om den kan give træk ved forkert placering eller drift.
Find spalteventiler, friskluftsventiler i væg, mekanisk indblæsning, udsugning og overstrømningsåbninger mellem rum. Notér mærke, indstilling, filter, renhed og om ventilen kan betjenes fra gulv. Bygningsreglementets vejledning siger, at ventilationsåbninger direkte til det fri skal tilføre udeluft kontrolleret. Luk derfor ikke en ventil med tape, skum eller ekstra pakning. Hvis luftstrømmen opleves som træk, undersøges luftmængde, placering, udetemperatur, radiator og udsugning som et system. I en bolig med nye tætte vinduer kan udeluftventiler være nødvendige for at opretholde ventilationsforholdene. En plan for ventilation i badeværelset kan hjælpe med vådrummets udsugning, men lufttilførslen i resten af boligen skal stadig afklares. Rens kun filter og betjeningsdele efter producentens vejledning. Hvis ventilationens kapacitet eller balance er ukendt, bestilles måling frem for at fjerne luftvejen. Målet er planlagt frisk luft uden unødigt træk, ikke maksimal tæthed for enhver pris.
Kontrollér ramme, hængsler og lukkepunkter
En intakt pakning kan lække, hvis rammen hænger eller ikke presses jævnt mod falsen.
Åbn og luk vinduet roligt og notér, hvor rammen møder modstand. Se efter løse skruer, synligt slid, maling i falsen og forskellige afstande mellem ramme og karm. Læg ikke hele kropsvægten i grebet og juster ikke ukendte beslag uden producentens anvisning. Brug en papirstrimmel mellem pakning og ramme flere steder og sammenlign den kraft, der kræves for at trække den ud. Stor forskel kan pege mod ujævnt anslag, men testen angiver ikke korrekt kompression. Find producent og beslagtype, og bed om servicevejledning. Enkel rengøring og smøring med godkendte produkter kan være brugeropgave; løse hængsler, skæv tung ramme og defekte lukkepunkter bør vurderes af en vinduesfaglig person. Overstramning kan give dårlig betjening, beskadige pakning og forvrænge karm. Efter justering testes alle låsepunkter, åbning, eventuel børnesikring og redningsfunktion. Registrer før- og efterstatus. Hvis rammen ændrer form, eller karmen bevæger sig i væggen, er det ikke længere et almindeligt beslagproblem.
Vælg pakningsprofil efter fals og kompression
Tykkest mulige tætningsliste er ikke bedst; profil, materiale og plads skal passe til hele lukkekanten.
Undersøg om den eksisterende pakning er indstukket, limet, fræset eller en del af systemet. Mål den tilgængelige spalte på flere steder med en metode, producenten accepterer, og registrer hjørner samt samlinger. SparEnergi foreslår tætningslister som en mulighed, hvis det trækker fra vinduer. Det er et løsningsspor, ikke et produktvalg. En for tyk liste kan hindre lukning og belaste beslag; en for tynd liste tætner ikke. Materialet skal tåle temperatur, bevægelse, maling og rengøring og må ikke lukke drænhuller eller ventilationsspalter. Fjern ikke en systempakning, før erstatningsprofil og montagevejledning er kendt. Rengør underlaget skånsomt og lav et kort prøvefelt, hvis selvklæbende liste er relevant. Test lukning og papirstrimmel hele vejen rundt før resten udføres. Ved koblede rammer skal luftvejen mellem lagene forstås; blind tætning kan flytte kondens. Gem producent, profil, batch og dato. Hvis falsen er skæv eller rådden, løser en ny liste ikke underlaget og bør ikke bruges som kosmetisk afslutning.
Undersøg samlingen mellem karm og væg
Montagefugen skal håndtere bevægelse, isolering, indvendig lufttæthed og udvendig regn på samme tid.
Se efter revner, slip, manglende bagstop, løse lister, misfarvning og luftspor langs lysningen. En synlig elastisk fuge er kun yderste eller inderste del af en samlet detalje; skum alene fortæller ikke, om regn og luft håndteres korrekt. Kræv et snit eller producentprincip, før gammel fuge skæres ud. Bygningsreglementet kræver, at vand og fugt ikke medfører risiko for sundhed eller skade på bygningen. Derfor må en ny overfladefuge ikke lukke våd isolering eller skjult råd inde. Hvis lysningen skal åbnes, aftales støvkontrol, materialeundersøgelse, omfang, midlertidig vejrlukning og reetablering. Beregning af fugevolumen kan først ske efter projekteret bredde og dybde; den vælger ikke materiale eller bagstop. Kontroller kompatibilitet med karm, mur, maling og tidligere fugemasse og følg temperatur samt hærdetid. Udvendig fuge må ikke blokere dræn eller sålbænkens vandvej. Ved revner i murværk, bevægelig karm eller ukendt fastgørelse stoppes tætningen, fordi årsagen kan ligge i åbning eller montage frem for fugematerialet.
Adskil regnindtrængning fra luftlækage
Vand efter vinddrevet regn følger ofte en ydre detalje, som ikke kan repareres fra indersiden.
Log regn, vindretning og hvor vandet først bliver synligt. Fotografér fra terræn karmens top, side, sålbænk, drypnæse, ender, murværk og samlinger over vinduet. Se efter bagfald, revner og tilstoppede synlige dræn uden at stikke værktøj ind. Bygningsreglementet kræver, at klimaskærmen er tæt mod regn og smeltevand, og at vandet kan løbe forsvarligt af. En indvendig akrylfuge kan stoppe synligt lufttræk og samtidig skjule en fortsat vandvej. Udfør ikke en ukontrolleret haveslangetest; tryk og retning kan skabe en kunstig lækage. En faglig vandtest opdeler facaden og observerer både ude og inde. Hvis vandet kan komme fra tag, murkrone eller facade, udvides undersøgelsen. Midlertidig afdækning skal være sikker og må ikke lede vand til en anden åbning. Få fugtindhold og tørrekriterium dokumenteret før genlukning. Sammenlign med diagnosen af kondens på vinduer, så regnspor og rumsidekondens ikke blandes i samme reparationsforslag.
Vurder kondens og ventilation som del af tætningen
Mindre tilfældig luftlækage kan forbedre komforten og samtidig gøre den planlagte ventilation mere afgørende.
Mål rumtemperatur og relativ luftfugtighed før indgrebet og notér ventilation, beboelse og fugtkilder. Fotografer kondensens placering og sammenlign rude, karm og fals. Når en ukontrolleret lækage tætnes, kan overfladen blive varmere, men boligens samlede luftskifte kan også ændres. Derfor skal ventiler og udsugning fungere efter projektet. Bygningsreglementets vejledning nævner udeluftventiler som en mulig måde at opretholde ventilationsforhold ved nye, tættere vinduer. Det samme systemperspektiv er relevant ved større tætning af gamle vinduer. Luk ikke ventiler for at opnå et bedre papirtestresultat. Hvis der allerede er muglugt eller vækst, skal fugtårsagen afklares; guiden til sikker håndtering af skimmelsvamp hjælper med stopgrænsen. Efter reparation gentages loggen under tilsvarende kulde og fugtbelastning. Målet er lavere ukontrolleret træk uden mere kondens, dårlig luft eller støj. En behagelig første aften er ikke tilstrækkelig effektkontrol for hele boligen.
Screen maling, fuger, træ og skjulte materialer
En tætning holder kun på et stabilt, rent og sikkert underlag, og forarbejdet kan være den største risiko.
Registrer vinduets alder og synlige lag: maling, kit, elastisk fuge, mørtel, skum, plade og træ. Krakelering, afskalning og misfarvning kan skyldes alder, bevægelse eller fugt og må ikke automatisk slibes væk. Ved mulig blyholdig maling, asbest eller ukendt fugemasse skal materialet undersøges før støvende bearbejdning. Tryk ikke med skarp genstand i mistænkt råddent træ; få omfang og bæreevne vurderet. En ny liste kræver ren, tør og kompatibel fals, mens en ny fuge kræver korrekt geometri og vedhæftningsflader. Dokumentér producentens krav til primer, rengøring, temperatur og hærdning. Bland ikke opløsningsmidler eller brug silikonefjerner uden sikkerhedsdata og materialetest. Hvis vækst eller fugt fortsætter bag lister, stoppes overfladearbejdet og en planlagt åbning bestilles. Gem prøveresultat, fotos og produktbatch. En kortvarig vedhæftning er ikke bevis på en holdbar reparation; underlaget skal kunne optage bevægelse og tørre som projekteret. Faglig forberedelse kan derfor være vigtigere end selve patronen eller tætningslisten.
Vælg det mindste dokumenterede indgreb, der retter årsagen
Rengøring, justering, pakning, karmfuge og udskiftning er forskellige niveauer med egne kontrolkrav.
Rangér løsninger efter diagnosen. Snavs i anslag kan kræve skånsom rengøring; ujævnt pres kan kræve producentkorrekt beslagservice; slidt systempakning kan kræve identisk eller godkendt erstatning. En revnet montagefuge kræver projekteret lagopbygning, mens rådden karm eller omfattende rudefejl kan gøre udskiftning relevant. Brug ikke pris eller tilgængeligt produkt som eneste kriterium. For hver løsning skriver du forventet mekanisme, materialer, ansvar, stop og effektmål. Lav et prøvefelt på en afgrænset, repræsentativ del, når metoden tillader det, og kontroller lukning samt ventilation før hele boligen behandles. Hvis flere vinduer har forskellige fejl, gruppér dem ikke under én standardliste. Planen for at skifte vinduer bruges til de åbninger, hvor reparation ikke kan opfylde funktion og holdbarhed. Et nyt vindue er ikke automatisk mere tæt på en god måde, hvis montage, dræn eller ventilation projekteres forkert. Beslutningsnotatet skal derfor vise, hvorfor det valgte niveau retter den dokumenterede årsag uden at skabe en ny.
Udfør enkel vedligeholdelse kontrolleret og i små felter
Boligejerens del er begrænset til tilgængelige, stabile dele og producentens beskrevne brugeropgaver.
Rengør fals og pakning med egnet middel, tør underlaget og følg producentens anvisning for pleje. Arbejd fra gulv uden at afmontere glas, ramme eller skjulte lister. Hvis en godkendt selvklæbende tætningsliste anvendes, test et kort felt, undgå overlap og hold dræn, beslag samt ventiler frie. Luk vinduet roligt og kontrollér, at greb og lukkepunkter fungerer uden ekstra kraft. Dokumentér profil, placering og dato. Fjern forsøget, hvis rammen binder, pakningen folder, eller ventilation ændres uventet. Udskæring af gammel karmfuge, justering af tung ramme og udvendigt arbejde ligger uden for denne enkle vedligeholdelse, når adgang, materiale eller konstruktion er ukendt. Brug ikke skum i synlige sprækker som universalløsning. Hold børn og dyr væk fra rengøringsmidler og løse lister. Efter prøvefeltet gentages papirstrimmel, betjening og kondenslog før resten udføres. Den langsomme rækkefølge gør en fejl reversibel og bevarer information om, hvilken ændring der faktisk påvirkede symptomet.
Test luft, vand, betjening og ventilation efter reparation
Effekten skal eftervises på samme sted og under sammenlignelige forhold uden at provokere en skade.
Gentag papirstrimmel og observation ved tilsvarende vind samt samme ventilationsdrift. Test åbning, lukning, alle lukkepunkter, børnesikring og eventuel redningsfunktion. Kontroller at ventiler kan betjenes, og at drænhuller er frie. Efter naturlig regn inspiceres de dokumenterede punkter; en faglig vandtest bruges kun med kontrolleret metode. Log temperatur, relativ fugtighed og kondens under sammenlignelig belastning. Mål succes på flere forhold: mindre ukontrolleret luft, normal betjening, tør materialekant, bevaret luftvej og ingen ny fløjt eller kondens. Hvis én forbedring ledsages af et nyt problem, genåbnes diagnosematrixen i stedet for at tilføje mere materiale. Fotografer prøvefelt og færdigt resultat. Ved professionel fugeudbedring modtages produkt, primer, batch, geometri, vejrforhold og hærdetid. Registrer usikkerheder, som først kan kontrolleres om vinteren eller ved slagregn, med dato og ansvarlig. En holdbar løsning er ikke blot tæt den dag, den udføres; den skal fungere gennem bevægelse, vejr og normal boligdrift.
Afgør om reparation eller udskiftning er proportional
Karmens tilstand, rude, funktion, energi og gentagne reparationer bør vurderes samlet, før et nyt element bestilles.
Saml resultaterne for karmstabilitet, råd, rudetæthed, beslag, fuge, ventilation, redning og overflade. Et ellers sundt vindue med slidt pakning bør ikke automatisk kasseres, mens en rådden karm med svigtet rude og dårlig funktion kan gøre gentagne lapninger urimelige. Bed om pris og forventet leverance for både reparation og udskiftning, når begge er teknisk mulige. Brug budgetguiden til nye vinduer til at normalisere produkt, montage, adgang, finish og affald. Inddrag dagslys, arkitektur, vedligehold, lyd og energidata uden at gøre en beregnet besparelse til garanteret indtægt. Hvis åbning, bæring eller facade ændres, bliver projektet større end tætning og kræver ny afklaring. Gem årsagen til valget pr. vinduesnummer. En beslutning om udskiftning skal kunne spores til funktion og tilstand, ikke kun til at en bestemt tætningsliste var svær at finde. Omvendt må en billig reparation ikke vælges, hvis den lukker fugt inde eller ikke kan opfylde sikker betjening.
Bestil en faglig tæthedsundersøgelse med klare leverancer
En god brief adskiller undersøgelse, akut sikring, reparation og efterkontrol, så årsagen ikke forsvinder i tilbuddet.
Send vinduesnummer, symptomkort, fotos, vejrlog, papirtest, kondensdata og oplysninger om ventilation. Bed virksomheden beskrive målemetode, tryk- og temperaturforhold, adgang, mulig åbning, materialerisiko og reetablering. Kræv, at observation, måling, fortolkning og anbefaling står adskilt. En termografisk optagelse uden forhold og skalering er ikke en komplet rapport. Få pris på justering, pakning, karmfuge og eventuel udskiftning som separate alternativer, hvor de er fagligt relevante. Forbrug.dk anbefaler præcise aftaler med håndværkere; skriv derfor antal vinduer, materialer, prøvefelt, stop, dokumentation og effektkontrol ind. Navngiv hvem der vurderer ventilation, bæring eller skimmel, hvis disse spor åbnes. Aftal ændringsstop ved skjult skade. Kontaktdata og personlige boligoplysninger gives først til den partner, du aktivt vælger. Ved aflevering skal rå måledata, fotos, produktinformation og restusikkerhed følge med. Det gør det muligt at kontrollere, om leverancen faktisk løste den dokumenterede luft- eller vandvej frem for blot at påføre en ny synlig fuge.
Aftal også en reproducerbar efterprøve. Den bør gennemføres ved sammenlignelige ventilations- og vejrforhold og på de samme markerede punkter som før arbejdet. Notér justering af beslag, anvendt pakningsprofil, fugeopbygning, temperatur, relativ fugtighed og eventuel regnpåvirkning. En oplevelse af mindre træk samme eftermiddag er nyttig, men dokumenterer ikke alene tæthed mod slagregn eller risiko for vinterkondens. Hvis et prøvevindue lykkes, bruges det som godkendt reference for resten; hvis resultatet udebliver, stoppes gentagelsen, og diagnosen åbnes igen. Få afvigelser og resterende vedligehold skrevet ind i afleveringen. Dermed bliver betaling knyttet til en kontrollerbar ydelse, og næste fagperson kan se, hvad der faktisk er undersøgt og ændret.
Fra trækgene til dokumenteret og kontrolleret tætning
Proceskortet skelner tilsigtet ventilation, lukkekant, karmfuge og vandvej, før materialer eller udskiftning vælges.

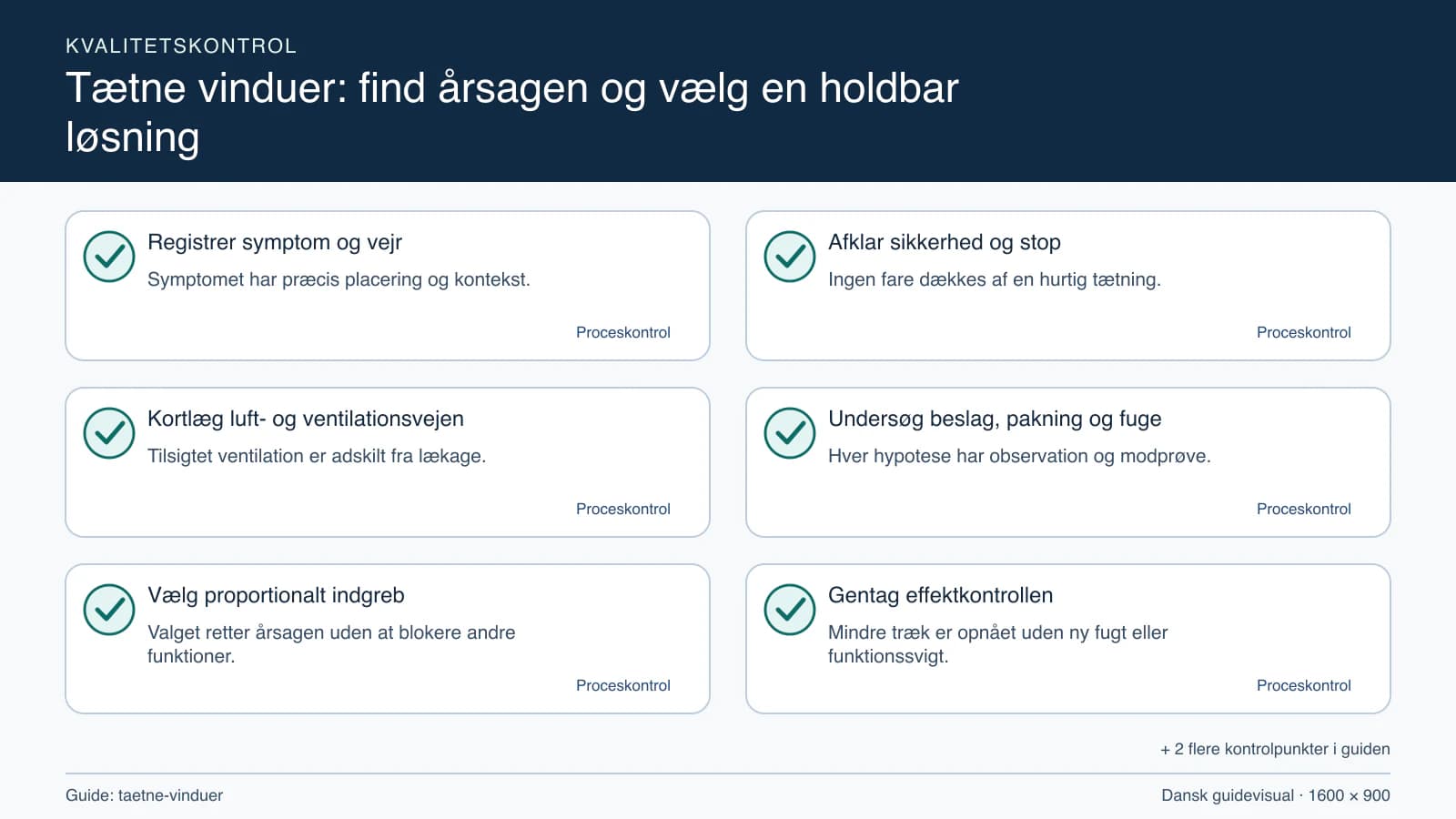

Registrer symptom og vejr
Nummerér vinduet og log træk, lyd, vand, kondens, åbning, vindretning, rumtemperatur og ventilation uden at ændre konstruktionen.
- Tid
- Flere relevante tidspunkter
- Kontrolpunkt
- Symptomet har præcis placering og kontekst.
Afklar sikkerhed og stop
Kontrollér glas, karm, fugt, el, materialer og adgang, og overdrag løst, skjult, tungt eller højt placeret arbejde fagligt.
- Tid
- Før nærkontakt
- Kontrolpunkt
- Ingen fare dækkes af en hurtig tætning.
Kortlæg luft- og ventilationsvejen
Sammenlign lukkekant, karmfuge og ventiler med sikre metoder og dokumentér boligens udeluft, overstrømning og udsugning.
- Tid
- 30–60 minutter
- Kontrolpunkt
- Tilsigtet ventilation er adskilt fra lækage.
Undersøg beslag, pakning og fuge
Kontrollér betjening, kompression, profil, dræn, synlig fuge og underlag uden overstramning eller destruktiv åbning.
- Tid
- Efter forholdene
- Kontrolpunkt
- Hver hypotese har observation og modprøve.
Vælg proportionalt indgreb
Skeln rengøring, producentservice, ny pakning, projekteret karmfuge og fuld udskiftning efter den dokumenterede årsag.
- Tid
- Efter diagnose
- Kontrolpunkt
- Valget retter årsagen uden at blokere andre funktioner.
Lav et kontrolleret prøvefelt
Afprøv en reversibel, kompatibel løsning på et begrænset område og kontrollér lukning, ventil, dræn og materialereaktion.
- Tid
- Efter produktanvisning
- Kontrolpunkt
- Metoden fungerer før den gentages bredt.
Udfør og dokumentér
Registrer materialer, batch, geometri, vejr, udførende og før- og efterfotos, og stop straks ved skjulte afvigelser.
- Tid
- Efter omfang
- Kontrolpunkt
- Hvert behandlet vindue har sporbar reparation.
Gentag effektkontrollen
Test luft, betjening, ventilation, dræn, vand og kondens under sammenlignelige forhold og registrer vejrafhængige restpunkter.
- Tid
- Efter hærdning og relevant vejr
- Kontrolpunkt
- Mindre træk er opnået uden ny fugt eller funktionssvigt.
Diagnoseprioritering før tætning af vinduer
Svar ud fra synlige, sikre observationer. Værktøjet prioriterer næste skridt, men måler ikke lufttæthed, godkender ikke ventilation og vælger ikke pakning, fuge eller nyt vindue.
Besvar alle 6 spørgsmål for at se en vejledende vurdering.
Vurderingen er vejledende, udføres lokalt i din browser og erstatter ikke en faglig undersøgelse.
Se detaljer, materialer og arbejdsgang
Billederne er udvalgt til denne konkrete opgave. Brug billedteksterne som kontrolpunkter—ikke som erstatning for produktets montagevejledning.

Spørgsmål og svar
Hvordan finder jeg ud af, hvor vinduet trækker?
Registrer vind og ventilation og før en let papirstrimmel langs lukkekant, karmfuge og ventiler fra en sikker position. Markér bevægelsen på et foto. Testen sammenligner punkter, men måler ikke lufttæthed. Brug aldrig åben flamme, og stop ved skjult fuge, løst glas eller ustabil karm.
Kan jeg sætte en ekstra tætningsliste oven på den gamle?
Det bør du normalt ikke gøre uden at kende fals, profil og kompression. En ekstra liste kan vride rammen, belaste beslag og blokere dræn eller ventilation. Identificer systempakningen, rens efter anvisning og brug kun en kompatibel erstatning eller et kontrolleret prøvefelt.
Må jeg tætne en friskluftsventil, hvis det trækker?
Nej, ikke som fejlretning. Ventilen kan være del af boligens nødvendige udelufttilførsel. Få luftmængde, placering, filter, radiator og udsugning vurderet, så træk reduceres uden at fjerne ventilationen. Tape eller skum kan flytte fugtproblemet og forringe luftkvaliteten. Dokumentér den valgte ventilationsløsning skriftligt.
Hvilken fugemasse skal bruges mellem karm og mur?
Det kan ikke vælges ud fra farve eller sprække alene. Montagefugen skal projekteres med underlag, bevægelse, bredde, dybde, bagstop, isolering, indvendig lufttæthed og udvendig regnafvisning. Få materialekompatibilitet og vandvej dokumenteret, og stop hvis fugen skjuler fugt, råd eller bevægelse. Bed om et systemprincip før materialet bestilles.
Kan tætning gøre kondens på vinduet værre?
Ja, hvis tilfældig utæthed fjernes uden at den planlagte ventilation fungerer. Derfor måles temperatur, relativ fugtighed og luftvej før og efter. Den rigtige tætning kan hæve overfladetemperaturen og forbedre komfort, men den skal kombineres med kontrolleret udeluft og fungerende udsugning.
Hvornår bør vinduet skiftes i stedet for at tætne?
Udskiftning bliver relevant, når karm, rude, beslag, dræn eller samlet funktion ikke kan repareres holdbart og proportionalt. Få dokumenteret råd, bevægelse, rudefejl, energi, ventilation og redningsfunktion, og sammenlign et konkret reparationsforslag med et komplet udskiftningsbudget før beslutning. Registrér beslutningen pr. vinduesnummer med dato.
Kilder og metode
Redaktionen bruger kilderne til regler, sikkerhed og produktuafhængige principper. Kontrollér altid aktuelle myndighedskrav og producentanvisninger.
- Bygningsreglementets vejledning om ventilationsåbningerSocial- og Boligstyrelsen · tilgået 30. august 2026
- Bygningsreglementets vejledning om ventilation ved vinduesudskiftningSocial- og Boligstyrelsen · tilgået 30. august 2026
- Bygningsreglementets krav om fugt og klimaskærmSocial- og Boligstyrelsen · tilgået 30. august 2026
- Udskiftning af termoruder til energiruderEnergistyrelsen – SparEnergi · tilgået 30. august 2026
- Forebyg fald fra højdenArbejdstilsynet · tilgået 30. august 2026
- Håndværkere – aftaler, tilbud og klagerForbrug.dk · tilgået 30. august 2026
