Gratis projektbrief · 100 danske byområder · 16 fagSådan fungerer tjenesten
tag

Lægge tagpap: opbygning, forberedelse og sikre stopkriterier

En sikker planlægnings- og kvalitetsguide til tagpap, der hjælper boligejeren med at beskrive opgaven og kontrollere dokumentationen uden selv at arbejde på taget.

Sikkerhed
Høj
Egen indsats
Kun planlægning
Proces
8 konkrete trin
Hjælp
1 interaktivt værktøj
Visualer
5 guidebilleder
SikkerhedsniveauHøj risiko

Opgavens regulerede eller risikofyldte dele må ikke udføres som gør-det-selv-arbejde.

Overlad til fagperson
  • Arbejde i højden kræver sikker adgang og relevant faldsikring. Bærende ændringer, asbestmistanke og utætheder ved kritiske inddækninger skal vurderes professionelt.
  • Al fysisk forberedelse og udførelse på tagfladen eller tæt ved ubeskyttede kanter
  • Varm udførelse, åben flamme og valg af brandfarlig arbejdsmetode
  • Åbning, slibning eller nedtagning, når eksisterende materialer kan indeholde asbest
  • Projektering af fald, afløb, dampspærre, isolering og bærende underlag
Stop arbejdet hvis
  • Stop hvis adgang, rækværk, afspærring og materialeløft ikke er planlagt professionelt
  • Stop hvis underlaget er fugtigt, svagt, ujævnt eller ikke dokumenteret egnet til systemet
  • Stop hvis eksisterende lag er ukendte eller kan indeholde asbest
  • Stop hvis vejret eller den midlertidige tætning ikke beskytter personer og bygning
  • Stop hvis en varm metode foreslås uden en særskilt professionel brand- og sikkerhedsplan
Personlige værnemidler
  • Hjelm og sikkerhedsfodtøj efter den professionelle pladsplan
  • Handsker, øjen- og åndedrætsværn fastlægges ud fra materiale og dokumenteret metode
  • Personlige værnemidler erstatter ikke kollektiv faldsikring, udsugning, afskærmning eller sikker adgang

Søgningen lægge tagpap ligner en efterspørgsel efter en arbejdsopskrift. På et rigtigt hus er den vigtigste viden imidlertid, hvad der skal være afklaret, før en fagperson kan udføre arbejdet sikkert og tæt. Tagpap er den synlige del af et system med bærende underlag, fugtforhold, fald, afløb, opkanter og gennembrydninger. Fejl bliver ofte skjult, når næste lag lukkes, og arbejdet foregår i højden med mulige brand-, støv- og materialerisici. Derfor er denne guide udformet som en plan-, kvalitets- og stopguide — ikke som instruktion i at bruge brænder, klæber eller værktøj på taget.

Din rolle kan stadig være aktiv. Du kan samle tagets historik, beskrive ønsket funktion, tegne en tagplan fra sikre kilder, samle spørgsmål, normalisere tilbud og kræve fotodokumentation. Brug guiden til nyt tag med tagpap når hele tagsystemet skal vælges; brug denne side, når du vil forstå arbejdsberedskabet og de beslutningsporte, som skal være grønne før opstart. Et professionelt nej ved svagt underlag, asbestmistanke, forkert vejr eller uafklaret afløb er et kvalitetsresultat, ikke en forsinkelse.

Guide

Afgræns om opgaven er reparation, omlægning eller nyt system

Den samme overflade kan skjule tre meget forskellige projekter.

Beskriv først symptomet og det ønskede resultat. En lokal skade ved en gennemføring kan kræve målrettet undersøgelse og reparation. Et slidt, men ellers veldokumenteret tag kan muligvis indgå i en omlægning efter faglig vurdering. Et tag med utilstrækkeligt fald, mange følgeskader eller ukendt opbygning kan kræve et nyt system. Hvis alle tre muligheder kaldes lægge tagpap, vil tilbuddene bygge på forskellige antagelser og være umulige at sammenligne.

Sæt funktionsmål: sikkert afløb, robuste overgange, dokumenteret lagopbygning, mulighed for inspektion og en plan for fremtidige installationer. Registrer hvad der skal bevares, eksempelvis ovenlys eller taghætter, og hvad der kan ændres. Hvis projektet er en del af en større tagudskiftning, skal den samlede plan for nyt tag styre konstruktion, myndighed og grænseflader. Afslut afgrænsningen med et skriftligt nej til selv at udføre på tagfladen; det gør ansvarsdelingen tydelig fra start.

Guide

Saml historik og diagnose fra sikre positioner

Fakta om alder, lag og skade er mere værd end gæt om overfladen.

Find tegninger, BBR-oplysninger, tidligere fakturaer, produktnavne og reparationsnotater. Fotografer loft eller underside fra sikre gangarealer og tagfladen fra terræn. Registrer fugtspor, lugt, misfarvning, dryp, afskalning ved kanter og steder med stående vand, hvis de kan ses uden tagadgang. Markér observationerne på en skitse med dato og vejr. En plet indvendigt er ikke nødvendigvis lodret under indtrængningen; den faglige undersøgelse skal derfor følge konstruktion og vandvej.

Bed den professionelle om at skelne mellem observeret skade, sandsynlig årsag og nødvendig afklaring. Hvis lagene ikke kendes, skal åbning være en planlagt, sikker ydelse med efterfølgende vejrsikring. Ved mulig asbest skal almindelig åbning eller bearbejdning standses, og forholdet afklares efter gældende regler. Boligejeren må ikke skære en prøve for at få et hurtigere tilbud. Resultatet af diagnosen er et opdateret omfang, ikke en hjemmelavet arbejdsanvisning.

Guide

Afklar konstruktion, ombygning og ansvar

Nye lag og ændret fald kan påvirke mere end overfladen.

Når projektet ændrer bærende dele eller påvirker konstruktionens forudsætninger, skal forholdet vurderes og dokumenteres som del af ombygningen. Et ekstra lag, nyt fald eller teknisk udstyr kan ændre last, højder og tilslutninger. Spørg hvem der projekterer underlaget, og hvem der har ansvar for, at den valgte opbygning passer til konstruktionen. En tagdækker kan udføre et system, men ansvar for bærende ændringer må ikke forsvinde mellem fagene.

En ombygning af en eksisterende bygning kan stadig udløse krav, afhængigt af omfang og forhold. Undersøg lokalplan, brand, facade, anvendelse og eventuelle myndighedsspørgsmål, når de er relevante. Brug reglerne for nyt tag og sikker DIY-grænse som kontrolark. Aftal skriftligt hvem der indhenter afklaringer, leverer beregninger og opdaterer projektmaterialet. Et mundtligt det plejer vi er ikke en dokumenteret forudsætning.

Guide

Lås sikker adgang før nogen går på taget

Et fladt tag er ikke en sikker terrasse, bare fordi hældningen er lille.

Arbejde på tag er arbejde i højden, og fald skal forebygges gennem en egnet plan for adgang, kanter og arbejdszoner. Den udførende skal beskrive rækværk, stillads eller anden kollektiv sikring, materialeløft, afspærring og redning. Boligejeren bør ikke gå op for at måle, rydde eller kontrollere. Hvis tilbuddet forudsætter, at du leverer en stige eller hjælper på fladen, er ansvarsgrænsen forkert og skal skrives om.

Stiger, lifte og andre tekniske hjælpemidler skal være egnede til den konkrete opgave og bruges efter deres formål. Planen skal også beskytte personer og ting på terræn: børn, naboer, biler, vinduer og adgangsveje. Oplag af ruller og udstyr må ikke blot placeres, hvor det er praktisk, uden at konstruktion og transportvej er vurderet. Etablering og daglig kontrol af sikkerheden er en del af den professionelle leverance og bør fremgå af tidsplan og pris.

Guide

Sæt en hård fagmandsgrænse ved varm udførelse og åben flamme

Guiden beskriver ikke brænderteknik, temperatur eller tænding.

Hvis et tagpapsystem udføres med varme eller åben flamme, er det professionelt højrisikoarbejde. Boligejeren skal ikke vælge brænder, flammeføring, opvarmning eller afstande ud fra en netguide. Bed i stedet virksomheden beskrive kompetence, metodevalg, brandmæssig risikovurdering, overvågning, slukningsberedskab og ansvar for omgivelserne. Et alternativt system kan kun vurderes på dokumenteret egnethed til underlag og detalje, ikke på ønsket om at gøre arbejdet privat.

Kortlæg brandbare og varmefølsomme forhold: træbeklædning, isolering, hulrum, facader, installationer og naboejendom. Den professionelle projektering skal håndtere disse forhold og kunne afvise den oprindeligt tænkte metode. Kræv et tydeligt stop, hvis skjulte materialer eller vindforhold ændrer risikoen. At materialerne allerede er bestilt eller adgang etableret er ikke et argument for at fortsætte en uegnet metode. Dokumentér metodeændringen før arbejdet genoptages.

Guide

Gør egnet underlag til en selvstændig beslutningsport

Membranen kan ikke kompensere for et svagt eller fugtigt fundament.

Den projekterende og udførende skal identificere underlagets materiale, fasthed, planhed, fugtforhold, bevægelser og tilslutninger. Kræv en kontrolmetode og acceptkriterier, men udfør ikke selv prøveåbning, slibning eller mekanisk klargøring. Hvis underlaget er svagt, nedbrudt eller fugtigt, skal årsag og udbedring beskrives, før tagpapsystemet accepteres. Et nyt tæt lag over indbygget fugt kan gøre problemet mindre synligt, ikke mindre vigtigt.

Få et snit gennem konstruktionen med dampspærre, isolering, fald, underlag og membran. Afklar ventilation eller anden fugtstrategi som en projekteret helhed. Hvis den eksisterende opbygning genbruges, skal restlevetid og kompatibilitet indgå i begrundelsen. Dokumentér reparerede områder på tagplanen og fotografer dem før lukning. Underlagsgodkendelsen bør være en navngiven milepæl med ansvarlig person, ikke en antagelse, der først diskuteres ved en senere skade.

Guide

Tegn vandets vej før systemet fastlåses

Fald, lavpunkter og afløb er projektdata, ikke improvisation under udførelsen.

Få udarbejdet en faldplan med højder, lavpunkter, afløb og eventuelle sekundære vandveje. Registrer døre, opkanter og andre højder, som begrænser en ny opbygning. Stående vand eller tilbagevendende lunker skal diagnosticeres; det er ikke nok at føre ny membran hen over den eksisterende geometri. Hvis faldet ændres, skal konsekvenser for isolering, last, kanter og gennemføringer vurderes samlet.

Afløb og overløb skal stå på tagplanen med ansvar for dimensionering og tilslutning. Afklar hvem der kontrollerer rør, bladbeskyttelse og grænsefladen til andre installationer. Under arbejdet kræves en midlertidig regnvandsplan, så åbne flader og frakoblede afløb ikke skaber en ny skade. Brug prisguiden til nyt tagpap på fladt tag til at gøre hver vandvej og detalje til en synlig tilbudspost.

Guide

Kræv ét dokumenteret system og klart produktansvar

Kompatibilitet skal være skriftlig fra underlag til afslutning.

Bed om navngivne produkter, lag, fastgørelse, tilslutninger og anvendelsesområder. Systembeskrivelsen skal passe til det identificerede underlag, tagets hældning, detaljer og den professionelle metode. Blandes produkter eller specialløsninger, skal virksomheden forklare, hvem der tager ansvar for kompatibiliteten. Boligejeren bør ikke erstatte en komponent med et billigere produkt undervejs uden en ny skriftlig vurdering af hele systemet.

Saml tekniske datablade og versionsdatoer før opstart. Markér de detaljer, der kræver særskilt tegning eller producentafklaring. Få også beskrevet beskyttelse ved serviceveje og senere installationer. Hvis solceller er aktuelle, læs planen for nyt tag med solceller før membranen udføres, så beslag, ballast, kabler og service ikke bliver et efterfølgende indgreb. En komplet produktliste gør senere kontrol og reparation mulig uden gæt.

Guide

Planlæg vejrstop og midlertidig tæthed

Tidsplanen må kunne bøje uden at sikkerhed og bygning betaler prisen.

Den professionelle skal knytte arbejdsmetoden til dokumenterede betingelser for temperatur, fugt, vind og underlag. Guiden giver ingen universelle grænseværdier, fordi systemer og detaljer varierer. Bed om en vejrmåling og en beslutning før hver vejrfølsom fase. Hvis betingelserne ikke er opfyldt, stoppes den relevante aktivitet uden pres fra en urealistisk kalender. Tidsplanen skal have plads til dette, og kontrakten skal forklare håndtering af vejrdage.

Aftal hvor stort et areal der må åbnes, hvordan det lukkes samme dag, og hvilket beredskab der gælder uden for arbejdstid. Midlertidig afdækning skal fastgøres og afvandes efter en professionel plan; boligejeren skal ikke klatre op for at rette den under en byge. Følsomt loftsindhold kan flyttes eller beskyttes indvendigt, og tilstanden dokumenteres før start. En daglig status om åbne flader, vejr og næste kontrolpunkt giver gennemsigtighed fra sikker position.

Guide

Aftal kontrolstop før detaljer bliver skjult

Et slutfoto kan ikke bevise underlaget under en lukket membran.

Læg milepæle efter forundersøgelse, åbning, underlagsreparation, faldopbygning, afløb, opkanter og gennemføringer samt ved aflevering. Den udførende dokumenterer placering, produkter, afvigelser og egen kontrol med oversigts- og detaljefotos. Hvis en detalje afviger fra tegning eller systemdokumentation, skal ændringen godkendes, før den lukkes. Boligejeren følger loggen fra terræn og møde, ikke fra tagfladen.

Definér accept som dokumenterbare forhold: godkendt underlag, fri planlagt vandvej, færdige opkanter, entydige gennemføringer og modtaget produktdata. En uvildig fagperson kan kontrollere udvalgte højrisikodetaljer med egen sikker adgang. En kontrol er ikke en garanti for alt, men den kan opdage afvigelser, mens de kan rettes. Kræv en restpunktliste med placering, ansvar og frist frem for et generelt løfte om at komme igen.

Guide

Genkend projektfejl før de bliver udførelsesfejl

De farligste mønstre er ofte synlige i aftalen og planlægningen.

  • Fejl: tagpap vælges før underlag og vandvej er vurderet. Stop: kræv diagnose, lagdiagram og faldplan.
  • Fejl: varm metode omtales som hurtig standard. Stop: kræv særskilt professionel risiko-, brand- og kompetenceafklaring.
  • Fejl: tilbuddet forudsætter privat oprydning på taget. Stop: flyt opgaven til den professionelle leverance med sikker adgang.
  • Fejl: ukendte gamle lag skjules af et generelt forbehold. Stop: aftal undersøgelse, scenarier og enhedspriser før åbning.
  • Fejl: slutkontrol erstatter dokumentation af skjulte detaljer. Stop: indsæt milepæle før hver permanent lukning.

Et andet faresignal er en tidsplan uden vejralternativ eller en pris uden adgang. Spørg hvem der kan stoppe arbejdet, hvordan bygningen sikres, og hvad der sker økonomisk. Hvis svaret er uklart, er opgaven ikke klar. Ved modstridende faglige anbefalinger bør du få en uafhængig vurdering frem for at vælge den løsning, der bedst matcher det ønskede budget. En dokumenteret pause er billigere end at skjule en uafklaret detalje.

Guide

Gør metode, sikkerhed og beviser til kontraktposter

Et godt tilbud beskriver både udførelse og retten til at stoppe.

Send samme tagplan, lagønske, risikolog, fotos og kontrolkrav til alle virksomheder. Bed om poster for undersøgelse, adgang, nedtagning, underlag, fald, system, detaljer, afløb, midlertidig tæthed, affald og aflevering. Forbehold skal have udløser og prisvej, ikke bare formuleringen efter behov. Brug tagarealberegneren som mængdekontrol, men lad tilbudsgiveren verificere mål og produktmængder professionelt.

Kontrakten bør navngive daglig ansvarlig, sikkerheds- og vejrplan, produktansvar, ændringsprocedure, fotolog, betalingsmilepæle og afleveringsmateriale. Betaling følger kontrollerbar leverance, ikke blot kalenderdato. Hvis ukendt tilstand kræver et betalt undersøgelsestrin før endeligt tilbud, er det ofte mere transparent end en lav fast pris med brede forbehold. Ved større eller komplicerede projekter bør du få rådgivning om kontrakt og teknisk omfang.

Bed også om en bemandings- og kommunikationsplan. Den skal vise, hvem der kan træffe tekniske beslutninger på pladsen, hvem der varsler kontrolstop, og hvordan du får besked ved vejrpause eller fund i underlaget. Én navngiven kontakt hos virksomheden og én hos husstanden reducerer modstridende beskeder. Aftal, at fotos og ændringsforslag samles i projektmappen samme dag, så den efterfølgende godkendelse ikke bygger på hukommelse. Hvis en underleverandør udfører kritiske detaljer, skal ansvar og dokumentationsvej stadig være tydelig i hovedaftalen.

Guide

Modtag et tagsystem, ikke bare en sort overflade

Afleveringen skal gøre fremtidig inspektion og reparation mulig.

Saml endeligt lagdiagram, produkt- og batchdata, fotolog, afløbsoversigt, beregninger, garantivilkår, vedligehold og restpunkter. Gennemgå loft og omgivelser fra sikre steder og kontrollér, at afløb og adgangsveje er ryddet. Placér kendte reparationer og særlige detaljer på tagplanen. Et ensartet udseende er ikke tilstrækkeligt bevis, hvis dokumentationen af underlag og vandveje mangler.

Opret en driftskalender efter systemets dokumentation og husets forhold. Inspektion i højden skal fortsat udføres med professionel adgang; boligejeren kan registrere tegn fra terræn og underside. Hvis en senere overfladebehandling overvejes, brug vurderingsguiden om at male tag og antag ikke, at maling reparerer en membran eller detalje. Gem enhver ændring i den samme mappe, så næste fagperson kender lag og produkter.

Guide

Planlæg materialelogistik og en afspærret arbejdsplads

Ruller, udstyr og affald skal bevæge sig sikkert uden at belaste hus og omgivelser tilfældigt.

Bed virksomheden tegne leveringspunkt, løftevej, oplagszoner, adgang til taget og affaldsvej. Materialer må ikke placeres på tag eller konstruktion alene ud fra, hvor der er ledigt; belastning og fordeling skal indgå i den professionelle plan. Afklar leverancetid, plads til køretøj og hvordan fælles vej, fortov eller naboareal holdes tilgængeligt. Boligejeren kan rydde aftalte områder på terræn, men skal ikke bære ruller, værktøj eller affald op eller ned fra taget.

Opret sikre ruter til hoveddør, skrald og eventuelle hjælpemidler, og hold børn, dyr og besøgende ude af arbejdszonen. Aftal hvor emballage og løse rester sikres mod vind. Daglig oprydning bør være et kontrolpunkt, fordi en ryddelig plads gør afvigelser, vandveje og snublefarer lettere at se. Hvis stillads eller løfteudstyr skal flyttes under projektet, skal den nye placering godkendes af den ansvarlige frem for at blive en spontan tilpasning til næste tagfelt.

Guide

Afgræns støv, affald og påvirkning af omgivelser

Forberedelse og nedtagning skal have en kontrolleret vej fra tag til godkendt håndtering.

Hvis eksisterende lag skal skæres, slibes eller fjernes, skal den professionelle metode begrænse støv ved kilden og beskytte personer og omgivelser. Åndedrætsværn kan ikke stå alene som støvplan. Asbestmistanke ændrer hele opgaven og skal lukkes før almindelig bearbejdning. Bed om afskærmning, opsamling, rengøring og dokumentation samt en plan for vind, åbne vinduer, biler, planteområder og regnvandssystem. Boligejeren skal ikke sortere ukendt støvende affald.

Affaldsposten bør angive fraktioner, containere, transport, gebyrer og hvem der rydder tagrender, terræn og adgangsveje. Fotografer omgivelserne fra faste punkter før etablering og efter afslutning. Ved tæt bebyggelse bør naboer få periode og kontaktvej, uden at tekniske løfter gives på virksomhedens vegne. Hvis vejr eller metode kan sprede rester uden for den planlagte zone, stoppes den aktivitet. Oprydning er først færdig, når afløb og sikre ruter igen fungerer.

Guide

Styr afvigelser med et dokumenteret stop og en ny godkendelse

En pause har kun værdi, hvis årsag, løsning og genstartskriterium er tydelige.

Lav en afvigelseslog med nummer, placering, dato, observation, forventet årsag, midlertidig sikring og ansvarlig. Eksempler kan være vådt underlag, ukendt gammelt lag, forkert højde ved opkant eller et afløb, der ikke matcher tegningen. Den berørte detalje stoppes, og andet arbejde fortsætter kun, hvis det ikke skjuler eller forværrer problemet. Foto og faglig vurdering skal komme før pris og permanent løsning, medmindre akut vejrsikring kræver handling.

Genstart kræver en godkendt løsning, opdateret tegning eller systemhenvisning, pris- og tidsvirkning samt navnet på den, der accepterer. Mundtlige beslutninger på taget skrives ned samme dag. Hvis afvigelsen ændrer konstruktive, brandmæssige eller asbestrelaterede forudsætninger, skal den relevante kompetence inddrages på ny. Denne disciplin forhindrer, at tidsplanen bliver vigtigere end det skjulte lag, og den giver begge parter et spor, hvis en senere fejl skal undersøges.

Guide

Overdrag en klar og sikker opgave

Din brief skal gøre et fagligt nej muligt og en god kontrol enkel.

Sammenfat bygning, tagtype, mål, historik, symptomer, ønsket funktion, adgang, kendte risici og åbne spørgsmål. Bed virksomheden starte med at bekræfte egnet underlag, vandvej og system, og kræv stop ved afvigelser. Oplys direkte, at husstanden ikke deltager på tagfladen og ikke udfører varm eller mekanisk forberedelse. Den tydelighed giver virksomheden et bedre grundlag for at planlægge bemanding, sikkerhed og dokumentation.

Når briefen er færdig, kan du åbne oversigten over tagdækkere med relevante tagopgaver. Brief og postnummer bliver i din browser og lagres ikke af Håndværkerklar. Du kopierer selv briefen og åbner aktivt 3byggetilbud.dk, hvor du indtaster kontaktdata. Partnerlinket er kommercielt, og Håndværkerklar kan modtage provision uden ekstra pris for dig. Du vælger selv virksomhed, rådgivning, metode og kontrakt.

Proces

Plan- og kontrolforløb før professionelt tagpaparbejde

Trinene er beslutningsporte for boligejeren og den professionelle. De er ikke en rækkefølge for privat udførelse på taget.

  1. Definér funktion og omfang

    Skeln mellem lokal reparation, omlægning og nyt system. Beskriv vandvej, detaljer, fremtidige installationer og de dele, der skal bevares eller afklares.

    Tid
    1–2 dage
    Kontrolpunkt
    Projektet har ét tydeligt hovedformål og en skriftlig fagmandsgrænse.
  2. Saml historik og bestil diagnose

    Indsaml dokumenter og sikre observationer, og lad en professionel undersøge lag, fugt, underlag og asbestmistanke med planlagt adgang og vejrsikring.

    Tid
    1–3 uger
    Kontrolpunkt
    Fakta, hypoteser og åbne risici er adskilt på tagplanen.
  3. Projekter lag og vandvej

    Få lagdiagram, faldplan, afløb, opkanter, gennemføringer og konstruktive grænser dokumenteret. Navngiv produkter og ansvar for kompatibilitet.

    Tid
    1–4 uger
    Kontrolpunkt
    Underlag, system og alle kritiske detaljer kan forklares på tegning.
  4. Godkend adgang, vejr og risikoplan

    Den udførende beskriver kollektiv faldsikring, løft, afspærring, vejrstop, midlertidig tætning og særskilt håndtering af varm metode eller farlige materialer.

    Tid
    Før kontrakt og opstart
    Kontrolpunkt
    Ingen fysisk aktivitet forudsætter privat tagadgang eller uafklaret højrisikometode.
  5. Aftal kontrolstop og beviser

    Indsæt milepæle ved åbning, underlag, fald, afløb, detaljer og aflevering. Beskriv fotos, ansvar, afvigelsesvej og hvem der godkender næste fase.

    Tid
    1–2 dage
    Kontrolpunkt
    Skjulte forhold kan ikke lukkes uden det aftalte kontrolspor.
  6. Indhent og normalisér tilbud

    Send identiske bilag og sammenlign metode, sikkerhed, produkter, forbehold, dokumentation og pris post for post. Få udeladelser afklaret skriftligt.

    Tid
    2–5 uger
    Kontrolpunkt
    Den valgte leverance løser samme funktion som de øvrige sammenlignede tilbud.
  7. Følg udførelsen fra sikre områder

    Modtag status, fotos og afvigelser ved milepæle uden at gå på taget. Stop den berørte del, hvis underlag, vejr eller detaljer ikke matcher forudsætningerne.

    Tid
    Under hele arbejdet
    Kontrolpunkt
    Hver fortsættelse bygger på dokumenteret kontrol og accepterede ændringer.
  8. Aflevér dokumentation og drift

    Saml lagdiagram, produkter, fotos, afløb, garanti, restpunkter og vedligehold. Planlæg fremtidig faglig adgang og registrering efter vejrhændelser.

    Tid
    Ved aflevering og løbende
    Kontrolpunkt
    Huset har en komplet tagmappe og en klar vej til sikker inspektion.
Tjekliste

Klar-til-opstart-checkliste for professionelt tagpaparbejde

Markér kun et punkt, når der findes konkret dokumentation. Listen giver ikke adgang til selv at udføre arbejdet; et manglende sikkerheds-, asbest-, underlags- eller vandvejspunkt er et stop før opstart.

Fremdrift0 af 10
0%

Dine markeringer bliver kun på denne side og sendes ikke til Håndværkerklar eller en tilbudspartner.

Billedguide

Se detaljer, materialer og arbejdsgang

Billederne er udvalgt til denne konkrete opgave. Brug billedteksterne som kontrolpunkter—ikke som erstatning for produktets montagevejledning.

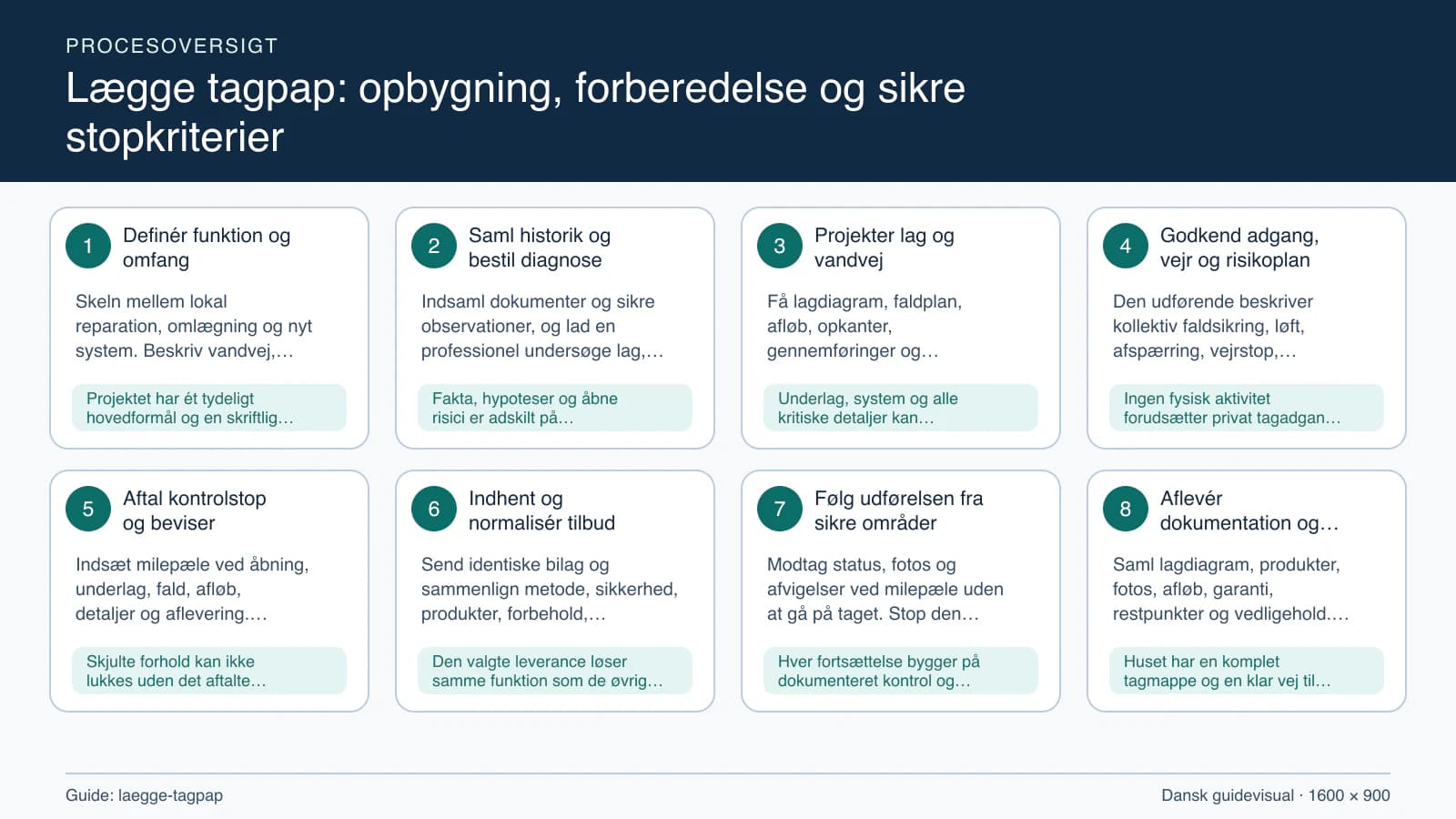

Procesoversigt til guiden “Lægge tagpap: opbygning, forberedelse og sikre stopkriterier” med konkrete arbejdstrin og kontrolpunkter.
Arbejdsgangen i “Lægge tagpap: opbygning, forberedelse og sikre stopkriterier” samlet som en overskuelig proces fra start til afsluttende kontrol. · Lokal guidevisualisering v1.0.0

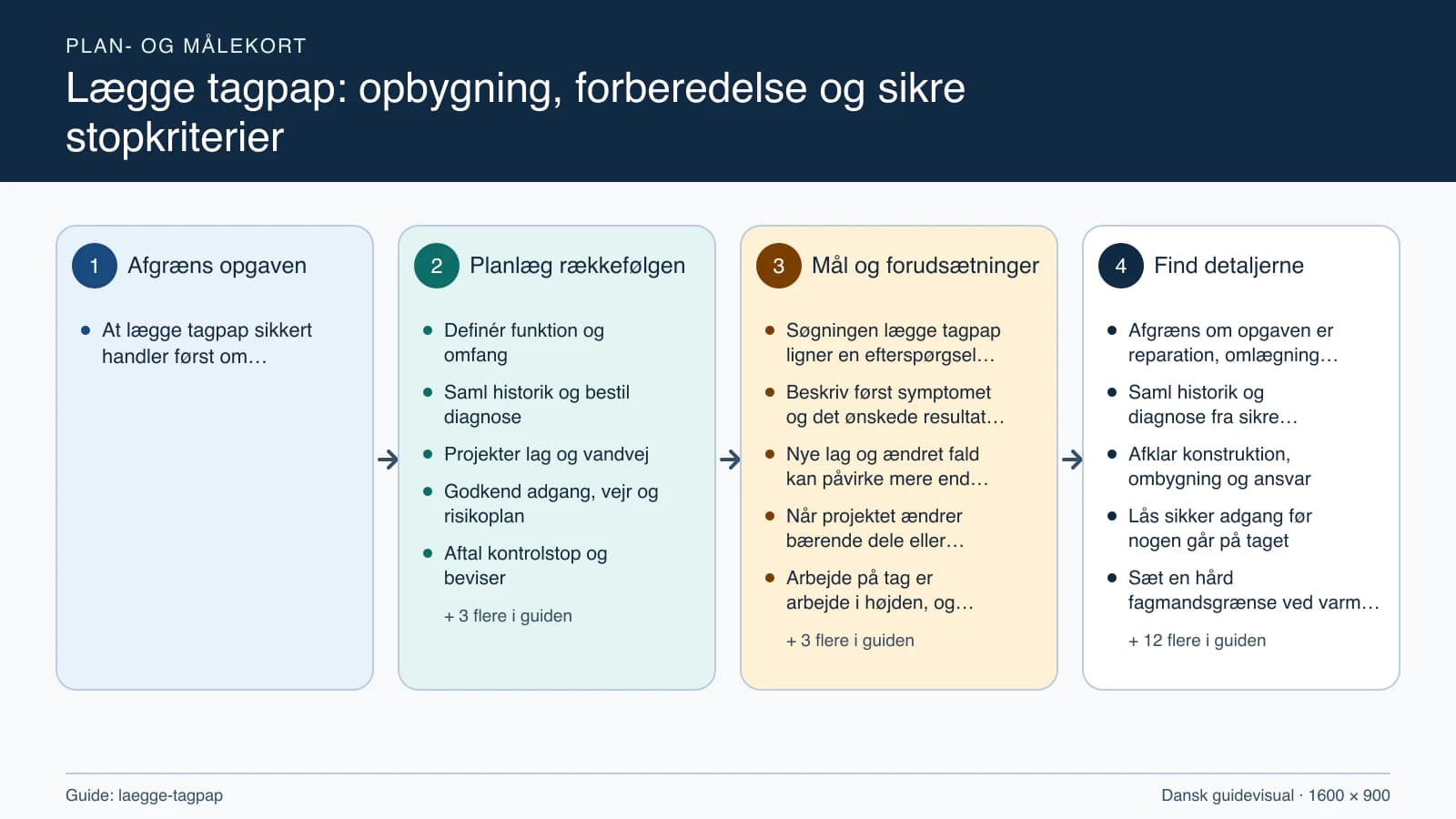

Plan- og målekort fra “Definér funktion og omfang” til “Aflevér dokumentation og drift”.
Planlægningskortet forbinder opgavens mål, relevante mål og forudsætninger med guidens arbejdsrækkefølge. · Lokal guidevisualisering v1.0.0

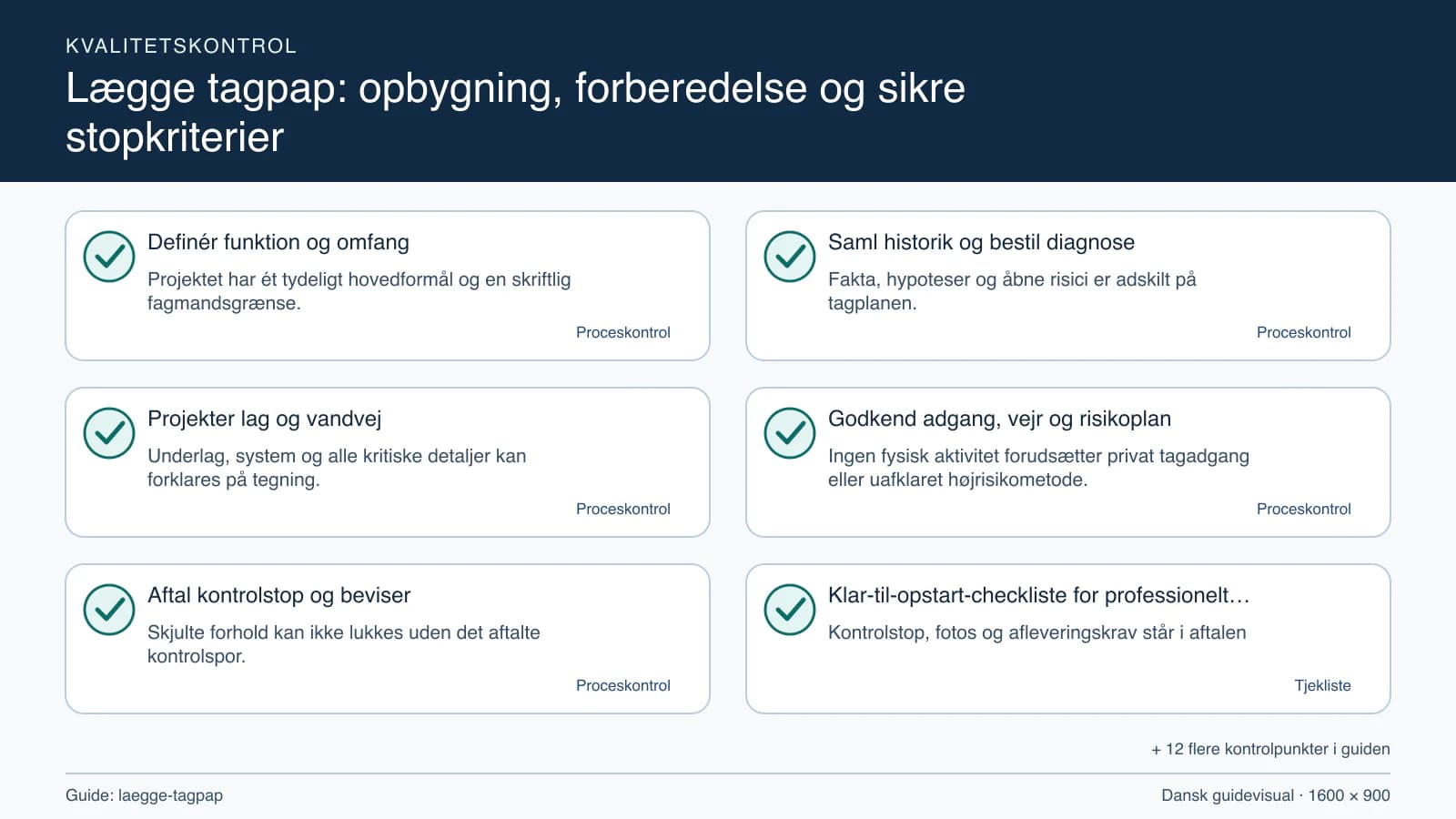

Kvalitetskontrol med checkpointet “Fakta, hypoteser og åbne risici er adskilt på tagplanen.”.
Kontrolpunkterne gør det tydeligt, hvad der skal være på plads ved de vigtigste trin i arbejdet. · Lokal guidevisualisering v1.0.0

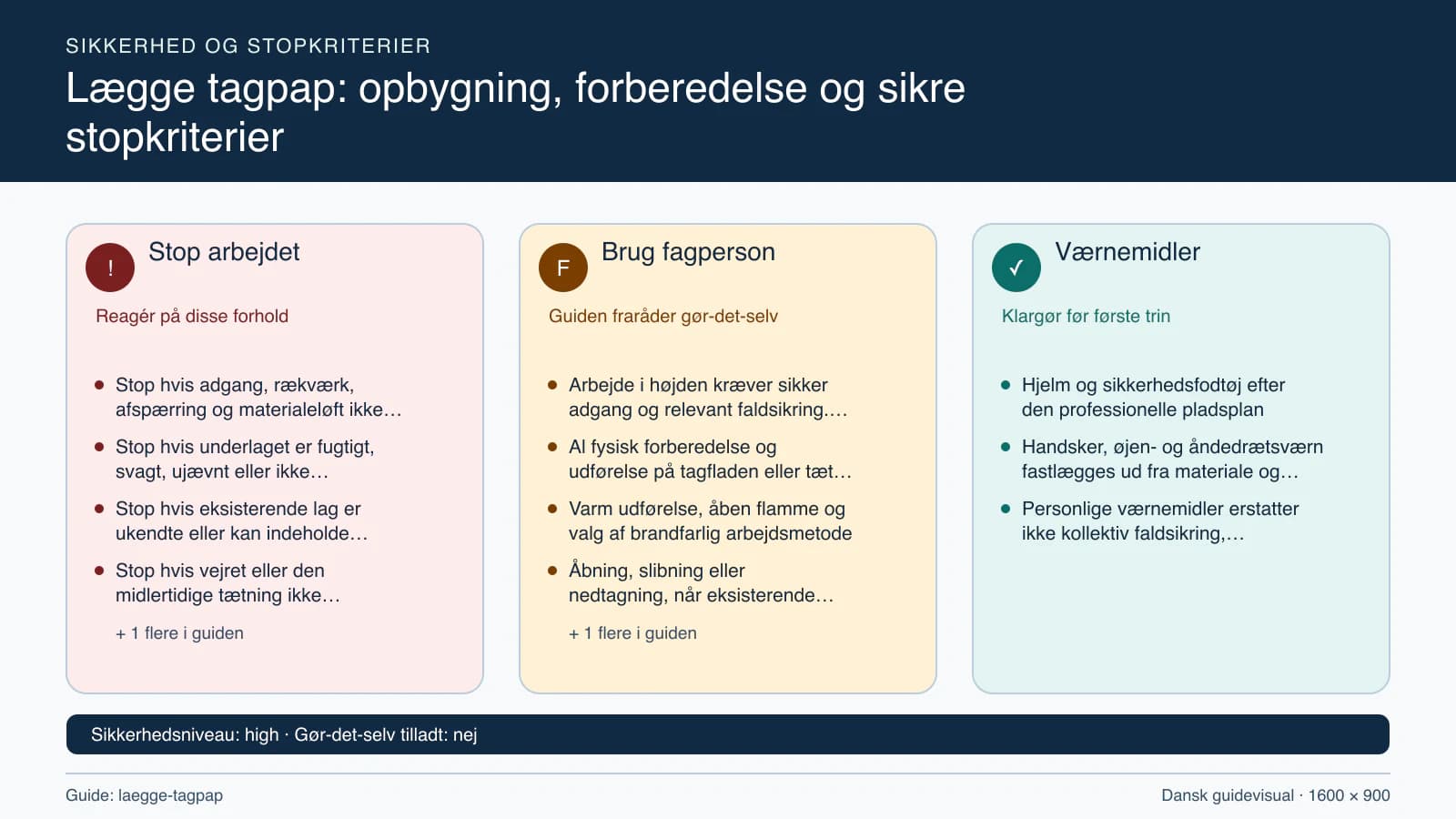

Sikkerhedsoversigt med stopkriterier, fagpersonopgaver og nødvendige værnemidler.
Guidens sikkerhedspunkter er opdelt i stopkriterier, arbejde for fagpersoner og nødvendige værnemidler. · Lokal guidevisualisering v1.0.0

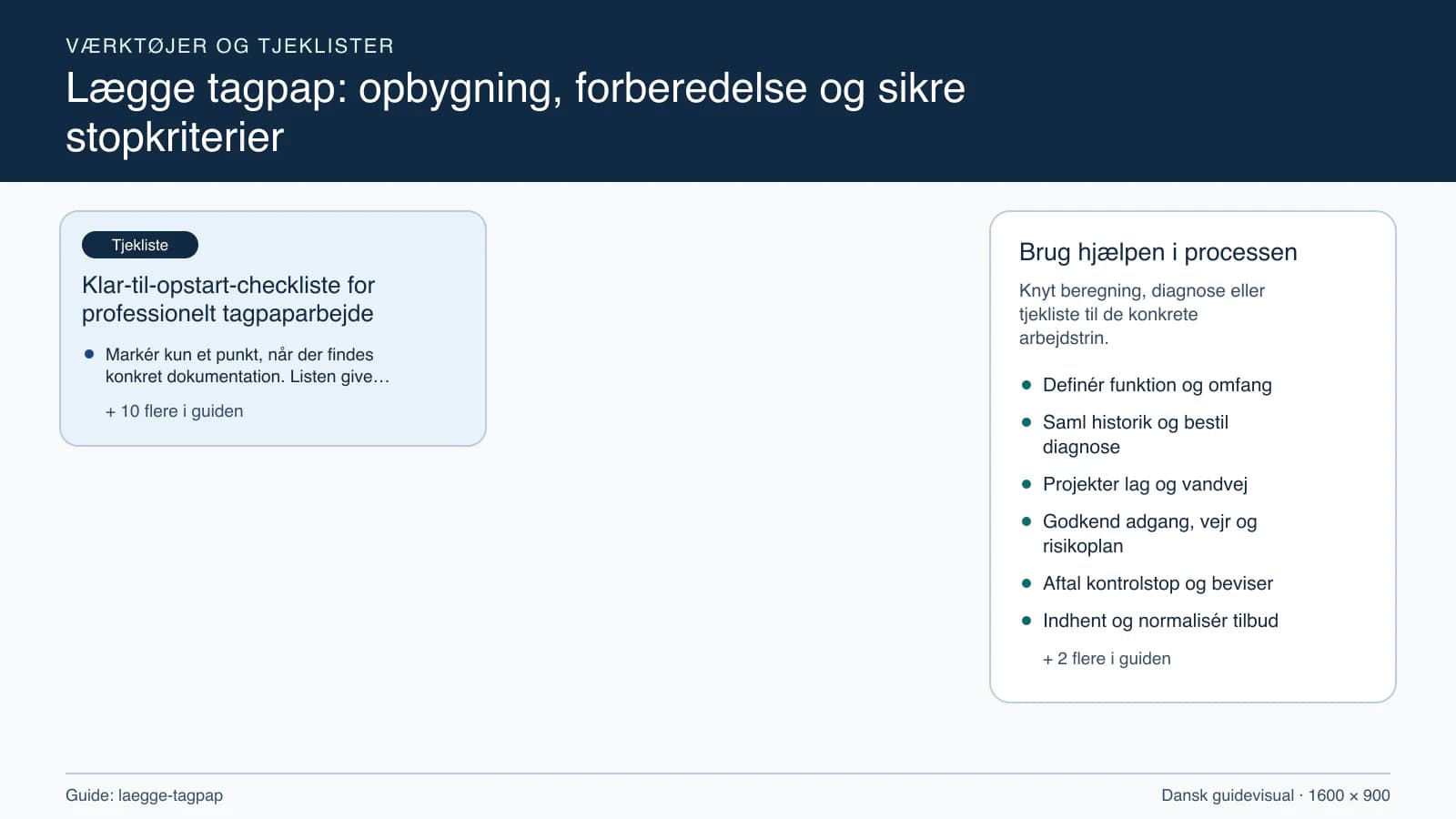

Værktøjsoversigt til “Klar-til-opstart-checkliste for professionelt tagpaparbejde”.
Guidens interaktive værktøjer og kontrolhjælp er samlet med de procestrin, hvor de giver mest værdi. · Lokal guidevisualisering v1.0.0
FAQ

Spørgsmål og svar

Kan jeg selv lægge tagpap på et fladt tag?

Denne guide anbefaler ikke privat udførelse på tagfladen. Arbejdet indebærer fald, vejr, skjulte lag og mulig brand- eller materialerisiko. Du kan selv samle historik, beskrive mål og følge dokumentation, mens professionel adgang, projektering, forberedelse, metode og udførelse overlades til kvalificerede aktører med tydeligt ansvar.

Skal gammelt tagpap altid fjernes først?

Ikke som en universel regel. Eksisterende lag, fugt, vedhæftning, underlag, fald, højde og systemkompatibilitet skal vurderes. Bed om et begrundet genbrugs- eller nedtagningsscenarie og en plan for de områder, der først kan ses efter sikker åbning og efterfølgende midlertidig tætning.

Hvilket underlag kræver tagpap?

Det afhænger af det konkrete system og den projekterede konstruktion. Underlaget skal identificeres og vurderes for fasthed, planhed, fugt, bevægelse og tilslutninger efter systemets dokumentation. Accepter ikke et generelt svar uden kobling til produkter, fald, detaljer og kontrolmetode på dit tag.

Må jeg bruge en tagpapbrænder efter en onlineguide?

Nej, denne guide giver ingen instruktion i brænder eller åben flamme. Varm udførelse er professionelt højrisikoarbejde, som kræver kompetence, risikovurdering, brandberedskab og metode til de konkrete omgivelser. Bed om dokumentation og overvej kun alternativer, der er projekteret til systemet og underlaget.

Hvordan kontrollerer jeg arbejdet uden at gå på taget?

Aftal milepæle og fotodokumentation af underlag, fald, afløb, opkanter og gennemføringer, før de skjules. Modtag tagplan, produktdata og den udførendes egenkontrol. Ved behov kan en uvildig fagperson gennemgå udvalgte punkter med sin egen sikre adgang, afgrænsede leverance og skriftlige konklusion.

Hvornår skal tagpaparbejdet stoppes?

Stop ved ukendt eller muligt asbestholdigt materiale, svagt eller fugtigt underlag, uafklaret fald og afløb, manglende kollektiv faldsikring, uegnet vejr, utilstrækkelig midlertidig tætning eller en varm metode uden professionel risikoplan. Dokumentér årsag, midlertidig sikring, permanent løsning og genstartskriterium, før projektet fortsætter.

Dokumentation

Kilder og metode

Redaktionen bruger kilderne til regler, sikkerhed og produktuafhængige principper. Kontrollér altid aktuelle myndighedskrav og producentanvisninger.

  1. Konstruktioner ved ombygning af eksisterende byggeriBygningsreglementet · tilgået 29. august 2026
  2. Eksempelsamling om ombygninger og andre forandringerBygningsreglementet · tilgået 29. august 2026
  3. Forebyg fald fra højdenArbejdstilsynet · tilgået 29. august 2026
  4. Hvad er asbestarbejde?Arbejdstilsynet · tilgået 29. august 2026
  5. Undgå støv på arbejdetArbejdstilsynet · tilgået 29. august 2026
  6. Bekendtgørelse om anvendelse af tekniske hjælpemidlerArbejdstilsynet · tilgået 29. august 2026
Brug din sikkerhedsbrief

Kopiér briefen og gå selv videre til 3byggetilbud.dk

Brief og postnummer bliver i din browser og lagres ikke af Håndværkerklar. Du kopierer selv briefen og åbner aktivt 3byggetilbud.dk, hvor du indtaster kontaktdata. Partnerlinket er kommercielt, og Håndværkerklar kan modtage provision uden ekstra pris for dig. Du vælger selv virksomhed, rådgivning og kontrakt.

  • Briefet bliver på din enhed, indtil du selv kopierer det
  • Kontaktoplysninger indtastes først hos den eksterne tilbudspartner
  • Du åbner selv 3byggetilbud.dk via et kommercielt link; vi kan modtage provision uden ekstra pris for dig
Gratis projektbrief

Fortæl kort, hvad du skal have lavet

Vi hjælper dig med at samle de vigtigste oplysninger, før du går videre til tilbudsformularen hos vores samarbejdspartner.

  1. ✓Opgave
  2. 2Detaljer
  3. 3Område
  4. 4Klar
Hvad skal håndværkeren vide?
Godt at få med
  • tagets mål, hældning, belægning og fotos af kritiske detaljer
  • fuld lagopbygning med produktnavne og dimensioner
  • stillads, sikkerhed, afdækning og beskyttelse mod vejrlig
