- Sikkerhed
- Høj
- Egen indsats
- Kun planlægning
- Proces
- 8 konkrete trin
- Hjælp
- 1 interaktivt værktøj
- Visualer
- 5 guidebilleder

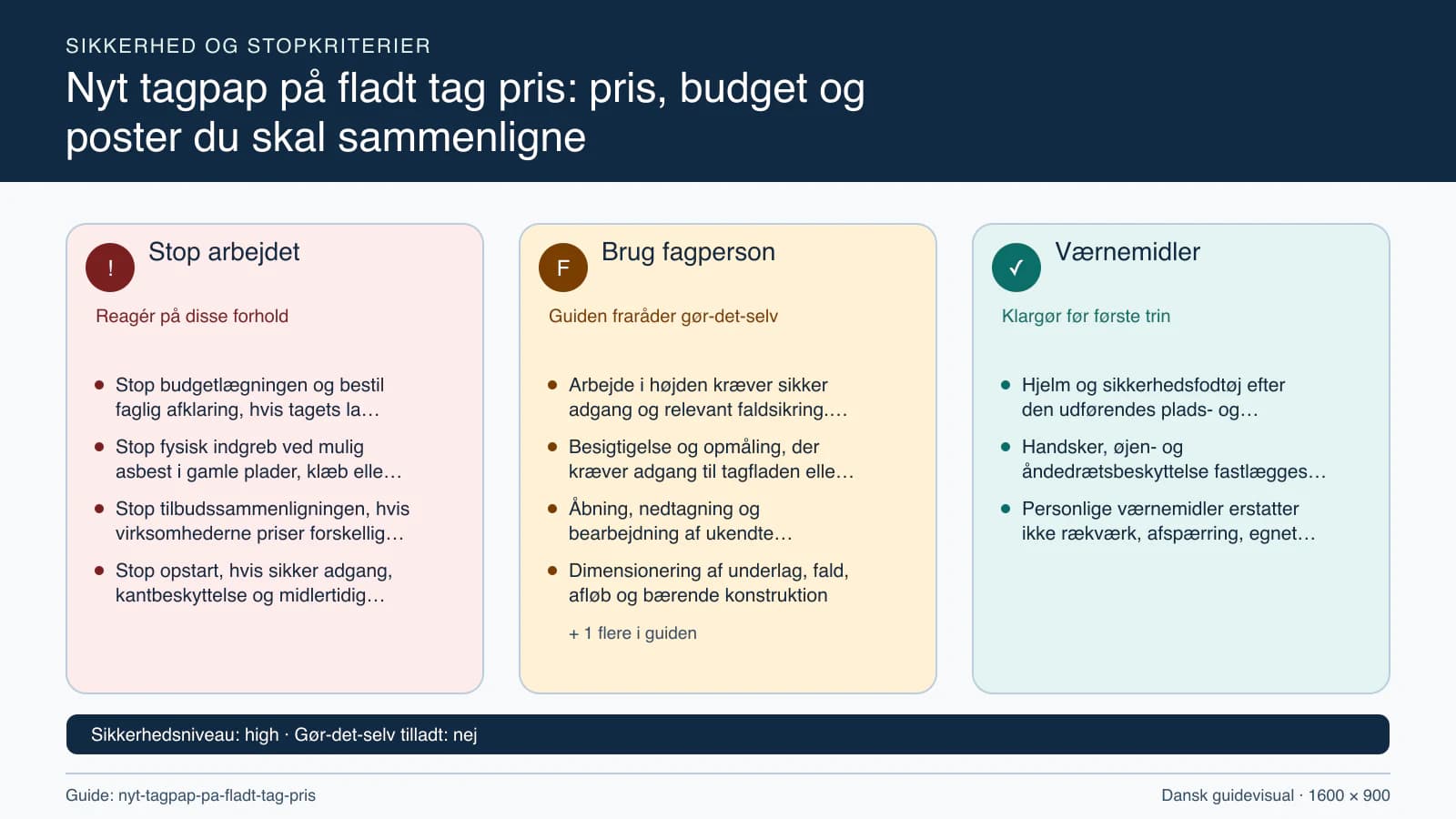

Opgavens regulerede eller risikofyldte dele må ikke udføres som gør-det-selv-arbejde.
- Arbejde i højden kræver sikker adgang og relevant faldsikring. Bærende ændringer, asbestmistanke og utætheder ved kritiske inddækninger skal vurderes professionelt.
- Besigtigelse og opmåling, der kræver adgang til tagfladen eller kanten
- Åbning, nedtagning og bearbejdning af ukendte eksisterende taglag
- Dimensionering af underlag, fald, afløb og bærende konstruktion
- Varm udførelse, åben flamme og anden metode med brand- eller personrisiko
- Stop budgetlægningen og bestil faglig afklaring, hvis tagets lag og tilstand ikke er kendt
- Stop fysisk indgreb ved mulig asbest i gamle plader, klæb eller andre tagdele
- Stop tilbudssammenligningen, hvis virksomhederne priser forskellige fald- eller afløbsløsninger
- Stop opstart, hvis sikker adgang, kantbeskyttelse og midlertidig tætning ikke er beskrevet
- Hjelm og sikkerhedsfodtøj efter den udførendes plads- og risikovurdering
- Handsker, øjen- og åndedrætsbeskyttelse fastlægges ud fra professionel metode og materialer
- Personlige værnemidler erstatter ikke rækværk, afspærring, egnet adgang eller støvbegrænsning
Et fladt tag er sjældent helt fladt, og et tilbud på tagpap er sjældent kun en rullepris ganget med arealet. Økonomien afgøres ofte ved overgangen mellem tagfladen og afløb, opkanter, murværk, ovenlys og installationer. Den eksisterende konstruktion kan desuden gemme fugt, nedbrudt underlag eller en uhensigtsmæssig faldplan, som først bliver tydelig ved en faglig undersøgelse. Derfor begynder et ansvarligt prisoverslag med et kort over tagets funktion og risici, ikke med en tilfældig kvadratmeterpris fra et andet hus.
Denne guide er et økonomisk arbejdsredskab. Den hjælper dig med at bygge et postbudget, afgrænse ukendte forhold og normalisere tilbud. Den viser ikke, hvordan tagpap udføres fysisk. Brug den generelle prisguide til nyt tag til den overordnede finansiering og kontrakt, mens denne side går ned i de særlige prisdrivere på flade tagpaptage. Resultatet bør være en forespørgsel, hvor alle virksomheder prissætter samme lag, detaljer, sikkerhedssetup og dokumentation — og hvor et forbehold ikke kan gemme en nødvendig ydelse.
Brug tre budgetniveauer i stedet for ét tidligt facit
Et interval bliver mere præcist, når dokumentationen bliver bedre.
Start med et screeningsbudget, som kun afgør, om projektet skal undersøges videre. Derefter bygger du et projekteret arbejdsbudget på opmåling, lagvalg og risikolog. Først når virksomheder har besigtiget og svaret på samme materiale, har du et kontraktklart tilbudsniveau. Skriv dato, kilde, momsstatus og inkluderede poster ved hvert tal. Et tidligt interval er ikke forkert, fordi det senere ændres; det er forkert, hvis det præsenteres som bindende uden kendt omfang.
Hold entreprisen, bygherreudgifter og reserve i hver sin kolonne. Entreprisen kan omfatte tagfirmaets adgang, nedtagning, opbygning og aflevering. Bygherreudgifter kan være rådgivning, myndighedsafklaring, flytning af installationer eller ekstern kontrol. Reserven er kun til dokumenterede ukendte forhold og må ikke bruges til kendte ønsker. Når niveauerne adskilles, kan du se, om en prisændring skyldes bedre viden, et aktivt tilvalg eller en uforudset skade.

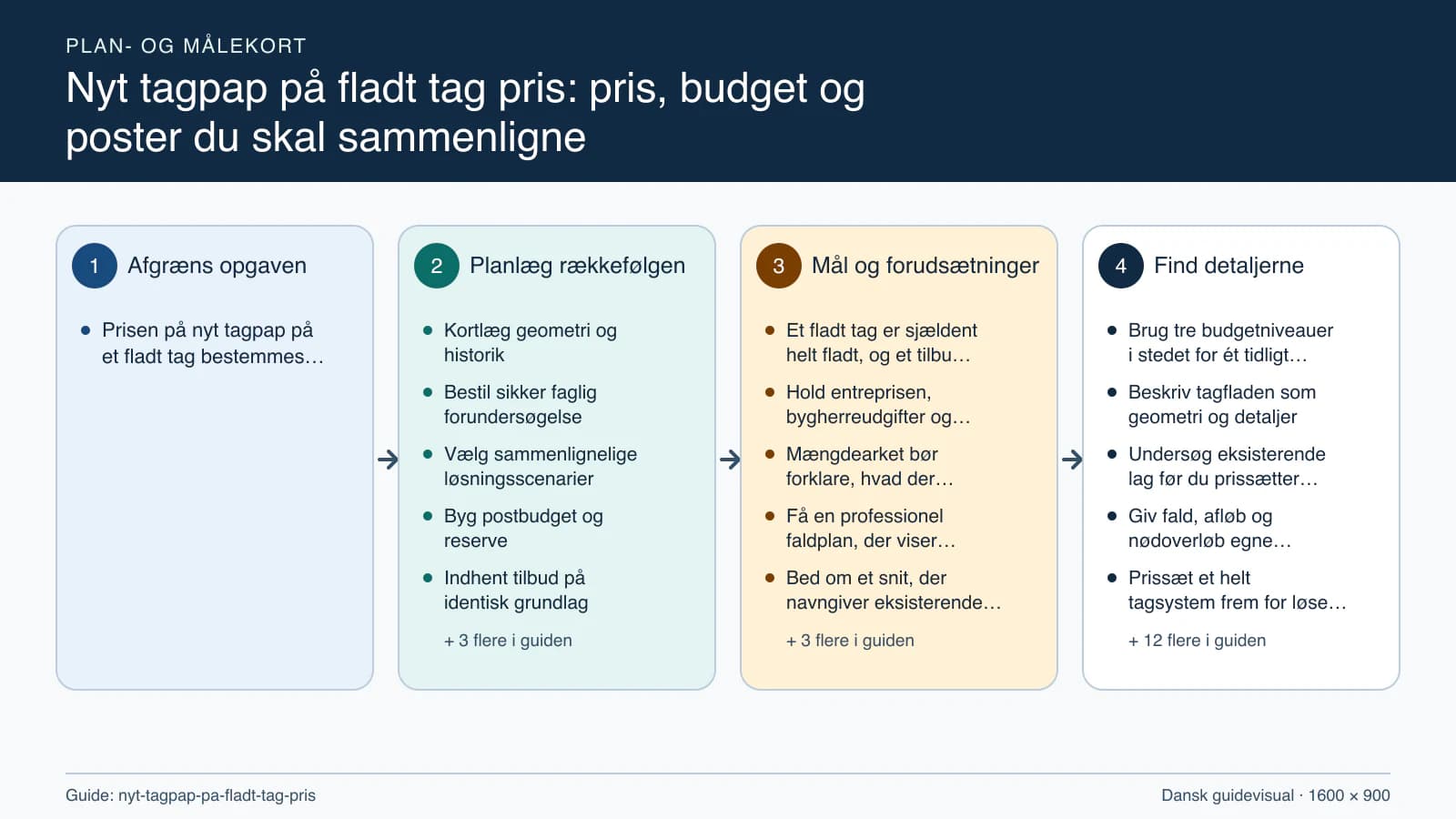

Beskriv tagfladen som geometri og detaljer
Areal, kantlængder og gennembrydninger skal kunne kontrolleres særskilt.
Tegn hvert tagfelt med længde, bredde, knæk og tilslutninger. Registrer løbende meter ved mur, stern, opkant og tagfod samt antal og størrelse på afløb, overløb, ovenlys, hætter og andre gennemføringer. Et areal på hundrede kvadratmeter med få lige kanter er en anden arbejdsopgave end samme areal fordelt omkring mange installationer. Brug beregneren til tagareal og reserve som en tidlig størrelseskontrol, men få den faktiske tagflade verificeret professionelt fra sikker adgang.
Mængdearket bør forklare, hvad der måles. Tagpap på hovedfladen kan opgøres i kvadratmeter, mens opkanter og kanter ofte bør stå i løbende meter, og gennemføringer i antal. Noter om eksisterende materialer forventes genbrugt, fjernet eller overbygget efter dokumenteret projektering. Hvis tilbudsgiverens mål afviger, skal virksomheden rette mængdearket og forklare forskellen. Ellers risikerer du at sammenligne en bruttoflade med en nettoflade og læse målemetoden som en prisforskel.
Undersøg eksisterende lag før du prissætter løsningen
Overfladen fortæller ikke alene, om underlag og isolering kan genbruges.
Saml tegninger, tidligere fakturaer, produktdata og skadeshistorik. Registrer indvendigt fugtspor, lugt, misfarvning og tegn på vand, men gå ikke ud på tagfladen. Den faglige forundersøgelse bør beskrive eksisterende membran, underlag, isolering, dampmæssige forhold, konstruktion og synlige detaljer. Hvis en del ikke kan vurderes uden åbning, skal tilbuddet angive undersøgelsesmetode, pris og beslutningsvej i stedet for at antage den bedste tilstand.
Et nyt lag oven på gammelt materiale kan se økonomisk attraktivt ud, men må kun budgetteres, hvis den valgte faglige løsning accepterer underlagets tilstand og lagkombination. En fuld nedtagning koster mere i arbejde, affald og midlertidig tætning, men kan gøre skjulte skader synlige. Bed om begge scenarier, når usikkerheden er væsentlig: et dokumenteret genbrugsspor og et nedtagningsspor med enhedspriser. Derved bliver valget et teknisk og økonomisk spørgsmål, ikke et uoplyst forbehold.
Giv fald, afløb og nødoverløb egne budgetposter
Vandets vej er den økonomiske rygrad i et fladt tag.
Få en professionel faldplan, der viser højder, lavpunkter, afløb og sekundære vandveje. Budgettér ikke automatisk eksisterende fald som egnet. Lunker, sætninger eller uhensigtsmæssigt placerede afløb kan kræve nyt faldlag, ændret isolering eller konstruktiv opbygning. Hver mulighed påvirker materialer, kanthøjder, døre og gennemføringer. Bed derfor om pris og konsekvens for den valgte løsning, før hovedmembranen sammenlignes.
Afløbsposten skal beskrive antal, dimensioneringsansvar, tilslutning, bladbeskyttelse, eventuelle varme- eller elkomponenter og kontrol. Hvis afløbet kobles til installationer, skal relevante faggrænser være tydelige. Et nødoverløb eller en synlig sekundær vej kan være en selvstændig detalje, som ikke bør forsvinde i ordet komplet. Sammenlign også, hvordan midlertidigt regnvand håndteres, mens taget er åbent; en lav pris uden beredskab kan flytte en stor skaderisiko til bygherren.
Prissæt et helt tagsystem frem for løse ruller
Underlag, isolering, membran og detaljer skal fungere som én specificeret leverance.
Bed om et snit, der navngiver eksisterende og nye lag fra inderside til overflade. Postlisten kan omfatte klargøring, reparation af underlag, eventuel dampspærre, isolering eller faldopbygning, fastgørelse, underlagssystem, overmembran og beskyttelse ved serviceområder. Den konkrete opbygning skal projekteres til huset; en standardtekst om to lag fortæller ikke, om overgangen til væg, afløb og ovenlys er med.
Brug den bredere guide om nyt tag med tagpap som samlet system til at udfordre lagvalget. Få produktnavne, mængder, ansvar for kompatibilitet og forventet dokumentation ind i tilbuddet. Hvis alternativer accepteres, skal de have samme funktion og beskrives før kontrakt. Det forhindrer, at et tilsyneladende billigt tilbud først afslører en tyndere leverance, når materialerne står på pladsen.
Tæl opkanter, kanter og gennembrydninger særskilt
Det er ofte detaljetætheden, ikke hovedfladen, der driver arbejdstiden.
Opret én linje for hver detaljetype: opkant mod mur, stern, forkant, hjørne, ovenlys, ventilationshætte, kabelgennemføring og afløb. Angiv antal eller længde og få tilbudsgiveren til at beskrive tilslutningen. Højder og eksisterende konstruktion kan begrænse løsningen, især ved døre, lave sokler og facader. Hvis tagopbygningen hæves, kan beslægtede bygningsdele skulle ændres. De følgearbejder skal enten med i grundtilbuddet eller stå som tydelige optioner.
Skeln mellem nye detaljer og genbrug af eksisterende elementer. Et ovenlys kan blive stående, men tilslutningen og restlevetiden skal stadig vurderes. En gammel gennemføring kan være billig at bevare nu og dyr at udskifte kort efter, fordi membranen må åbnes igen. Bed om en beslutningsliste med behold, udskift eller afklar. Prissæt også dokumentation af skjulte tilslutninger, mens de kan ses; det er en reel leverance, som har værdi ved senere service og reklamation.
Sammenlign adgang og sikkerhed som en metodepost
Kantbeskyttelse og materialehåndtering skal være synlige i prisen.
Arbejde på flade tage er fortsat arbejde i højden, og fald skal forebygges gennem en egnet, planlagt løsning. Bed hver tilbudsgiver beskrive stillads, rækværk, adgang, løft, afspærring og sikker transport af ruller og udstyr. En stige alene er ikke et sammenligneligt alternativ til en projekteret arbejdsplads. Prisen skal vise etablering, lejeperiode, flytning og nedtagning, så forskellen mellem to tilbud ikke blot er et skjult forskelligt sikkerhedsniveau.
Stiger, lifte og andre tekniske hjælpemidler skal være egnede til opgaven og anvendes efter deres tilsigtede formål. Afklar samtidig brand- og varmefølsomme omgivelser, uden at boligejeren forsøger at specificere en varm arbejdsmetode. Hvis virksomheden foreslår åben flamme eller anden varm udførelse, skal den selv dokumentere kompetence, metode, sikring og ansvar. Boligejeren bør kræve en risikostyret løsning eller et dokumenteret alternativ, ikke vælge metode ud fra den laveste postpris.
Afklar farlige materialer, nedtagning og affald
Ukendt affald kan ændre både pris, tidsplan og udførelsesmetode.
Hvis gamle plader, klæb eller andre materialer kan indeholde asbest, skal fysisk bearbejdning standses og forholdet afklares efter gældende regler. Bor eller skær ikke for at opnå et prisgrundlag. Indsæt i stedet et professionelt undersøgelsespunkt med ansvar, tidsfrist og økonomisk følge. En almindelig affaldspost må ikke dække et uafklaret farligt materiale; tilbuddet skal vise, hvordan konklusionen påvirker adgang, håndtering og bortskaffelse.
For øvrigt byggeaffald bør tilbuddet beskrive sortering, containere, løft, transport, gebyrer og dokumentation. Angiv hvem der rydder løse rester fra tag, tagrender og terræn. Hvis boligejeren påtager sig dele af oprydningen, skal grænsen være sikker og praktisk; besparelsen er ikke reel, hvis den forsinker entreprisen eller flytter eksponering til husstanden. Få også afklaret, om vand og slam fra forberedende arbejde skal opsamles særskilt og beskyttes mod regnvandssystemet.
Normalisér tilbud på samme flade, lag og detaljer
Totalsummen kan først vurderes, når tomme poster er gjort synlige.
Lav en matrix med mængde, enhed, tilbud A, B og C samt kolonnerne inkluderet, udeladt, forbehold og alternativ. Placér virksomhedernes formuleringer i din struktur frem for at kopiere deres forskellige overskrifter. Når én virksomhed inkluderer nyt faldlag og en anden genbruger eksisterende fald, er det ikke en prisforskel på samme ydelse. Bed dem enten prissætte samme løsning eller vis scenarierne separat med teknisk begrundelse.
Læs især generelle ord som klargøring, komplet og nødvendigt arbejde. Bed om at få dem opdelt ved underlag, afløb, opkanter og midlertidig tætning. Sammenhold med regler og sikkerhedsgrænser for nyt tag, så konstruktive og risikofyldte spørgsmål ikke afgøres af en prislinje. Den normaliserede sum er dit analyseværktøj, ikke en kontraktpris; den viser, hvilke afklaringer der mangler, før du kan vælge leverance.
Knyt reserve til navngivne ukendte forhold
En reserve skal være styret, sporbar og adskilt fra kendte tilvalg.
Lav en risikolog med hvert ukendt forhold, sandsynlig økonomisk virkning, næste undersøgelse og mulig enhedspris. Eksempler er lokalt nedbrudt underlag, våd isolering, utilstrækkeligt fald og detaljer, som ikke kan genbruges. Undersøg det, der kan undersøges sikkert før kontrakt. For resten aftales en ændringsprocedure: foto, placering, forklaring, pris, tidsvirkning og skriftlig accept før permanent ekstraarbejde. Akut vejrsikring kan være nødvendig, men skal stadig dokumenteres bagefter.
Opdater en prognose med kontraktsum, accepterede ændringer, åbne risici og resterende reserve. Kendte ønsker som nyt ovenlys eller forberedelse til solceller er optioner, ikke risici. Hvis tagfladen senere skal bære solceller eller tekniske anlæg, læs planen for nyt tag med solceller før tilbuddet låses. Placering, serviceveje og gennemføringer er billigere at koordinere i projektet end som en ændring efter udført membran.
Knyt betaling til vejrsikre og dokumenterede milepæle
Likviditeten skal følge leveret værdi og kontrollerbare stop.
Tidsplanen bør vise projektering, materialebestilling, sikker etablering, eventuel nedtagning, kontrol af underlag, lukning af nye lag, detaljer og aflevering. Spørg hvor stort et areal der kan være åbent, hvordan nedbør håndteres, og hvem der reagerer uden for arbejdstid. Vejrdage skal have en aftalt håndtering uden at presse virksomheden til at udføre under forhold, som er uegnede for sikkerhed eller det valgte system.
Betalingsmilepæle kan knyttes til dokumenteret levering, godkendt underlag, færdige skjulte detaljer og afleveret system. Afklar ejerskab og opbevaring, hvis materialer betales før indbygning. En stor forudbetaling må ikke erstatte en plan for leverancen, og slutbetaling bør følge aftalt dokumentation og restpunktshåndtering. Ved større beløb eller uklar kontrakt bør du få juridisk eller byggerådgivning frem for at improvisere vilkår ud fra et standardtilbud.
Bestil dokumentation af underlag og kritiske detaljer
Kvalitet skal bevises, mens lagene stadig er synlige.
Sæt kontrolstop efter åbning, efter reparation eller faldopbygning, ved afløb og gennemføringer samt før den endelige flade skjuler tilslutninger. Kræv oversigtsfotos, detaljefotos, placering på tagplan og den udførendes egen kontrol. Boligejeren skal ikke gå på taget for at verificere arbejdet. En uvildig rådgiver kan udvælge risikopunkter og gennemgå dokumentation eller pladsen med egen sikker adgang, hvis projektets kompleksitet begrunder det.
Prissæt dokumentationspakken som en leverance: endeligt lagdiagram, produkt- og batchoplysninger, fotos, eventuelle beregninger, afløbsoversigt, garanti, vedligehold og restpunktliste. Det kan virke immaterielt sammenlignet med materialer, men gør senere service og skadeafklaring langt mere præcis. Brug guiden om at lægge tagpap med sikre kontrolpunkter som tjek af procesbeviserne, uden at omsætte dem til privat udførelse på tagfladen.
Afslut entreprisen med et driftsbudget
Afløb, samlinger og tagflade skal kunne inspiceres efter aflevering.
Bed virksomheden angive sikre inspektionspunkter og intervaller efter det valgte system. Opret et budget til faglig kontrol, rensning af afløb, mindre reparationer og hændelser uden at love en bestemt levetid. Et fladt tag kan kræve hyppig opmærksomhed på vandveje og installationer, men den konkrete plan skal følge systemets dokumentation og husets omgivelser. Adgang til fremtidig service bør være tænkt ind, så vedligehold ikke starter med en improviseret stige.
Gem tilbud, ændringslog, faktura, produktdata, fotos og afleveringsprotokol samlet. Registrer storm, nye installationer og reparationer med dato og placering. Sammenlign slutregnskabet med arbejdsbudgettet og noter, hvilke risici der blev udløst, og hvilke reserver der forblev ubrugte. Den læring gør næste vedligeholdelsesbeslutning bedre og hjælper ved forsikringssag eller salg. Slutprisen er først forståelig, når den kan spores til den valgte opbygning og de faktisk godkendte ændringer.
Adskil energiønsker og følgearbejder fra membranprisen
En tagrenovering kan åbne en god mulighed, men hvert ekstra mål skal projekteres og prissættes selvstændigt.
Hvis isolering eller fugtstrategi skal ændres samtidig, skal det være et særskilt scenarie med lagdiagram, højder og ansvar. Mere isolering kan påvirke opkanter, døre, ovenlys, afløb og fastgørelse; derfor er en løs mængde isolering ikke et komplet tilvalg. Bed om pris på projektering, materiale, følgearbejder og dokumentation samt et alternativ, hvor den eksisterende opbygning bevares efter faglig vurdering. Så kan energimålet vurderes uden at gøre tagpaptilbuddet uigennemsigtigt.
Andre følgearbejder kan være stern, facade, ovenlys, ventilationshætter, el, indvendig reparation eller tilpasning af afløbsinstallationer. Placér hver opgave hos et navngivet fag og angiv, om tagfirmaet koordinerer eller kun leverer sin grænseflade. Hvis en anden virksomhed skal møde på en bestemt dag, skal ventetid og genbesøg håndteres i tidsplanen. Et samlet projektbudget bør vise disse poster, men den normaliserede sammenligning af tagpapfirmaerne bør kun indeholde de ydelser, de faktisk har fået samme mulighed for at prissætte.
Pris fremtidige installationer og serviceadgang før udførelse
Senere indgreb i en ny membran kan blive dyrere end tidlig koordinering.
Kortlæg solceller, ventilationsanlæg, antenner, køl, ovenlys og andre elementer, der står på eller gennembryder taget. Aftal placering, vægtforudsætninger, kabelføring, afstand til afløb og ansvar for tilslutningen. Hvis installationen først kommer senere, bør tagprojektet stadig afklare, om der kræves forstærkning, beskyttede ganglinjer eller reserverede zoner. Budgettér den forberedelse som en option, så du kan se dens reelle merpris og undgå en upræcis fremtidssikring i totalsummen.
Serviceadgang har også en driftsøkonomi. Hvis teknikere skal passere tagfladen, bør det projekterede system beskytte de relevante områder og gøre afløb og installationer tilgængelige uden improvisation. Bed om tegning og pris på disse zoner samt betingelser for senere arbejde, så en anden installatør ikke bryder garantigrænsen uforvarende. Sammenlign ikke kun etableringsprisen; se på, hvor let en lokal skade eller udskiftet gennemføring kan håndteres med den dokumentation og de reservedele, systemet efterlader.
Planlæg likviditet og forsikringsafklaring uden at blande roller
Betalingsbehov og mulig dækning skal dokumenteres uden at blive tekniske antagelser.
Lav en månedlig betalingsplan med eventuelt materialedepositum, milepæle, rådgiver, reserve og slutbetaling. Indhent finansiel rådgivning om lån og privatøkonomi i stedet for at lade entreprenøren definere, hvad du har råd til. Hvis materialer betales tidligt, skal du forstå ejerskab, identifikation, opbevaring og hvad der sker ved forsinkelse. Hold en likviditetsreserve adskilt fra entreprisens risikoreserve; den første handler om tidspunktet for betalinger, den anden om godkendte ændringer i selve arbejdet.
Kontakt forsikringsselskabet før klimaskærmen åbnes, hvis du er usikker på krav til anmeldelse, midlertidig afdækning eller dokumentation. Gem svaret og giv relevante forudsætninger videre til den udførende, men lad ikke forsikringsselskabets proces erstatte projektering og kontrakt. En mulig dækning er ikke en garanti for, at en skade betales, og en police bør ikke bruges som argument for en risikofyldt arbejdsmetode. Ved en hændelse registreres tid, vejr, fotos og akut sikring uden at boligejeren går ind i afspærrede områder.
Send en prisforespørgsel, der kan besvares seriøst
En klar brief reducerer forskelle i antagelser, ikke nødvendigvis i faglige vurderinger.
Sammenfat bygning, tagareal, laghistorik, skader, fald, afløb, detaljer, adgang og ønsket tid. Vedhæft skitse og fotos fra sikre positioner. Markér de punkter, som kræver professionel undersøgelse, og bed om postpris, forbehold, enhedspriser, tidsplan og dokumentation. Hvis du endnu ikke har besluttet den samlede tagløsning, brug hovedguiden til planlægning af nyt tag før du indhenter en pris, der ellers kan låse dig til et forkert omfang.
Når briefen er klar, kan du bruge oversigten over tagdækkere og tagpapfirmaer. Brief og postnummer bliver i din browser og lagres ikke af Håndværkerklar. Du kopierer selv briefen og åbner aktivt 3byggetilbud.dk, hvor du indtaster kontaktdata. Partnerlinket er kommercielt, og Håndværkerklar kan modtage provision uden ekstra pris for dig. Du vælger selv leverandør og kontrollerer erfaring, referencer, forsikring, produktansvar og kontrakt.

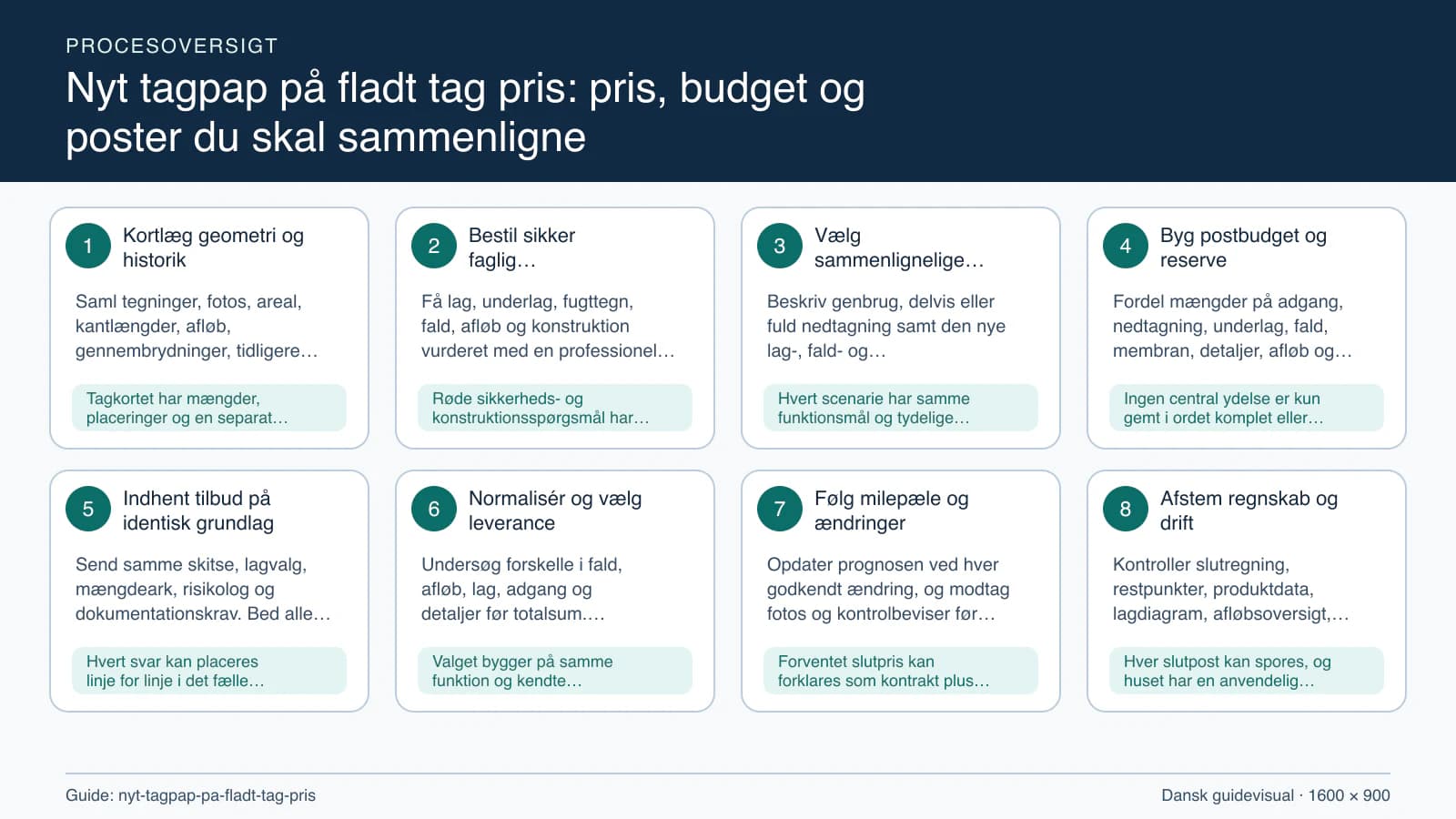

Budgetforløb fra tagkort til kontrolleret slutpris
Forløbet viser de økonomiske beslutningsporte. Det indeholder ingen instruktion i fysisk tagarbejde.

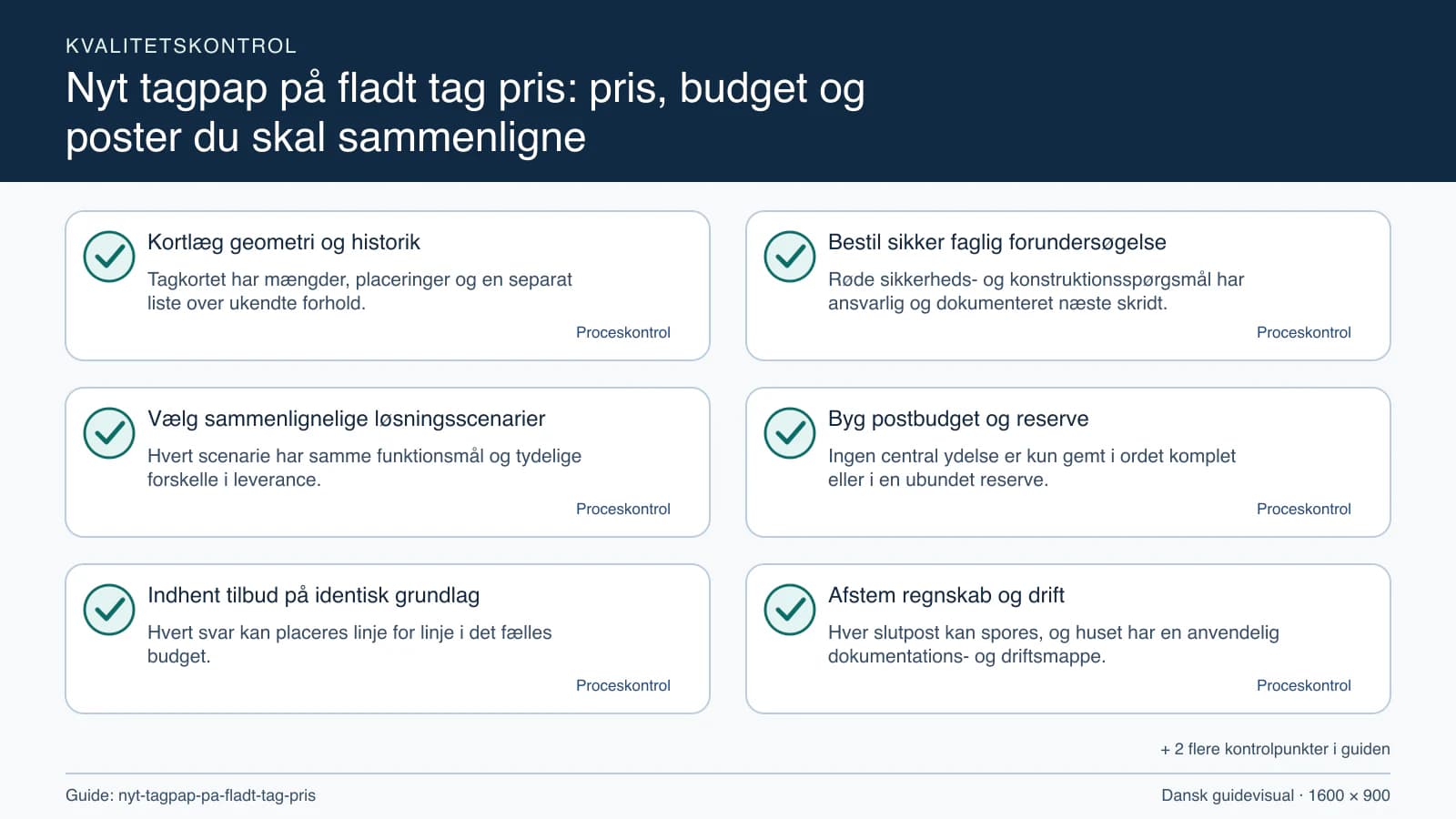

Kortlæg geometri og historik
Saml tegninger, fotos, areal, kantlængder, afløb, gennembrydninger, tidligere arbejder og kendte skader. Markér hvad der er målt, og hvad der fortsat er en antagelse.
- Tid
- 1–3 dage
- Kontrolpunkt
- Tagkortet har mængder, placeringer og en separat liste over ukendte forhold.
Bestil sikker faglig forundersøgelse
Få lag, underlag, fugttegn, fald, afløb og konstruktion vurderet med en professionel adgangs- og undersøgelsesmetode. Asbestmistanke lukkes særskilt uden privat prøve.
- Tid
- 1–3 uger
- Kontrolpunkt
- Røde sikkerheds- og konstruktionsspørgsmål har ansvarlig og dokumenteret næste skridt.
Vælg sammenlignelige løsningsscenarier
Beskriv genbrug, delvis eller fuld nedtagning samt den nye lag-, fald- og detaljeløsning. Hold scenarier adskilt, så pris og risiko ikke blandes i én totalsum.
- Tid
- 2–5 dage
- Kontrolpunkt
- Hvert scenarie har samme funktionsmål og tydelige forskelle i leverance.
Byg postbudget og reserve
Fordel mængder på adgang, nedtagning, underlag, fald, membran, detaljer, afløb og aflevering. Knyt reserve til navngivne risici og optioner til kendte ønsker.
- Tid
- 1–2 dage
- Kontrolpunkt
- Ingen central ydelse er kun gemt i ordet komplet eller i en ubundet reserve.
Indhent tilbud på identisk grundlag
Send samme skitse, lagvalg, mængdeark, risikolog og dokumentationskrav. Bed alle virksomheder rette mål og markere udeladelser, forbehold og alternative metoder.
- Tid
- 2–5 uger
- Kontrolpunkt
- Hvert svar kan placeres linje for linje i det fælles budget.
Normalisér og vælg leverance
Undersøg forskelle i fald, afløb, lag, adgang og detaljer før totalsum. Kontroller virksomhed, referencer, produktansvar og metode, og få uklarheder besvaret skriftligt.
- Tid
- 2–4 dage
- Kontrolpunkt
- Valget bygger på samme funktion og kendte risikofordeling, ikke kun laveste beløb.
Følg milepæle og ændringer
Opdater prognosen ved hver godkendt ændring, og modtag fotos og kontrolbeviser før skjulte detaljer lukkes. Boligejeren bliver på sikre områder og styrer dokumentation frem for metode.
- Tid
- Under hele entreprisen
- Kontrolpunkt
- Forventet slutpris kan forklares som kontrakt plus accepterede, dokumenterede ændringer.
Afstem regnskab og drift
Kontroller slutregning, restpunkter, produktdata, lagdiagram, afløbsoversigt, fotos, garanti og vedligehold. Overfør fremtidige kontroller til et separat driftsbudget.
- Tid
- 1–2 uger efter aflevering
- Kontrolpunkt
- Hver slutpost kan spores, og huset har en anvendelig dokumentations- og driftsmappe.
Budgetinterval for nyt tag
Beregn et lavt og højt arbejdsbudget ud fra kontrolleret tagareal, daterede kvadratmeterpriser, faste poster og en synlig reserve.
Resultatet er et personligt arbejdsbudget og ikke en markedspris eller et tilbud. Brug kun scenarietal, som du kan datere og forklare.
Se detaljer, materialer og arbejdsgang
Billederne er udvalgt til denne konkrete opgave. Brug billedteksterne som kontrolpunkter—ikke som erstatning for produktets montagevejledning.





Spørgsmål og svar
Hvad koster nyt tagpap på et fladt tag pr. kvadratmeter?
En kvadratmeterpris kan kun være et tidligt scenario. Underlag, fald, isolering, afløb, opkanter, gennembrydninger, adgang og nedtagning kan fylde mere end selve hovedfladen. Få derfor alle tilbud opdelt på samme mængde- og postgrundlag, før du sammenligner enhedspriser og den samlede risikofordeling.
Kan nyt tagpap lægges oven på det gamle?
Det kan ikke afgøres generelt. Eksisterende lag, fugt, vedhæftning, underlag, fald og kompatibilitet skal vurderes professionelt. Bed om et dokumenteret genbrugsscenarie og et nedtagningsscenarie, hvis tilstanden er usikker, så den lavere pris ikke bygger på en skjult teknisk antagelse eller uafklaret restlevetid.
Hvilke poster bliver oftest overset i et tagpaptilbud?
Typiske blinde vinkler er sikker adgang, midlertidig tætning, reparation af underlag, nyt fald, afløb, opkanter, gennemføringer, bortskaffelse, fotodokumentation og koordinering med andre fag. Brug en fast postliste og få udeladelser skrevet, så nødvendige ydelser ikke dukker op som overraskelser efter taget er åbnet.
Hvor stor budgetreserve bør et fladt tag have?
Reservens størrelse bør følge konkrete ukendte forhold frem for en automatisk procent. Undersøg sikkert tilgængelige risici først, og knyt resten til definerede enhedspriser eller en ændringsprocedure med foto, pris og godkendelse. Kendte tilvalg skal stå som optioner og ikke bruge eller skjule reserven.
Hvordan sammenligner jeg to forskellige tagpapsystemer?
Sammenlign hele lagopbygningen, underlag, fald, fastgørelse, detaljer, produktansvar, dokumentation, adgang, garanti og vedligehold. Bed om et tværsnit og navngivne produkter. Hvis systemerne løser forskellige problemer eller bygger på forskellig genbrug, skal de vises som separate scenarier frem for én enkel prisrangliste.
Kan jeg selv måle et fladt tag til tilbud?
Du kan bruge tegninger og sikre mål fra terræn eller indvendige referencepunkter til et første overslag. Gå ikke på tagfladen. Den professionelle tilbudsgiver skal verificere areal, kanter, højder, afløb og gennemføringer og oplyse, hvilke mængder og måleprincipper der er bindende i tilbuddet.
Kilder og metode
Redaktionen bruger kilderne til regler, sikkerhed og produktuafhængige principper. Kontrollér altid aktuelle myndighedskrav og producentanvisninger.
- Konstruktioner ved ombygning af eksisterende byggeriBygningsreglementet · tilgået 29. august 2026
- Eksempelsamling om ombygninger og andre forandringerBygningsreglementet · tilgået 29. august 2026
- Forebyg fald fra højdenArbejdstilsynet · tilgået 29. august 2026
- Hvad er asbestarbejde?Arbejdstilsynet · tilgået 29. august 2026
- Undgå støv på arbejdetArbejdstilsynet · tilgået 29. august 2026
- Bekendtgørelse om anvendelse af tekniske hjælpemidlerArbejdstilsynet · tilgået 29. august 2026
