Pudset facade: planlægning, metode og typiske fejl

Planlægningsguide til pudset facade med underlagsdiagnose, kompatible mørtellag, kritiske vanddetaljer, prøvefelt, stillads og kontrolleret hærdning.

Sikkerhed
Moderat
Egen indsats
Mulig med stopkriterier
Proces
8 konkrete trin
Hjælp
1 interaktivt værktøj
Visualer
5 guidebilleder
SikkerhedsniveauKræver omtanke

Guidens gør-det-selv-trin kan udføres, når forudsætningerne og stopkriterierne er opfyldt.

Overlad til fagperson
  • Store revner, løse partier, fugtårsager og ændringer i bærende murværk skal vurderes fagligt. Prøvefelt og kompatible materialer er en forudsætning for mindre gør-det-selv-reparationer.
  • Konstruktiv vurdering og reparation af bærende murværk, aktive revner, store løse pudsfelter og skader der fortsætter gennem flere bygningsdele
  • Projektering og reparation af isolerede facadesystemer, branddetaljer, fugtårsager, omfattende saltbelastning og ukendte lag uden dokumenteret systemmetode
  • Stilladsopstilling eller ændring uden krævet instruktion eller uddannelse samt afrensning af mulige farlige gamle materialer uden professionel prøve- og miljøplan
Stop arbejdet hvis
  • Stop ved nye eller voksende revner, forskydning, deformation, store hule områder eller nedfald, og afspær samt få faglig vurdering
  • Stop pudsning ved aktiv fugt, salte eller ukendt vandvej, indtil årsag, udtørring og materialevalg er dokumenteret
  • Stop afrensning ved ukendt gammelt lag eller støv, som ikke kan kontrolleres ved kilden, og få materialet afklaret
  • Stop udførelsen, hvis underlag, lag, vejr, blanding, stillads eller detaljer afviger fra den godkendte system- og kontrolplan
Personlige værnemidler
  • Arbejdstilsynet anbefaler stillads ved store eller længerevarende facade- og mureropgaver.
  • Begræns mineralsk støv ved valg af metode, indkapsling og punktudsugning før passende åndedræts-, øjen-, høre- og hudbeskyttelse vælges efter risikovurdering
  • Beskyt hud og øjne mod våd cementholdig mørtel, planlæg vask og øjenskyl, og brug sikker arbejdsplatform, afspærring og materialetransport

En pudset facade er ikke ét lag mørtel, men en kæde af underlag, forbehandling, grund- og mellemlag, eventuel armering, slutstruktur, profiler og overgange. Systemet skal hæfte, håndtere vejrpåvirkning og kunne arbejde sammen med murværk, beton, blokke eller facadeisolering. En hård mørtel kan skade et svagt ældre underlag, mens en tæt afslutning kan fastholde fugt og salte. Derfor begynder planen med opbygning og årsager. Hvis opgaven primært er overfladebehandling, se guiden til at male facade. Ved skader helt nederst behandles guiden til sokkelreparation som et separat fugt- og belastningsspor.

Guiden kan bruges til at udforme et præcist tilbudsgrundlag og til et lille prøvefelt på et stabilt, kendt underlag. Den er ikke en opskrift på at pudse over voksende revner, løse store flader, vådt murværk eller et ukendt isoleret facadesystem. Før større udførelse skal fagfolk have placeret ansvar for underlag, statik, fugt, brand, profiler, vejrligsbeskyttelse og systemgaranti. Mængdeværktøjet regner alene på dokumenterede arealer, reparationsdybde og producentdata. Det kan ikke vælge mørtel, armering, lagtykkelse eller vurdere, om facaden er klar.

Guide

Beskriv facadens funktion og projektets reelle omfang

Lokal lapning, tyndpuds, omfugning og et nyt isoleret facadesystem er forskellige projekter med forskellige krav.

Tegn alle facadefelter og angiv, om eksisterende puds bevares, repareres eller fjernes. Beskriv underlag, isolering, åbninger, sokkel, tagfod, altaner, gesimser og tilslutninger. Et projekt med ny udvendig isolering ændrer tykkelse, false, brand- og fugtdetaljer og kan ikke behandles som almindelig ompudsning. Afklar lokalplan, fredning, servitut og ejerforhold, hvis udtryk, farve eller bygningsdetaljer ændres. Hvis arbejdet ændrer bærende virkemåde eller brandforudsætninger, skal myndigheds- og rådgiverkrav undersøges efter BR18. Skriv også slutmålet: plan eller historisk ujævn overflade, kornstørrelse, farve, tolerancer og vedligeholdelse. Uden denne afgrænsning kan ét tilbud omfatte pletreparation og et andet fuld systemopbygning. Brug guiden om omfugning hvis fugernes styrke og dybde er en særskilt del af underlaget.

Lav en zonetabel for nord, syd, øst, vest og særligt udsatte detaljer. Registrer slagregn, sol, skygge, vind, salt fra vej, mekaniske stød og beplantning. Samme hus kan kræve forskellig forbehandling eller reparationsandel, selv om slutudtrykket er ens. Angiv også adgang og naturlige arbejdsafslutninger, så et stort felt ikke deles midt på fladen på grund af tidsmangel. Hvis udførelsen skal ske i flere sæsoner, skal systemleverandøren beskrive midlertidige kanter og beskyttelse. Projektets tolerancer bør skelne mellem teknisk funktion og visuelt mål; en historisk ujævn mur må ikke rettes med vilkårlig stor lagtykkelse.

Guide

Kortlæg underlag, pudslag og tidligere behandlinger

Det synlige korn fortæller ikke alene, hvad der ligger bagved, eller om laget kan bære et nyt system.

Opdel facaden efter byggeperiode og orientering. Registrer tegl, beton, letklinker, porebeton, isolering, gammel grundpuds, slutpuds, maling og reparationer. Brug dokumenter og en fagligt planlagt prøve til lagtykkelse, fasthed og vedhæftning. Bankekontrol kan indikere hule områder, men må udføres systematisk og fra sikker adgang; lyden er ikke en styrkeberegning. Notér sanding, kridtning, afskalning og netrevner. Et dokumenteret facadesystem skal repareres med systemejerens godkendte detaljer, fordi klæber, dybler, net, profiler og puds fungerer samlet. BR18 kræver, at materialer i byggeri er egnede til det konkrete formål. Det indebærer, at produktets anvendelsesområde skal passe til både underlag og eksponering, ikke kun have ordet facade på posen. Gem produktblade, batch og prøveresultat, så systemvalget kan efterprøves.

Planlæg et testgitter i stedet for kun at prøve det værste sted. Medtag fast og mistænkt felt, sol- og skyggeside samt typiske reparationer. Angiv metode, antal og accept for vedhæftning eller overfladestyrke, og lad en kompetent fagperson fortolke resultatet. Hvis prøven river selve underlaget med, er det ikke nødvendigvis bevis på god kompatibilitet; brudstedet og styrkeforholdet skal vurderes. Nummerér prøverne på facadekortet og reparér hullerne med den godkendte detalje. Undgå at udvælge kun det bedste resultat. Systemet skal passe til den variation, der faktisk bliver bevaret under den nye puds.

Guide

Diagnosticér fugt, salte og vanddetaljer

Ny puds må ikke skjule en aktiv vandvej eller skabe et tæt lag over saltbelastet murværk.

Markér mørke felter, grønalger, saltudtræk, frostsprængning og skade under sålbænke, nedløb og tagfod. Se facaden efter regn og gennem tørring. BR18 kræver, at klimaskærmen er tæt mod regn og smeltevand, og at vand kan løbe forsvarligt af. Kontrollér derfor tagrender, nedløb, drypnæser, afdækninger, fuger, terrænfald og sokkelovergang. Undersøg indvendige fugtkilder og kælder separat med guiden til fugt i kælder. Saltmønsteret skal vurderes sammen med vandtransporten; en porøs renoveringspuds kan i bestemte systemer håndtere salt, men fjerner ikke kilden og har en endelig kapacitet. Definér målemetode og accept for udtørring før lukning. En håndholdt fugtmåler uden materialekalibrering kan ikke godkende hele facaden. Stop, hvis rensning eller åbning viser vådt underlag, korrosion, rådne tilslutninger eller mere omfattende skade end projekteret.

Guide

Afklar revner og bevægelse før armering

Armeringsnet kan fordele spændinger i et dokumenteret system, men må ikke bruges til at skjule aktiv sætning.

Kortlæg revners retning, bredde, forskydning, alder og gentagelse gennem tidligere lapper. Se efter diagonaler ved åbninger, materialsamlinger, tilbygninger og tegn inde i huset. Aktiv eller konstruktiv bevægelse skal diagnosticeres før pudsløsningen vælges. Brug guiden til sætningsskader ved sammenhængende tegn. Net er ikke et selvstændigt produktvalg: maskestørrelse, alkalibestandighed, overlap, placering og dæklag skal tilhøre systemet. Ekstra net kan ændre lagtykkelse og stivhed og er ikke automatisk bedre. Ved dilatationsfuger og bevægelsesovergange skal pudsen afsluttes efter en projekteret profil, ikke føres ubrudt over. Bevar revnen urørt, indtil målebehovet er afklaret. Aftal derefter, om underlaget stabiliseres, repareres lokalt eller opdeles med en detalje. Dokumentér beslutningen, fordi en senere tilbagevendende revne ellers ikke kan kobles til den oprindelige mekanisme.

Guide

Vælg et komplet og kompatibelt pudssystem

Mørteltype, styrke og diffusionsforhold skal passe sammen på tværs af alle lag og det eksisterende underlag.

Bed leverandøren beskrive forbehandling, hæfte- eller grundlag, udfyldning, grundpuds, eventuelt net, slutpuds og maling som én godkendt lagfølge. Sammenlign tilladt underlag, lagtykkelse, korn, tryk- og vedhæftningsegenskaber, vandoptagelse, damptransport, frostbestandighed og klima. En stærkere mørtel er ikke automatisk mere holdbar på ældre blødt murværk. Omvendt kan et for svagt eller forkert vandbelastet lag erodere. Bland ikke løse produkter fra forskellige systemer uden skriftlig kompatibilitet. Eventuel farve og slutmaling skal vælges sammen med pudsen; en senere tæt maling kan ændre den samlede fugtadfærd. Hvis facaden er bevaringsværdig, bør materialevalget også forholde sig til historisk opbygning og udtryk. Gem præcis produktversion og krav til underlag, blanding, åbentid, lag og efterbehandling. Systemet skal kunne udføres på den faktiske facade, ikke kun være teknisk godt på et ideelt laboratorieunderlag.

Udarbejd en kompatibilitetsmatrix, hvor hvert nyt lag knyttes til laget under og næste behandling. Skriv for hvert led krav til renhed, fugt, sugning, ruhed, hærdning og maksimal ventetid. Matrixen skal også vise, om profiler, net og grunder kommer fra samme dokumenterede system. Ved substitution på byggepladsen kræves ny skriftlig godkendelse; tilsvarende korn eller styrkeklasse er ikke automatisk samme funktion. Få leverandøren til at beskrive garantigrænsen ved eksisterende underlag og gamle lag. Så bliver det synligt, hvilke risici ejeren bærer, og hvilke der er projekteret eller udført af virksomheden.

Guide

Projekter profiler, åbninger og vandafledning

De fleste facadefejl koncentreres ved kanter, false, sålbænke, tagfod og sokkel frem for midt på fladen.

Tegn snit ved sokkel, hjørne, vinduesfals, sålbænk, dør, tagfod, altan, rør og dilatationsfuge. Angiv profiltype, fastgørelse, netoverlap, pudstykkelse, drypnæse og overgang til fuger eller membraner. BYG-ERFA peger ved facadepuds på isolering på særlig risiko omkring vinduer, døre, sålbænke og sokkel, hvor utilstrækkelig fugttætning kan lede vand ind. En metalsålbænk alene er ikke nødvendigvis hele fugtsikringen; ender og tilslutning skal indgå i systemdetaljen. Ventilationsåbninger og drænveje må ikke pudses til. Projekter også hvordan stilladsforankringer lukkes efter nedtagning. Hvis vinduer senere skal skiftes, koordiner rækkefølgen, så fals og tætning kan udføres korrekt. Nummerér hver detalje på facadetegningen og brug samme reference i tilbud, kontrolfotos og aflevering.

Lav en grænsefladeliste med ansvarlig for hvert møde mellem fag. Vinduesmontør, blikkenslager, elektriker og murer må ikke hver især antage, at den anden tætner bag deres produkt. Angiv rækkefølge, skjult kontrol og hvem der leverer systemkompatibel fugemasse eller profil. Mål fremspring og dryp efter færdig pudstykkelse, ikke den gamle overflade. Ved kabler og armaturer afklares fastgørelse gennem facadesystemet uden at presse eller perforere laget forkert. En ændring i vinduesmål eller sålbænk under arbejdet kræver opdateret detalje før pudsningen fortsætter. Fotos skal vise både tætning før puds og færdig afledning.

Guide

Planlæg stillads, materialeflow og beskyttet arbejdszone

Puds kræver kontinuerlig rækkevidde, blanding og våd kant; en stige kan ikke levere en sikker eller ensartet proces.

Vælg stillads efter arbejdshøjde, last, bredde, materialetransport og facadegeometri. Arbejdstilsynet anbefaler stillads ved store eller længerevarende facade- og mureropgaver. Underlaget skal være bæredygtigt, adgang sikker, rækværk korrekt og forankring koordineret med facaden. Opstilling og ændring kræver den relevante instruktion eller uddannelse. Planlæg blandestation på fast, beskyttet plads med vand, el, affald og transportvej uden at overbelaste stilladsdæk. Afdæk vinduer, tage, metal, belægning og planter, men sørg for ventilation bag vejrbeskyttelsen. Afspær mod nedfald og stænk. Stiger bruges kun til kortvarig adgang inden for reglerne, ikke til systematisk pudsning med begge hænder. Kontroller stillads og afdækning efter vind og ændringer. En arbejdsplan skal også vise, hvordan beboere kommer sikkert ind og ud, og hvordan brand- og redningsveje holdes frie.

Guide

Begræns mineralsk støv og hudkontakt ved kilden

Afrensning og tørmørtel kan skabe farligt støv, mens våd cementholdig mørtel kan skade hud og øjne.

Planlæg den mindst støvende afrensning, brug værktøj med egnet punktudsugning og isoler zonen. Arbejdstilsynet oplyser, at støv fra cement, mørtel og sand kan være kvarts- eller byggestøv, som skal begrænses. Tør fejning og trykluft spreder fint støv; brug den godkendte rengøringsmetode. Ukendte gamle lag kræver materialeafklaring før slibning, fræsning eller prøve. Hæld tørmørtel roligt efter producentens metode, og placér blanderen så støv ikke føres mod beboere eller nabo. Sikkerhedsdatablad og risikovurdering bestemmer handsker, øjenbeskyttelse, tøj, hørelse og åndedrætsværn. Vaskefaciliteter og øjenskyl skal være tilgængelige. Vådt cementmateriale må ikke blive i gennemblødt tøj eller handsker. Indsaml slam og rester; vask ikke mørtelvand i jord, regnvandsrist eller afløb. Personlige værnemidler er sidste barriere og erstatter ikke indkapsling, udsugning og arbejdsrækkefølge.

Guide

Opmål flader, reparationsvolumen og dæklag

En synlig mængdeplan gør spild, lag og produktforudsætninger sammenlignelige uden at foregive projektering.

Mål hvert facadefelt og fratræk dokumenterede åbninger. Opgør false, fremspring, gesimser og sokkel separat, fordi geometri og lag kan afvige. Kortlæg den procentdel, der repareres, og mål repræsentative dybder efter sikker frilægning. Brug kun en ækvivalent dybde som logistisk gennemsnit, ikke som udførelseskrav. Mørteludbytte, maksimale lag, antal dæklag og dækevne tages fra det valgte system og prøvefeltet. Facadeværktøjet viser nettoareal, reparationsareal, geometrisk volumen, hele mørtelenheder og samlet dæklagsbehov med synlig reserve. Det beregner ikke profiler, net, fastgørelser, hjørner, stillads, hærdning eller skjulte løse felter. Del mængden i etaper og batches, så materialet kan opbevares tørt og bruges inden holdbarhed. Registrer faktisk forbrug pr. felt; stor afvigelse kan vise forkert lagtykkelse, spild eller et underlag, der ikke svarer til opmålingen.

Guide

Udfør et komplet prøvefelt og lad det modne

Et prøvefelt tester system, håndværk, struktur og vejr på den konkrete facade før en dyr opskalering.

Vælg et repræsentativt, stabilt felt med en relevant kant eller detalje. Dokumentér underlag og klima før start. Prøvefeltet skal indeholde samme afrensning, forbehandling, mørtellag, eventuelle net og profiler, slutpuds og planlagt maling som hovedfacaden. Brug samme værktøj, blanding, lagtykkelse og bemanding. Et tyndt kosmetisk felt tester ikke en dyb reparation. Markér areal, mål forbrug og fotografer hvert skjult lag med lineal. Lad feltet hærde og modne i den tid, systemet kræver; vurder derefter vedhæftning, revner, kant, planhed, korn, farve og reaktion efter fugt. Hvis feltet smuldrer, krakelerer, får salte eller løs kant, stoppes hovedarbejdet, og underlag eller system revurderes. Godkendelsen skal være skriftlig med dato og reference til produktdata, så prøvefeltet bliver en reel kvalitetsstandard og ikke blot en farveprøve.

Definér bedømmelsen før feltet laves: betragtningsafstand og lys for struktur, metode for vedhæftning, tolerancer for plan og kant samt hændelser der kræver ny vurdering. Et prøvefelt må gerne vise, at ønsket helt glat udtryk kræver en uforholdsmæssig eller teknisk dårlig lagtykkelse; så ændres målet i stedet for konstruktionen. Registrer hvem der udførte feltet, fordi hovedarbejdet bør bruge samme kvalificerede metode. Hvis flere farver eller korn overvejes, må de visuelle prøver ikke erstatte det komplette tekniske felt. Gem en godkendt reference og beskyt den gennem resten af projektet.

Guide

Forbered underlaget og puds lagvist

Fasthed, sugning, blanding, brugstid og laggrænser skal være ensartede over hele etapen.

Fjern kun det projekterede løse materiale til fast kant, og stop hvis omfanget vokser eller bærende sten skades. Rengør efter systemet og kontroller sugning. Forvanding, grunder eller hæftebro bruges kun efter dokumentation og i korrekt overfladetilstand. Mål blandingsvand, blandetid og brugstid; tilsæt ikke senere vand for at gøre begyndende hærdning smidig. Påfør lag inden for angivet minimum og maksimum, og respekter ventetiden mellem dem. Net placeres i det foreskrevne lag med korrekt overlap og dæklag, ikke direkte mod underlaget eller synligt i overfladen. Arbejd fra naturlig kant til kant med bemanding, der kan holde våd kant. Match prøvefeltets værktøj og bearbejdning. Kontroller planhed og tykkelse løbende uden at overglitte. Ved regn, sol, vind eller temperatur uden for grænserne standses arbejdet ved en planlagt kant. Næste lag må først skjule feltet efter dokumenteret kontrol.

Guide

Styr klima, afdækning og hærdning

Pudsens tidlige egenskaber formes af underlagstemperatur, sol, vind, fugt, regn og frost gennem hele forløbet.

Mål luft- og overfladetemperatur, relativ fugt og vejrudvikling for hver facadeorientering. Direkte sol kan opvarme underlaget langt over lufttemperaturen og udtørre overfladen, mens natlig dug kan belaste et umodent lag. Følg produktets klima- og hærdningskrav fra forbehandling til sidste slutlag. Afdæk mod slagregn og sol, men hold dug og kondens væk med korrekt afstand og ventilation. Fastgør afdækningen til den projekterede stilladsløsning, og kontroller den efter vind. Brug kun eftervanding, hvis systemet beskriver metode og tidspunkt. Planlæg dagsfelter, så afslutninger ligger ved hjørne, fuge eller anden naturlig kant. Registrer uventet regn, frost eller stærk udtørring og få leverandøren til at vurdere feltet før fortsættelse. En hærdet overflade kan skjule et svagt indre lag; kalender og udseende alene kan derfor ikke erstatte systemets kontrolkriterier.

Guide

Kontrollér revner, kanter, planhed og vanddetaljer

Kontrollen skal foregå før stilladset fjernes, mens alle højder og skjulte lag stadig kan dokumenteres.

Sammenlign mod prøvefelt og aftalte tolerancer i side- og frontlys. Registrer netrevner, blærer, hule områder, farveforskelle, synligt net, løse profiler og uens korn. Kontroller alle hjørner, false, sålbænke, drypnæser, tagfod, sokkel og gennemføringer. Hæld ikke vand vilkårligt på en umoden facade; planlæg eventuel vandkontrol efter system og rådgiver. Fotografer profilplacering, netoverlap og lagtykkelse under udførelsen, fordi de ikke kan verificeres visuelt bagefter. Marker afvigelser på facadekortet med ansvarlig og frist. Udbedring skal følge samme kompatible system og hærde før godkendelse; pletmaling må ikke skjule strukturel fejl. Efter relevant regn inspiceres overgange for striber og fugt. Stilladset nedtages først, når højdekontrol, dokumentation og alle reparationer er godkendt, og forankringshuller lukkes efter den projekterede detalje.

Guide

Undgå de typiske fejl, der flytter skaden

De mest kostbare fejl skyldes ofte forkert årsag, blandede systemer eller for tidlig lukning frem for selve pudsebevægelsen.

Puds ikke over salte, aktiv fugt eller voksende revner. Brug ikke hård universalmørtel på ukendt blødt underlag. Bland ikke primer, net, puds og maling fra forskellige systemer uden skriftlig kompatibilitet. Lad ikke nettet ligge direkte på væggen eller blive synligt i slutlaget. Undgå papirtynde kanter, for tykke enkeltslag, efterfølgende vand i mørtlen og bearbejdning efter brugstid. Start ikke uden tilstrækkelig bemanding til en sammenhængende våd kant. Bloker ikke ventilations- og drænåbninger, og før ikke facadepuds ukritisk ned i jord. Fjern ikke et stort løst felt uden at have sikkerhed, årsag og nyt omfang afklaret. Mal ikke umoden puds for at levere farven hurtigt. Brug ikke stilladsforankringshuller som improviserede lapper. Hver fejl bryder et konkret led: diagnose, underlag, materiale, detalje, klima eller kontrol. Når noget afviger, stoppes næste lag, og løsningen vurderes, mens fejlen stadig er synlig.

Guide

Aflever et sporbar facadesystem og sammenlign tilbud fair

Arealpris giver kun mening, når lag, detaljer, adgang, vejrbeskyttelse og dokumentation er ens.

Send facadekort, underlagsrapport, fugt- og revneafklaring, detaljetegninger, prøvefelt og mængder til alle tilbudsgivere. Bed om separate poster for stillads, afdækning, afrensning, bortskaffelse, underlagsreparation, profiler, net, hvert pudslag, maling og kontrol. Kræv produktnavne, forventet forbrug, klima, holdpunkter og procedure ved skjulte løse felter. Et lavt tilbud kan mangle en nødvendig grundpuds eller sikker adgang. Ved finish med maling bruges guiden om facademaling til at kontrollere kompatibilitet og modning. Afleveringen skal indeholde as-built-snit, produkt- og batchdata, fotos af skjulte lag, vejrligslog, faktisk forbrug, afvigelser, garantier og vedligeholdelsesplan. Aftal eftersyn efter første relevante vinter og regnperiode. En sporbar facade kan repareres målrettet senere; en facade beskrevet som ‘pudset efter gældende regler’ skal undersøges på ny.

Vedligeholdelsesplanen skal vise inspektionspunkter, rengøringsmetode og handling ved revne, misfarvning, løs lyd eller salt. Kontroller især tidligere skader og vanddetaljer, og registrer ændringer med samme feltnumre. Højtryksrensning eller ny maling må ikke stå som automatisk kalenderaktivitet; behov og kompatibilitet vurderes først. Opbevar et lille mærket referenceprøve og resterende profiler eller produktdata, men anvend ikke forældet materiale uden ny godkendelse. Hvis der bores til markise, lampe eller kabel, skal fastgørelse og tætning følge facadesystemets detalje. Driften skal bevare laget, ikke gradvist perforere og overlappe det med ukendte produkter.

Proces

Fra diagnosticeret underlag til dokumenteret pudssystem

Processen binder projektering, prøvefelt, sikker arbejdszone, lagkontrol og hærdning sammen i den rigtige rækkefølge.

  1. Afgræns facadeprojektet

    Beskriv bevarede og nye lag, isolering, udtryk, myndighed og ansvar.

    Tid
    Før tilbud
    Kontrolpunkt
    Alle prissætter samme projekt og facadefelter.
  2. Diagnosticér underlaget

    Kortlæg lag, fasthed, fugt, salte, revner og tidligere behandlinger.

    Tid
    Før systemvalg
    Kontrolpunkt
    Aktive og bærende forhold er fagligt afklaret.
  3. Projekter system og detaljer

    Vælg samlet lagfølge og tegn sokkel, åbninger, profiler, tagfod og fuger.

    Tid
    Før indkøb
    Kontrolpunkt
    Systemleverandør og rådgiver har godkendt anvendelsen.
  4. Udfør komplet prøvefelt

    Test alle lag, værktøj, klima, struktur og forbrug på repræsentativ flade.

    Tid
    Systemets modningstid
    Kontrolpunkt
    Feltet er accepteret skriftligt efter hærdning.
  5. Opmål og planlæg etaper

    Beregn nettoareal, dokumenteret reparationsvolumen, batches og dæklag.

    Tid
    Efter prøvefelt
    Kontrolpunkt
    Mængder og naturlige arbejdsafslutninger er synlige.
  6. Etabler sikker arbejdszone

    Opsæt egnet stillads, vejrbeskyttelse, afspærring, blandestation og støvkontrol.

    Tid
    Før afrensning
    Kontrolpunkt
    Adgang og materialeflow kan gennemføre arbejdet uden farlig rækkevidde.
  7. Puds med holdpunkter

    Kontrollér underlag, blanding, lag, net, profiler og klima før hvert næste lag.

    Tid
    Efter systemdata
    Kontrolpunkt
    Skjulte lag er målt, fotograferet og accepteret.
  8. Aflever efter hærdning

    Kontrollér detaljer, udbedr afvigelser og saml as-built-data samt vedligehold.

    Tid
    Før stilladsnedtagning
    Kontrolpunkt
    Hele systemet er sporbar, og sæsoneftersyn er aftalt.
Beregner

Facadeareal, reparationsvolumen og dæklag

Kombinér en opmålt facade med kortlagt reparationsandel, ækvivalent lagtykkelse og produktdata. Beregningen er en transparent mængdeplan og erstatter ikke diagnose af revner, fugt eller underlag.

Nettofacade156 m²Kortlagt reparationsareal39 m²Geometrisk reparationsvolumen468 lReparationsvolumen inkl. reserve514,8 lHele mørtel- eller pudsenheder42 stk.Samlet dæklagsareal156 m²-lagDækmateriale inkl. reserve24,51 l

Brug kun dybde, udbytte, dæklag og dækkeevne fra den godkendte systemopbygning og prøvefeltet. Opgør net, profiler, false, stillads, vejrbeskyttelse og bortskaffelse særskilt.

Billedguide

Se detaljer, materialer og arbejdsgang

Billederne er udvalgt til denne konkrete opgave. Brug billedteksterne som kontrolpunkter—ikke som erstatning for produktets montagevejledning.

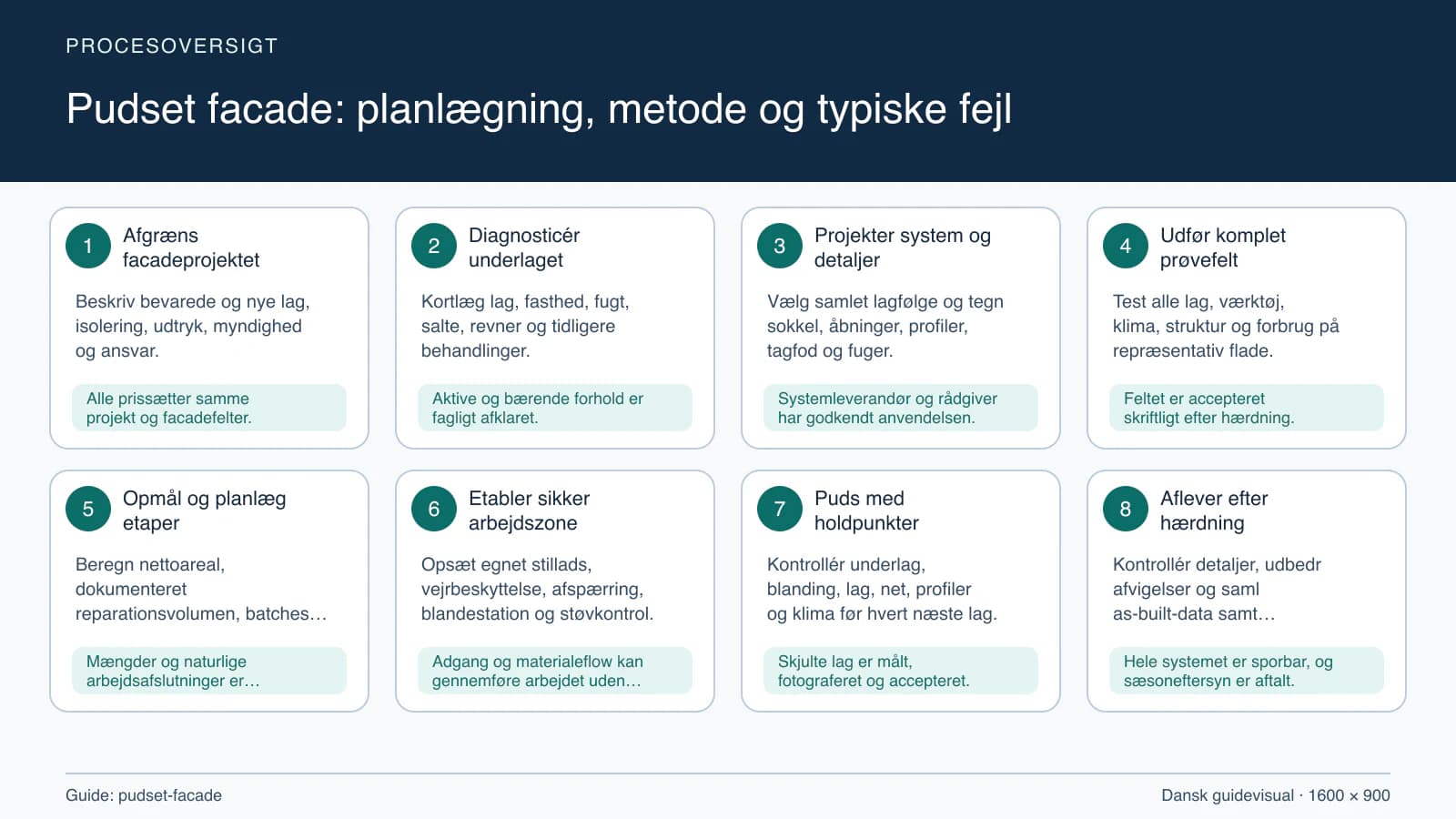

Procesoversigt til guiden “Pudset facade: planlægning, metode og typiske fejl” med konkrete arbejdstrin og kontrolpunkter.
Arbejdsgangen i “Pudset facade: planlægning, metode og typiske fejl” samlet som en overskuelig proces fra start til afsluttende kontrol. · Lokal guidevisualisering v1.0.0

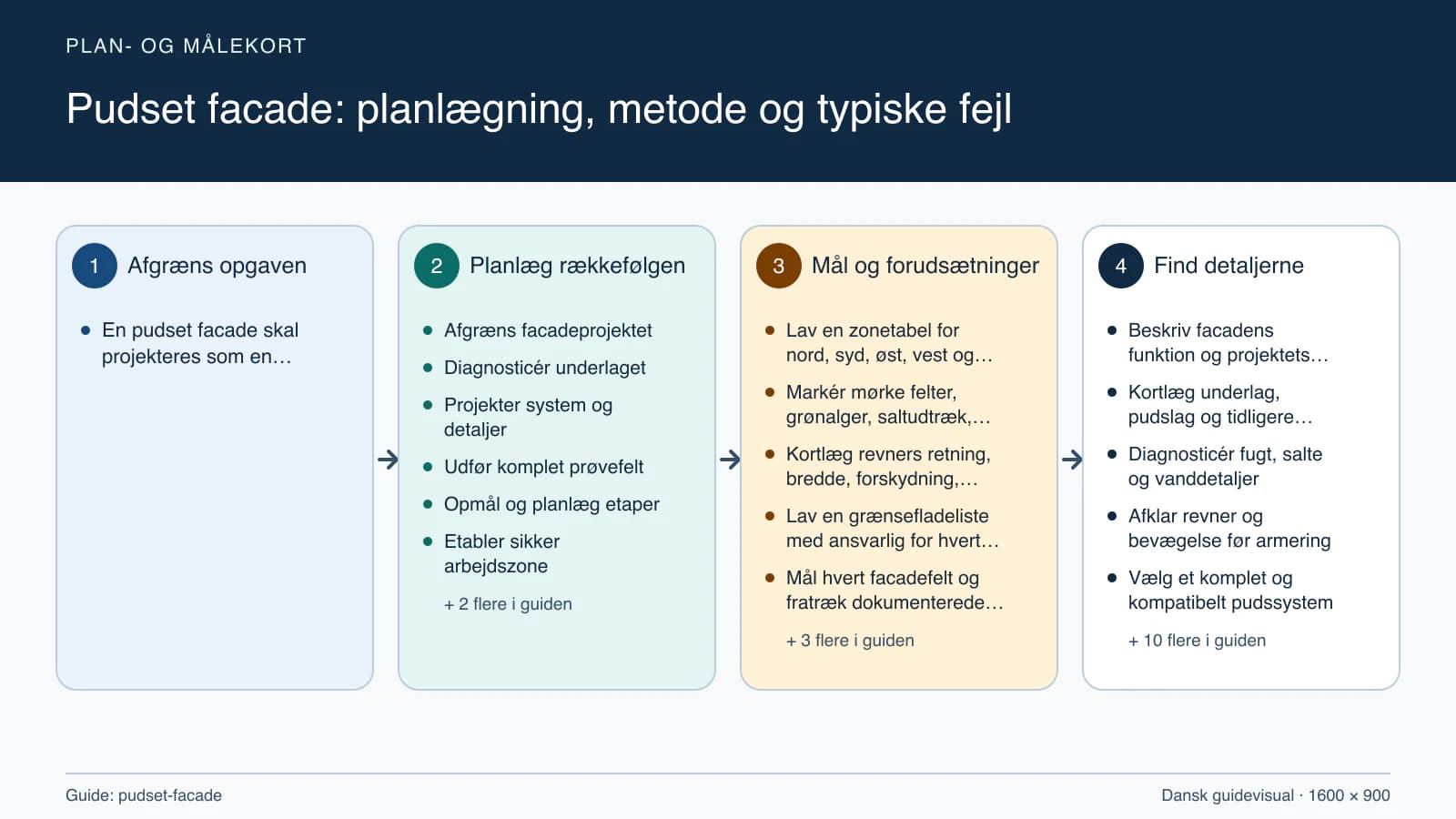

Plan- og målekort fra “Afgræns facadeprojektet” til “Aflever efter hærdning”.
Planlægningskortet forbinder opgavens mål, relevante mål og forudsætninger med guidens arbejdsrækkefølge. · Lokal guidevisualisering v1.0.0

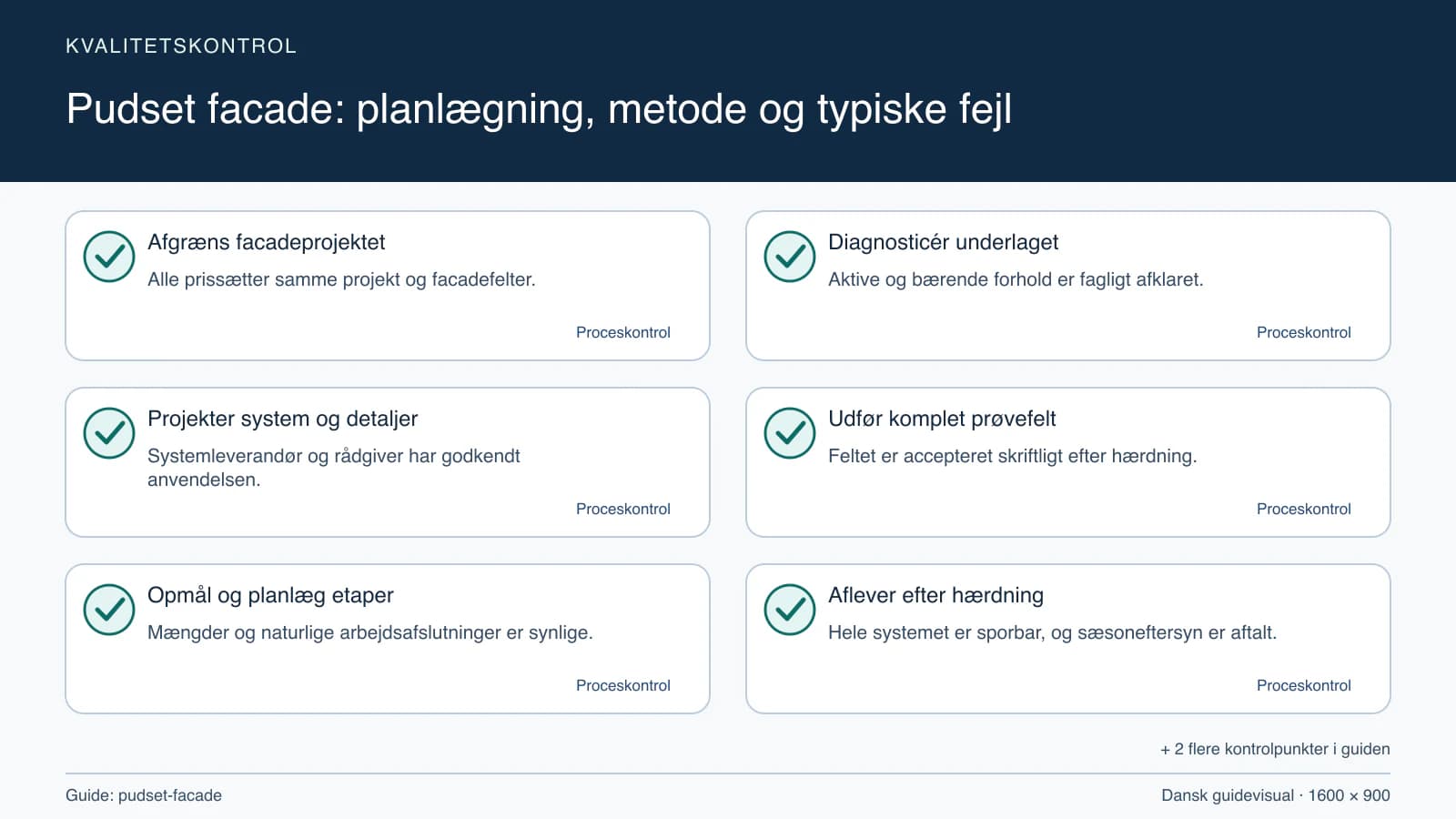

Kvalitetskontrol med checkpointet “Aktive og bærende forhold er fagligt afklaret.”.
Kontrolpunkterne gør det tydeligt, hvad der skal være på plads ved de vigtigste trin i arbejdet. · Lokal guidevisualisering v1.0.0

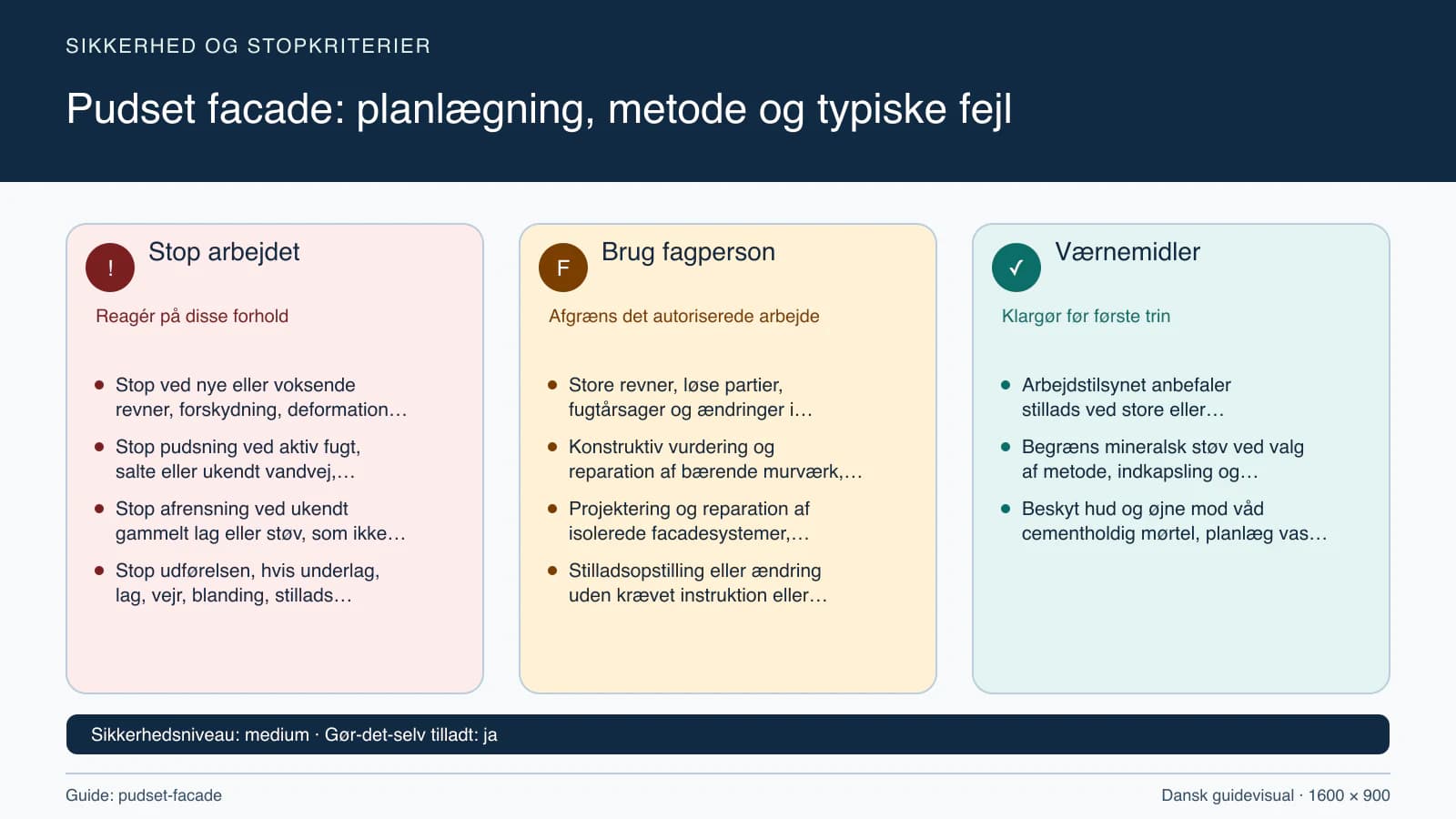

Sikkerhedsoversigt med stopkriterier, fagpersonopgaver og nødvendige værnemidler.
Guidens sikkerhedspunkter er opdelt i stopkriterier, arbejde for fagpersoner og nødvendige værnemidler. · Lokal guidevisualisering v1.0.0
Værktøjsoversigt til “Mængdeplan for dokumenteret puds- og dæklag”.
Guidens interaktive værktøjer og kontrolhjælp er samlet med de procestrin, hvor de giver mest værdi. · Lokal guidevisualisering v1.0.0
FAQ

Spørgsmål og svar

Kan man pudse direkte oven på en malet facade?

Kun hvis maling, puds og underlag er identificeret, fastsiddende og dokumenteret kompatible med det valgte system. Ofte kræves afrensning eller en særlig forbehandling. Lav et komplet prøvefelt og vurder vedhæftning efter modning. Stop ved fugt, salte, blærer eller store hule områder.

Skal der altid armeringsnet i facadepuds?

Nej, net bruges efter den dokumenterede systemopbygning og projekterede detaljer. Type, overlap, placering og dæklag er afgørende. Net kan fordele visse spændinger, men kan ikke stabilisere bærende bevægelse eller erstatte dilatationsfuger. Følg systemleverandøren og få revneårsager afklaret først. Dokumentér netdetaljen før lukning.

Hvilken mørtel er bedst til en gammel facade?

Der findes ikke én bedste mørtel. Underlagets materiale, styrke, sugning, salte, fugt, eksisterende lag og eksponering styrer valget. En meget hård mørtel kan skade blødere murværk. Få hele lagfølgen dokumenteret og afprøvet, ikke kun en løs produktanbefaling. Afprøv systemet på facaden.

Hvor tykt skal facadepuds være?

Tykkelsen afhænger af det valgte systems enkelte lag, underlagets planhed, korn og eventuel armering. Følg minimum og maksimum for hvert produkt. Brug ikke en gennemsnitlig beregnertykkelse som udførelseskrav; mål og dokumentér lagene i prøvefelt og kontrolplan. Kontrollér lagene før de skjules.

Hvornår på året kan man pudse facade?

Vælg et vejrvindue, hvor produktets grænser for luft- og underlagstemperatur, sol, vind, fugt, regn og frost kan holdes gennem hele hærdningen. Månedens navn er ikke nok. Brug egnet afdækning og stop, hvis faktiske forhold bryder systemets krav. Registrér forholdene under udførelsen.

Hvorfor revner en nypudset facade?

Mulige årsager er aktiv bevægelse, forkert underlag, blandede eller for stive materialer, manglende detaljer, forkert netplacering, for tykke lag eller hurtig udtørring. Dokumentér mønster og udførelsesdata. Dæk ikke revnen med maling, før årsagen og reparationsmetoden er afklaret. Bevar revnen til faglig vurdering.

Dokumentation

Kilder og metode

Redaktionen bruger kilderne til regler, sikkerhed og produktuafhængige principper. Kontrollér altid aktuelle myndighedskrav og producentanvisninger.

  1. Fugt og vådrum, §§ 334-339Bygningsreglementet · tilgået 30. august 2026
  2. Konstruktioner, §§ 340-357Bygningsreglementet · tilgået 30. august 2026
  3. Forebyg fald fra højdenArbejdstilsynet · tilgået 30. august 2026
  4. Undgå støv på arbejdetArbejdstilsynet · tilgået 30. august 2026
  5. Udvendig isolering med facadepudsBYG-ERFA · tilgået 30. august 2026
Sammenlign samme facadeopbygning og kontrolplan

Få tilbud på dokumenterede lag, detaljer og hærdning

Din facadetegning og mængdeplan bliver lokalt i browseren på din enhed og sendes ikke automatisk af Håndværkerklar. Du vælger selv aktivt, om du vil åbne 3byggetilbud.dk, og kontaktdata indtastes først hos partneren. Linket er kommercielt, og Håndværkerklar kan modtage provision uden ekstra pris for dig. Bed virksomhederne prissætte samme underlag, pudssystem, profiler, prøvefelt, stillads, vejrbeskyttelse, holdpunkter og as-built-aflevering.

  • Briefet bliver på din enhed, indtil du selv kopierer det
  • Kontaktoplysninger indtastes først hos den eksterne tilbudspartner
  • Du åbner selv 3byggetilbud.dk via et kommercielt link; vi kan modtage provision uden ekstra pris for dig
Gratis projektbrief

Fortæl kort, hvad du skal have lavet

Vi hjælper dig med at samle de vigtigste oplysninger, før du går videre til tilbudsformularen hos vores samarbejdspartner.

  1. ✓Opgave
  2. 2Detaljer
  3. 3Område
  4. 4Klar
Hvad skal håndværkeren vide?
Godt at få med
  • opmålte arealer og fotos af underlag, fuger og skader
  • sten-, mørtel-, puds- eller flisetype med konkret produktvalg
  • krav til mønster, fugebredde, farve og synlig finish
